Cảnh Nhật
Thứ ba, 07/10/2025 - 15:37
(Thanh tra) - Qua thanh tra các dự án có khó khăn, vướng mắc, Thanh tra tỉnh An Giang phát hiện nhiều hạn chế, vi phạm trong quản lý đầu tư, đất đai, tài chính và trật tự xây dựng. Trong đó, hơn 24,2 tỷ đồng là số tiền bồi thường, giải phóng mặt bằng mà các doanh nghiệp chưa nộp hoàn trả ngân sách Nhà nước.
Thanh tra tỉnh An Giang công khai kết luận thanh tra chuyên đề các dự án có khó khăn, vướng mắc. Ảnh: Thanh tra An Giang
Thanh tra tỉnh An Giang đã công khai Kết luận thanh tra số 02/KL-TTT ngày 15/9/2025 về thanh tra chuyên đề 20 công trình, dự án có khó khăn, vướng mắc, chậm tiến độ, tồn đọng kéo dài, hiệu quả thấp, nguy cơ gây thất thoát, lãng phí.
Đây là 1 trong 4 đoàn của Thanh tra tỉnh An Giang được triển khai nhằm thực hiện Kế hoạch số 1505/KH-TTCP ngày 22/7/2025 của Thanh tra Chính phủ về thanh tra chuyên đề các công trình, dự án có khó khăn, vướng mắc, chậm tiến độ, tồn đọng kéo dài, hiệu quả thấp, nguy cơ gây thất thoát, lãng phí.
Thanh tra tỉnh An Giang cho biết, trong 20 dự án, qua rà soát có 5 dự án đã được thanh tra, chấm dứt hoạt động, dừng triển khai thi công hoặc đã được tháo gỡ khó khăn, vướng mắc. Còn lại 15 dự án tiếp tục được thanh tra, gồm 12 dự án sử dụng vốn ngoài ngân sách và 3 dự án đầu tư công sử dụng vốn ngân sách Nhà nước.
Theo hồ sơ, cả 12 dự án sử dụng vốn ngoài ngân sách Nhà nước do Ban Quản lý Khu kinh tế tỉnh cấp giấy chứng nhận đăng ký đầu tư hoặc quyết định chấp thuận chủ trương đầu tư để triển khai thực hiện. Qua thanh tra cho thấy, còn một số hạn chế, vi phạm.
Trong đó, Dự án Nhà máy Dược phẩm tiêu chuẩn GMP - WHO của Công ty Cổ phần Dược phẩm Agimexpharm, Ban Quản lý Khu kinh tế tỉnh không lấy ý kiến thẩm định của các ngành về các nội dung có liên quan chức năng thẩm quyền.
Dự án Khu dịch vụ logistics Khánh Bình của Công ty TNHH DSG Logistics; Dự án Khu dịch vụ, kho ngoại quan và bãi kiểm tra hàng hóa Hải Thịnh Phát của Công ty TNHH Thương mại Hải Thịnh Phát không được lấy ý kiến thẩm định của cơ quan chức năng về quy hoạch sử dụng đất và nhu cầu sử dụng đất, điều kiện giao đất, cho thuê đất, cho phép chuyển mục đích sử dụng đất…
Ngoài ra, qua thanh tra xác định, nhiều dự án thuộc trường hợp cấp quyết định chủ trương đầu tư nhưng Ban Quản lý Khu kinh tế tỉnh cấp giấy chứng nhận đăng ký đầu tư. Nhiều quyết định chấp thuận chủ trương đầu tư, giấy chứng nhận đăng ký đầu tư có nội dung chưa đúng mẫu quy định…
Thanh tra tỉnh An Giang cũng chỉ ra các hạn chế, vi phạm trong công tác quản lý đất đai và xác định nghĩa vụ tài chính. Cụ thể, Dự án Khu dịch vụ phục vụ du lịch và khu trưng bày, kinh doanh, phân phối các mặt hàng xuất khẩu của Công ty TNHH Ngân Ý An Phú được Ban Quản lý Khu kinh tế tỉnh xác định đơn giá đất chưa nhân với hệ số điều chỉnh là chưa đảm bảo theo quy định.

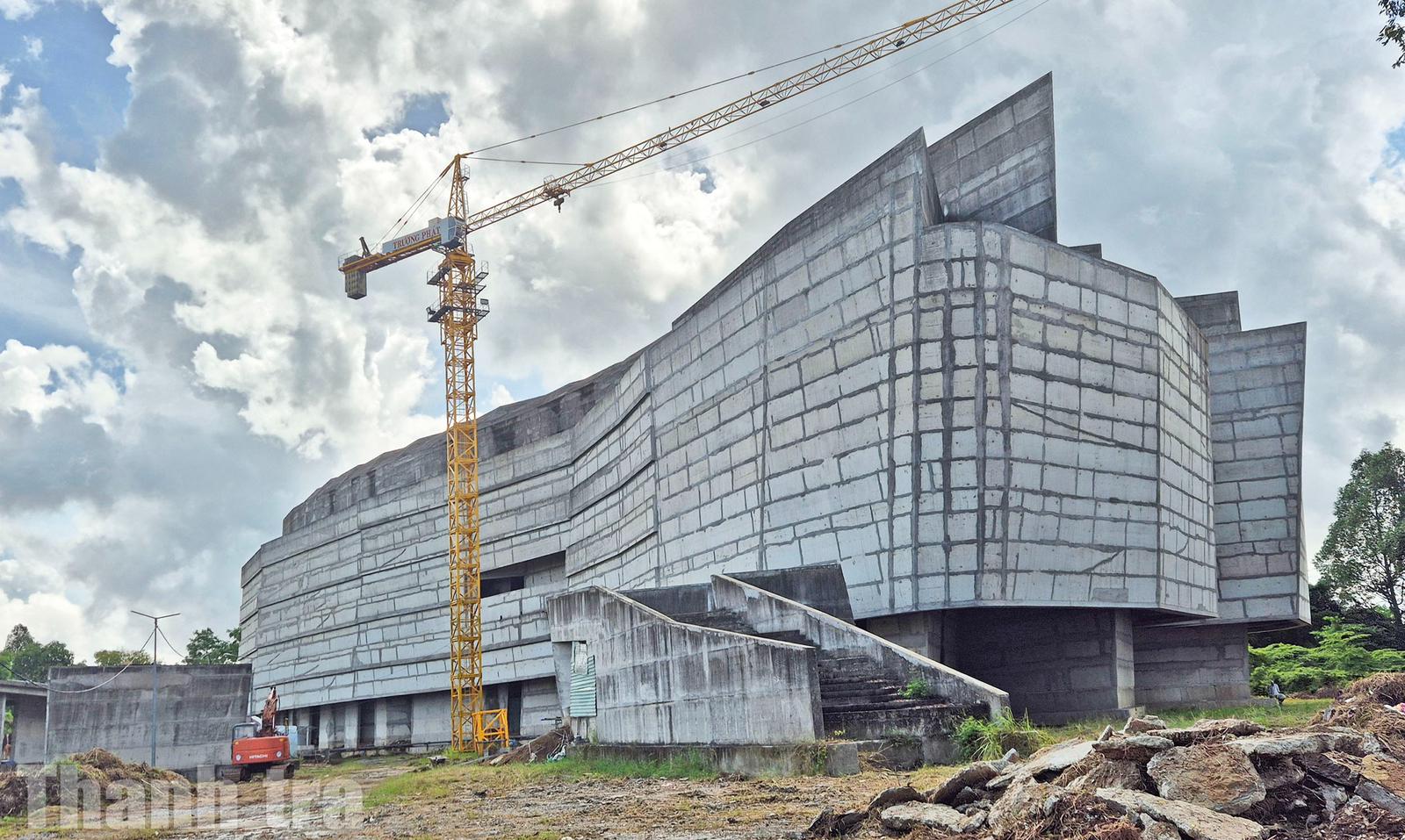

Dự án Trung tâm Triển lãm văn hóa nghệ thuật và Bảo tồn di sản văn hóa Kiên Giang. Ảnh: Cảnh Nhật
Liên quan đến tiền bồi thường, giải phóng mặt bằng phải hoàn trả ngân sách Nhà nước, đoàn thanh tra xác định 5 doanh nghiệp chưa nộp với tổng số tiền hơn 24,2 tỷ đồng. Trong đó, Công ty TNHH DSG Logistics hơn 4,7 tỷ đồng; Công ty TNHH MTV Huỳnh Kim Mỹ hơn 4,2 tỷ đồng; Công ty TNHH DV XNK Dương Lan hơn 4,6 tỷ đồng; Công ty TNHH Thương mại Hải Thịnh Phát hơn 7 tỷ đồng; Công ty TNHH MTV Ngân Ý An Phú hơn 3,5 tỷ đồng.
Đến thời điểm thanh tra, 5 dự án trong Khu công nghiệp Bình Hòa cũng chưa thực hiện xác định và thông báo nộp tiền bồi thường, giải phóng mặt bằng phải hoàn trả ngân sách Nhà nước.
Trong số 12 dự án ngoài ngân sách, nhiều dự án hết tiến độ thực hiện theo quy định tại giấy chứng nhận đăng ký đầu tư nên chưa thực hiện được các công việc tiếp theo của dự án. Một số công trình, hạng mục xây dựng không đúng với giấy phép, sử dụng sai công năng nhưng chưa bị xử lý hành chính.
Đối với 3 dự án sử dụng vốn ngân sách gồm: Tuyến kè bảo vệ khu dân cư xã Châu Phong; Cảng hành khách Rạch Giá; Trung tâm Triển lãm văn hóa nghệ thuật và Bảo tồn di sản văn hóa tỉnh Kiên Giang, đều bị chậm tiến độ do vướng mắc công tác bồi thường, giải phóng mặt bằng; quá trình lập, thẩm định, phê duyệt dự án.
Riêng Dự án Trung tâm Triển lãm văn hóa nghệ thuật và Bảo tồn di sản văn hóa Kiên Giang được phát hiện phê duyệt khi chưa xác định phương án kiến trúc; dự toán tính thiếu công tác, khối lượng công việc so với bản vẽ thiết kế…
Qua thanh tra, Thanh tra tỉnh An Giang kiến nghị UBND tỉnh đề xuất Chính phủ xem xét, cho chủ trương xử lý đối với 9 dự án; xem xét trình Quốc hội cho chủ trương xử lý đối với 11 dự án. Đồng thời, kiến nghị UBND tỉnh chỉ đạo các cơ quan, đơn vị liên quan chấn chỉnh, khắc phục những hạn chế, sai phạm; thu hồi các khoản phải nộp, xử lý trách nhiệm tập thể và cá nhân có liên quan theo quy định.
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Qua thanh tra chuyên đề các công trình, dự án có khó khăn, vướng mắc, chậm tiến độ, tồn đọng, kéo dài, hiệu quả thấp, nguy cơ gây thất thoát, lãng phí tại Ban Quản lý dự án đầu tư xây dựng các công trình Dân dụng và Công nghiệp tỉnh Tuyên Quang (Ban QLDA), Thanh tra tỉnh Tuyên Quang đã chỉ ra nguyên nhân số vốn bị huỷ.
Nam Dũng
(Thanh tra) - Thực hiện Kế hoạch 1505/KH-TTCP của Thanh tra Chính phủ, Thanh tra TP Hồ Chí Minh đã triển khai thanh tra tại Dự án Khu dân cư Tân Phước, sau đó ban hành Kết luận thanh tra số 64/KL-TTTP-P5 ngày 20/9/2025 của Chánh Thanh tra Thành phố trong đó chỉ ra nhiều tồn tại, thiếu sót dẫn đến dự án tồn đọng, chậm tiến độ, nguy cơ gây thất thoát, lãng phí.
Vũ Anh
Thu Huyền
Trọng Tài
Hải Lương
Lương Huy Giàu
Thư Ký
Lương Huy Giàu
Trí Vũ
Lương Huy Giàu
Trí Vũ
Lương Huy Giàu
Thư Ký
Hải Lương
Nhóm PV
Lương Huy Giàu
