(Thanh tra) - Báo Thanh tra ngày 24/12/2019có bài phản ánh việc chủ đầu tư dự án thủy điện Sông Lô 6 chậm thanh toán tiền đền bù khiến người dân khốn đốn. Đến nay, quyết định phê duyệt giá trị bồi thường của UBND huyện Bắc Quang (tỉnh Hà Giang) đã xong, tuy nhiên, nhiều hộ dân khiếu nại với quyết định trên và cho rằng nhiều hạng mục bị gạt ra ngoài vô lý.
Ông Hà Văn Quân và nhiều gia đình cho rằng Hội đồng Bồi thường gạt đi nhiều hạng mục vô lý. Ảnh: Bùi Bình
Diện tích đất phải thu hồi để thực hiện Dự án Thủy điện Sông Lô 6 (giai đoạn 2) trên địa bàn huyện Bắc Quang hơn 573ha, ảnh hưởng tới 1.100 hộ dân với 5.108 nhân khẩu. Tổng giá trị bồi thường, hỗ trợ, tái định cư (chưa bao gồm đất lúa) hơn 251 tỷ đồng.
Trong tổng số diện tích đất thu hồi có hơn 63ha đất trồng lúa thuộc thẩm quyền phê duyệt của Thủ tướng Chính phủ, diện tích còn lại UBND huyện Bắc Quang đã hoàn thành xong việc phê duyệt giá trị bồi thường, hỗ trợ về đất, tài sản, vật kiến trúc và cây cối, hoa màu.
Năm 2016, huyện Bắc Quang phối hợp cùng các bên liên quan tiến hành kiểm kê thực tế diện tích đất, cây cối, tài sản, nhà… đối với các hộ gia thuộc diện bị thu hồi đất.
Ngày 23 và 24/1/2018, Hội đồng Bồi thường, hỗ trợ tái định cư (BTHT - TĐC) huyện Bắc Quang công khai dự thảo phương án BTHT - TĐC khi Nhà nước thu hồi đất để thực hiện Dự án Thủy điện Sông Lô 6 tại xã Hùng An. 112 hộ dân có đơn khiếu nại về việc thiếu diện tích, cây cối, vật kiến trúc, giá đất tính bồi thường và giá đất tính hỗ trợ chuyển đổi nghề nghiệp…

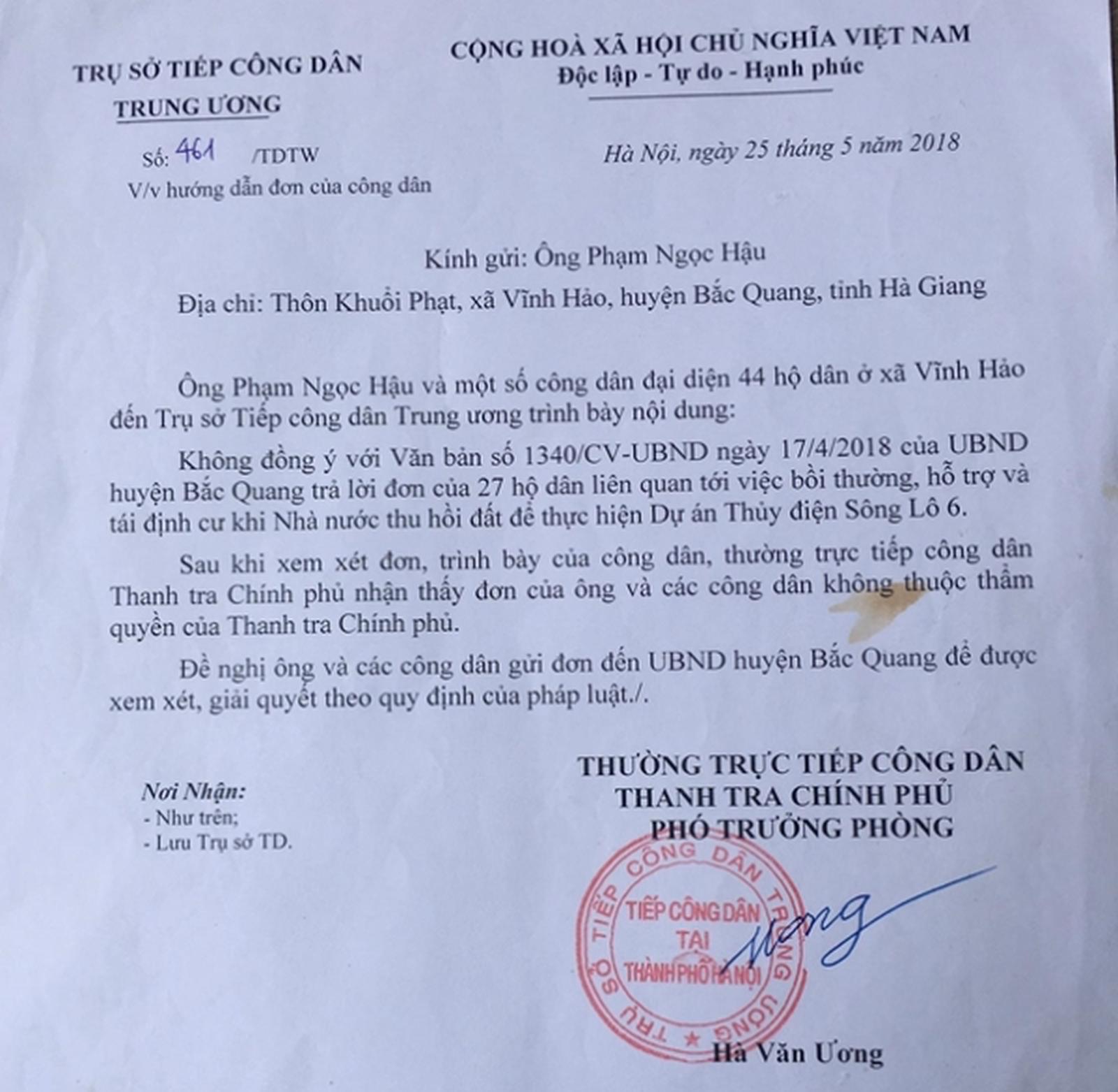

Ngày 10/4/2018, ông Phạm Ngọc Hậu, thôn Khuổi Phạt (xã Vĩnh Hảo) đại diện cho 27 công dân thôn Khuổi Phạt và Khuổi Ít (danh sách đơn khiếu nại có chữ ký của 44 công dân) đến trụ sở Ban Tiếp công dân tỉnh Hà Giang khiếu nại về giá bồi thường thấp, chậm thanh toán tiền đền bù, không thỏa đáng… đối với công tác bồi thường dự án.
Trong bảng kê có chữ ký của 44 hộ, khiếu nại về tài sản chưa được tính đền bù, và cho rằng các công trình phải được bồi thường vì đây là những công trình sử dụng vào mục đích để ở và phục vụ cho sản xuất nông nghiệp và được làm trước thông báo thu hồi đất ngày 1/9/2016 của UBND tỉnh Hà Giang.
Trao đổi với PV Báo Thanh tra, ông Hà Văn Quân, thôn Khuổi Phạt cho biết, gia đình chỉ nhận được thông báo 1 tuần trước khi đoàn xuống kiểm kê tài sản (năm 2016). Gia đình có 5 bể xi măng để nuôi cá trắm, trữ nước tưới cam và trữ nước sinh hoạt, các bể này được xây dựng từ rất lâu. Năm 2014, ông có dựng 2 nhà sàn, nhà bếp và nhà tắm cho gia đình con gái ở và làm kinh tế nhằm ổn định đời sống, biên bản kiểm kê xác định số tài sản trên nhưng khi bồi thường lại không được.
Riêng đối với 681 cây cam trên đất trồng cây lâu năm, được trồng trước khi có quyết định thu hồi đất thực hiện dự án cũng không được bồi thường, ông Quân đề nghị Hội đồng BTHT - TĐC bồi thường những tài sản trên theo quy định của pháp luật.
Còn ông Đặng Văn Hàn, thôn Khuổi Ít không đồng ý với quyết định phê duyệt phương án bồi thường của UBND huyện Bắc Quang. Ông cho rằng, nhiều tài sản của gia đình không được bồi thường là vô lý: “Tôi có 3 bể xi măng dùng để nuôi ếch, nuôi cá trê và chứa nước tưới cam, đây là những công trình phục vụ chăn nuôi và sản xuất nông nghiệp, khi kiểm kê có trong danh sách nhưng khi công bố bồi thường thì không được có. Điều vô lý nữa là gia đình tôi có chuồng lợn và bể nước sinh hoạt, 2 công trình này tôi đều dùng số tiền vay của ngân hàng chính sách, có thẩm định đoàng hoàng, đến nay chưa trả hết gốc cũng không được bồi thường” - ông Hàn thông tin.

Đáng nói, ngôi nhà tình nghĩa của gia đình ông Đặng Văn Hòn, thôn Khuổi Ít cũng không được bồi thường. Ông Hòn bức xúc: “Tôi vay mượn được 60 triệu cộng với 40 triệu của Nhà nước hỗ trợ để làm ngôi nhà tình nghĩa cho mẹ ở (mẹ liệt sỹ), nay mẹ tôi đã chết, tôi dùng ngôi nhà này để thờ cúng mẹ và anh tôi là liệt sỹ. Khi bồi thường mấy ông bảo xây nhà trái phép, tôi có biết gì đâu, tôi làm nhà trên đất nhà tôi mà, Nhà nước cho tiền tôi làm và chứng nhận nhà tình nghĩa cơ mà, trong quá trình làm cán bộ xã vẫn đến kiểm tra và đôn đốc liên tục”.
Liên quan đến hộ ông Hòn, kết luận ngày 29/12/2017 của ông Trần Văn Hòa, Bí thư Huyện ủy Bắc Quang tại buổi đối thoại với nhân dân xã Vĩnh Hảo về những thắc mắc liên quan đến công tác bồi thường, giải phóng mặt bằng Dự án Thủy điện Sông Lô 6 có yêu cầu Hội đồng BTHT - TĐC phối hợp với UBND xã Vĩnh Hảo xác minh sự việc xây nhà tình nghĩa cho hộ ông Hòn để báo cáo Thường trực Huyện ủy. Tuy nhiên, trong Văn bản số 01 ngày 2/1/2018 của Hội đồng BTHT - TĐC huyện Bắc Quang không nhắc đến yêu cầu của Bí thư Huyện ủy trước đó.
Công tác bồi thường, hỗ trợ khi thực hiện thu hồi đất xây dựng Dự án Thủy điện Sông Lô 6 kéo dài gần 4 năm khiến cuộc sống người dân vốn dĩ đã khó khăn nay còn khốn đốn hơn. Việc chậm phê duyệt giá trị bồi thường trách nhiệm thuộc UBND huyện Bắc Quang, chậm thanh toán đền bù trách nhiệm thuộc chủ đầu tư thủy điện.
Trong quá trình thực hiện UBND huyện Bắc Quang đã làm đúng quy trình về thông báo thu hồi đất, giải phóng mặt bằng chưa? Quyết định phê duyệt giá trị bồi thường có khách quan hay không? Việc phân bổ vốn, giám sát xây dựng nhà tình nghĩa có bị buông lỏng không? Báo Thanh tra sẽ tiếp tục thông tin.
Bùi Bình
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Qua giải quyết đơn tố cáo (TC), Hà Nội đã kiến nghị xử lý trách nhiệm 296 cá nhân, trong đó có 273 người là cán bộ, công chức, viên chức…
Hải Hà
14:00 12/12/2024(Thanh tra) - Đoàn giám sát của HĐND thành phố Hà Nội sẽ giám sát UBND thành phố, các sở, ban, ngành; UBND các quận, huyện, thị xã trong công tác tiếp dân, giải quyết đơn thư, thực hiện kết luận thanh tra, kiểm toán.
Hải Hà
13:10 12/12/2024Bùi Bình
07:31 12/12/2024Thu Huyền
13:56 11/12/2024Hoàng Long
21:00 10/12/2024Hương Giang
15:52 10/12/2024N. Phó
Thu Huyền
Hương Giang
Trần Quý
Ngọc Phó
Hải Hà
TK
T.Thanh
Phương Anh
Cảnh Nhật
Văn Thanh
