(Thanh tra) - Qua thanh tra công tác bồi thường, hỗ trợ, tái định cư tại dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế, Thanh tra TP Huế đã chỉ ra một số vi phạm, thiếu sót trong quá trình thẩm định, công khai phương án và chi trả tiền bồi thường; đồng thời yêu cầu thu hồi gần 784 triệu đồng chi trả vượt để nộp ngân sách Nhà nước.

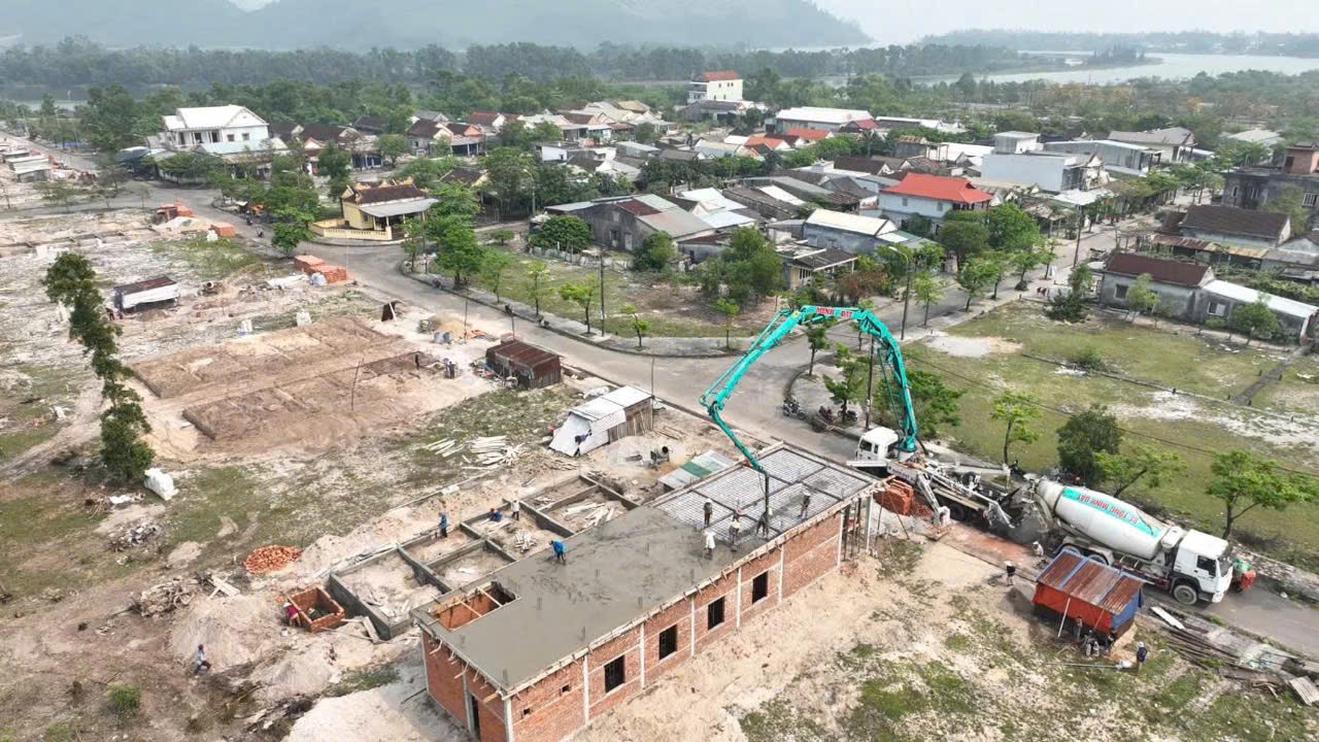

Công tác di dời, bàn giao mặt bằng của các hộ dân thuộc vùng dự án được triển khai trong giai đoạn thực hiện bồi thường, hỗ trợ và tái định cư. Ảnh: HL
Thanh tra TP Huế vừa ban hành Kết luận thanh tra (KLTT) số 1289/KL-TTr ngày 29/5/2026 về công tác bồi thường, hỗ trợ, tái định cư dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế. Đối tượng thanh tra gồm UBND xã Chân Mây – Lăng Cô và Ban Quản lý dự án đầu tư xây dựng khu vực 3.
Theo Thanh tra TP Huế, dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motor Huế (viết tắt là Dự án) là một trong những dự án công nghiệp trọng điểm của miền Trung, đóng vai trò hạt nhân trong việc hình thành trung tâm công nghiệp ô tô hiện đại tại Khu kinh tế Chân Mây - Lăng Cô, TP Huế. Dự án đi vào hoạt động đã đóng góp tích cực cho sự phát triển ngành công nghiệp ô tô, tạo sức lan tỏa, thu hút lĩnh vực công nghiệp phụ trợ ô tô đầu tư vào TP Huế; góp phần chuyển dịch cơ cấu kinh tế, tăng nguồn thu ngân sách và giải quyết việc làm cho lao động địa phương.
Dự án do Công ty CP Kim Long Motors Huế làm chủ đầu tư, được cấp quyết định chủ trương đầu tư từ tháng 1/2019 với tổng vốn hơn 3.330 tỷ đồng, mục tiêu dự án là sản xuất, lắp ráp xe ô tô khách (xe bus thân dài đến 12m và xe mini Bus thân dài đến 6m) đáp ứng tiêu chuẩn khí thải Euro 5 trở lên; sản xuất phụ tùng, linh kiện, phụ kiện xe ô tô khác. Dự án có quy mô thu hồi gần 165ha đất, ảnh hưởng 220 hộ dân, bố trí tái định cư cho 112 hộ; tổng kinh phí bồi thường, hỗ trợ và tái định cư qua 43 đợt gần 204 tỷ đồng.
Thanh tra TP Huế đánh giá, dù công tác giải phóng mặt bằng gặp nhiều khó khăn do số hộ bị ảnh hưởng lớn và tác động của dịch Covid-19, song dự án hiện đã hoàn thành giải phóng mặt bằng, đi vào hoạt động, góp phần thúc đẩy ngành công nghiệp ô tô, tăng thu ngân sách và tạo việc làm cho lao động địa phương.
Bên cạnh kết quả đạt được, KLTT xác định UBND huyện Phú Lộc cũ (nay là UBND xã Chân Mây – Lăng Cô), Trung tâm Phát triển quỹ đất huyện Phú Lộc cũ (nay là Ban Quản lý dự án đầu tư xây dựng khu vực 3) cùng các tổ chức, cá nhân liên quan còn để xảy ra một số vi phạm, thiếu sót trong quá trình thực hiện công tác bồi thường, hỗ trợ và tái định cư dự án.
Cụ thể, việc thẩm định điều kiện bồi thường về đất được thực hiện quá thời hạn quy định; không thực hiện thẩm định điều kiện bồi thường đối với cây lâu năm và rừng sản xuất.
Quá trình lập, công khai, thẩm định và phê duyệt phương án bồi thường, hỗ trợ, tái định cư cũng phát sinh nhiều thiếu sót như: Không ban hành văn bản thể hiện việc niêm yết, công khai phương án bồi thường, hỗ trợ và tái định cư đối với các hộ bị ảnh hưởng giải phóng mặt bằng của dự án; ban hành thông báo niêm yết, công khai phương án bồi thường, hỗ trợ và tái định cư đối với các hộ bị ảnh hưởng giải phóng mặt bằng của dự án chưa đảm bảo thời gian.
Đáng chú ý, biên bản họp tổng hợp ý kiến không thể hiện số lượng ý kiến đồng ý, không đồng ý và ý kiến khác. Ngoài ra, Phòng Tài nguyên và Môi trường huyện (cũ) thẩm định phương án quá thời hạn; UBND huyện (cũ) ban hành quyết định phê duyệt phương án bồi thường, hỗ trợ và tái định cư cũng quá thời hạn quy định.
KLTT còn chỉ ra nhiều tồn tại trong quá trình chi trả tiền bồi thường như thông báo nhận tiền lần hai không đúng thời hạn, chi trả cho các đồng thừa kế nhưng không có văn bản cử người đại diện hoặc giấy ủy quyền hợp lệ.
Đặc biệt, cơ quan thanh tra xác định đến nay vẫn chưa thu hồi số tiền 783.944.000 đồng đã chi trả vượt sau khi có các quyết định phê duyệt điều chỉnh.
Trong công tác bố trí tái định cư, nhiều hồ sơ cũng chưa đảm bảo quy định như đơn đăng ký tái định cư không ghi ngày tháng; biên bản bốc thăm đất ở tái định cư không ghi ký hiệu, diện tích lô đất; không tổ chức giao đất thực địa; ký hiệu thửa đất giữa biên bản bốc thăm và quyết định giao đất thiếu thống nhất.
Trên cơ sở đó, Chánh Thanh tra TP Huế kiến nghị Chủ tịch UBND TP Huế yêu cầu UBND xã Chân Mây – Lăng Cô, Ban Quản lý dự án đầu tư xây dựng khu vực 3 và các cá nhân liên quan nghiêm túc chấp hành KLTT; tổ chức kiểm điểm, rút kinh nghiệm đối với tập thể, cá nhân để xảy ra vi phạm, thiếu sót.
Đồng thời, Ban Quản lý dự án đầu tư xây dựng khu vực 3 được giao chủ trì, phối hợp với UBND xã Chân Mây – Lăng Cô khẩn trương thu hồi số tiền gần 784 triệu đồng chi trả vượt để nộp ngân sách Nhà nước.
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Qua thanh tra công tác bồi thường, hỗ trợ, tái định cư tại dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế, Thanh tra TP Huế đã chỉ ra một số vi phạm, thiếu sót trong quá trình thẩm định, công khai phương án và chi trả tiền bồi thường; đồng thời yêu cầu thu hồi gần 784 triệu đồng chi trả vượt để nộp ngân sách Nhà nước.
Minh Tân
(Thanh tra) - Qua thanh tra trách nhiệm người đứng đầu tại các cơ sở giáo dục thuộc UBND xã Nà Hỳ, Thanh tra tỉnh Điện Biên đã chỉ ra nhiều tồn tại trong công khai tài chính, quản lý ngân sách và thực hiện chế độ chính sách. Kết luận thanh tra không chỉ làm rõ trách nhiệm mà còn hướng tới khắc phục, hoàn thiện công tác quản lý, nâng cao hiệu quả sử dụng nguồn lực giáo dục.
Trần Kiên
Minh Tân
Minh Tân
Minh Tân
Trung Hà
PV
PV
Nhóm PV
Trần Kiên
Hương Giang
Đỗ Quyên
Minh Tâm
Hòa Bình
Trần Quý
Minh Tân
Nhóm PV
Trần Kiên
