(Thanh tra) - Theo UBND tỉnh An Giang, qua thanh tra tại lò đốt rác Bệnh viện Đa khoa Kiên Giang đã phát hiện nhiều sai phạm. Cơ quan thanh tra đã kiến nghị Cơ quan Cảnh sát điều tra - Công an tỉnh làm rõ những vấn đề về thực hiện đầu tư, nghiệm thu, quản lý, sử dụng vốn liên quan đến lò đốt rác này có nguy cơ gây thất thoát (tạm tính) với số tiền hơn 4,8 tỷ đồng.

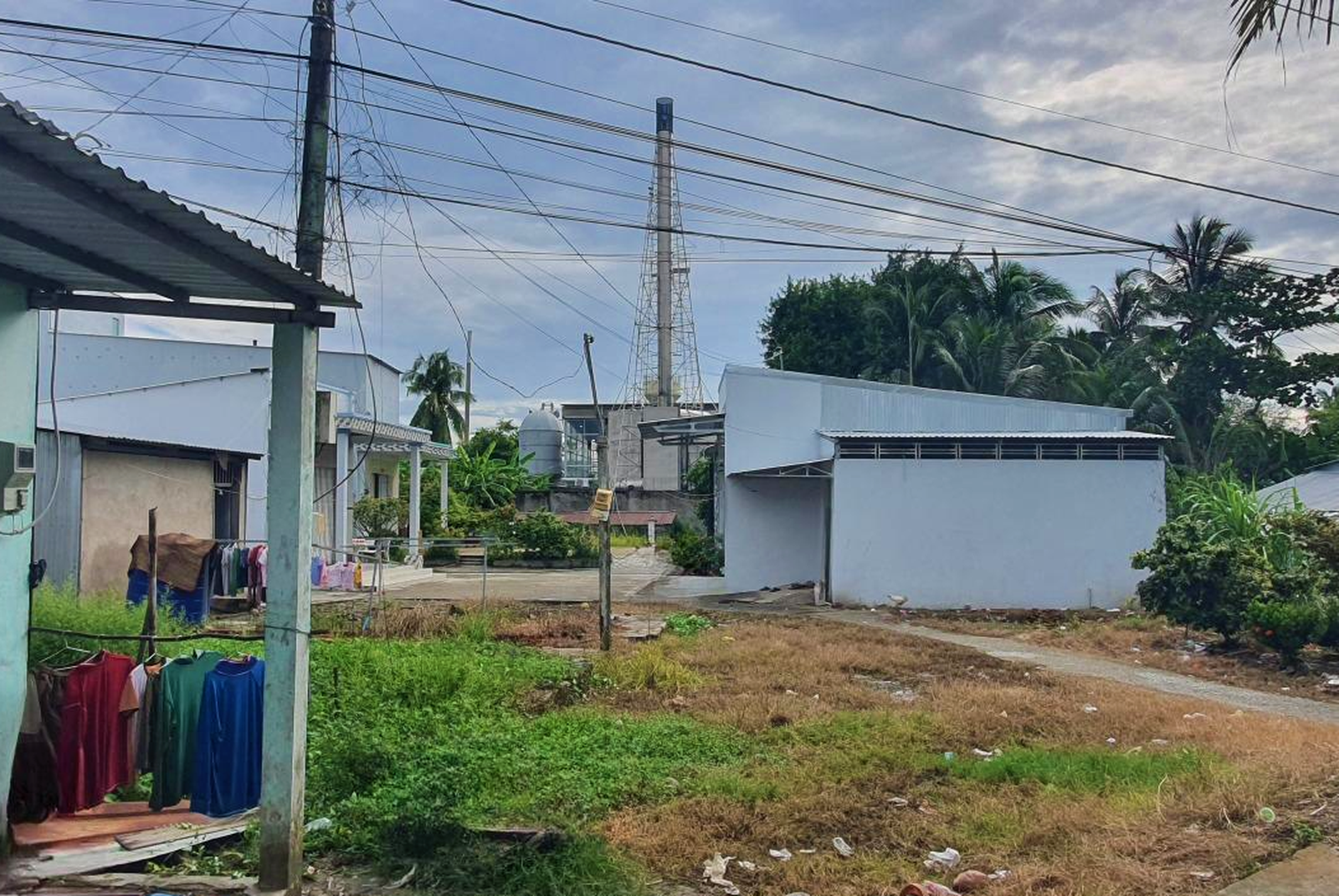

Thông qua hoạt động thanh tra, đã phát hiện nhiều sai phạm xảy ra tại lò đốt rác Bệnh viện Đa khoa Kiên Giang. Ảnh: Nhóm PV
Theo đó, quá trình thanh tra đã phát hiện có dấu hiệu lãng phí trong đầu tư, nghiệm thu, quản lý, sử dụng vốn và có nguy cơ thất thoát đối với hạng mục đầu tư công trình nhà bao che lò đốt rác, lò đốt rác.
Việc phê duyệt dự án đầu tư thay đổi vị trí đặt lò khi chưa thực hiện các thủ tục về đánh giá tác động môi trường, không phù hợp với chủ trương đầu tư được Thủ tướng Chính phủ phê duyệt; quy hoạch xây dựng vị trí lò chưa đảm bảo khoảng cách an toàn môi trường, không công bố công khai việc điều chỉnh quy hoạch xây dựng, công tác giải phóng mặt bằng chậm.
Chưa chứng minh chứng nhận chất lượng hàng hóa, các thiết bị nhập khẩu từ Canada, Mỹ; giao diện giám sát và điều khiển hệ thống lò Plasma đã được chấp nhận đơn hợp lệ nhưng chưa được đăng ký quyền tác giả; không thực hiện các thủ tục lựa chọn đơn vị kiểm định/giám định các thiết bị đến chân công trình; chủ đầu tư, đơn vị thi công, đơn vị sử dụng, đơn vị giám sát ký biên bản tạm bàn giao đưa vào sử dụng không đúng quy định.
Cùng với đó, chủ đầu tư, đơn vị thi công, đơn vị sử dụng, đơn vị giám sát nghiệm thu, lắp đặt thiết bị đến chân công trình trước khi chứng thư giám định được ban hành chưa đảm bảo tính hợp lệ của hàng hóa, thiết bị, yêu cầu về chất lượng sản phẩm, nghiệm thu bàn giao thiết bị, nhưng chủ đầu tư đã cho đơn vị thi công thanh toán 95% giá trị khối lượng.

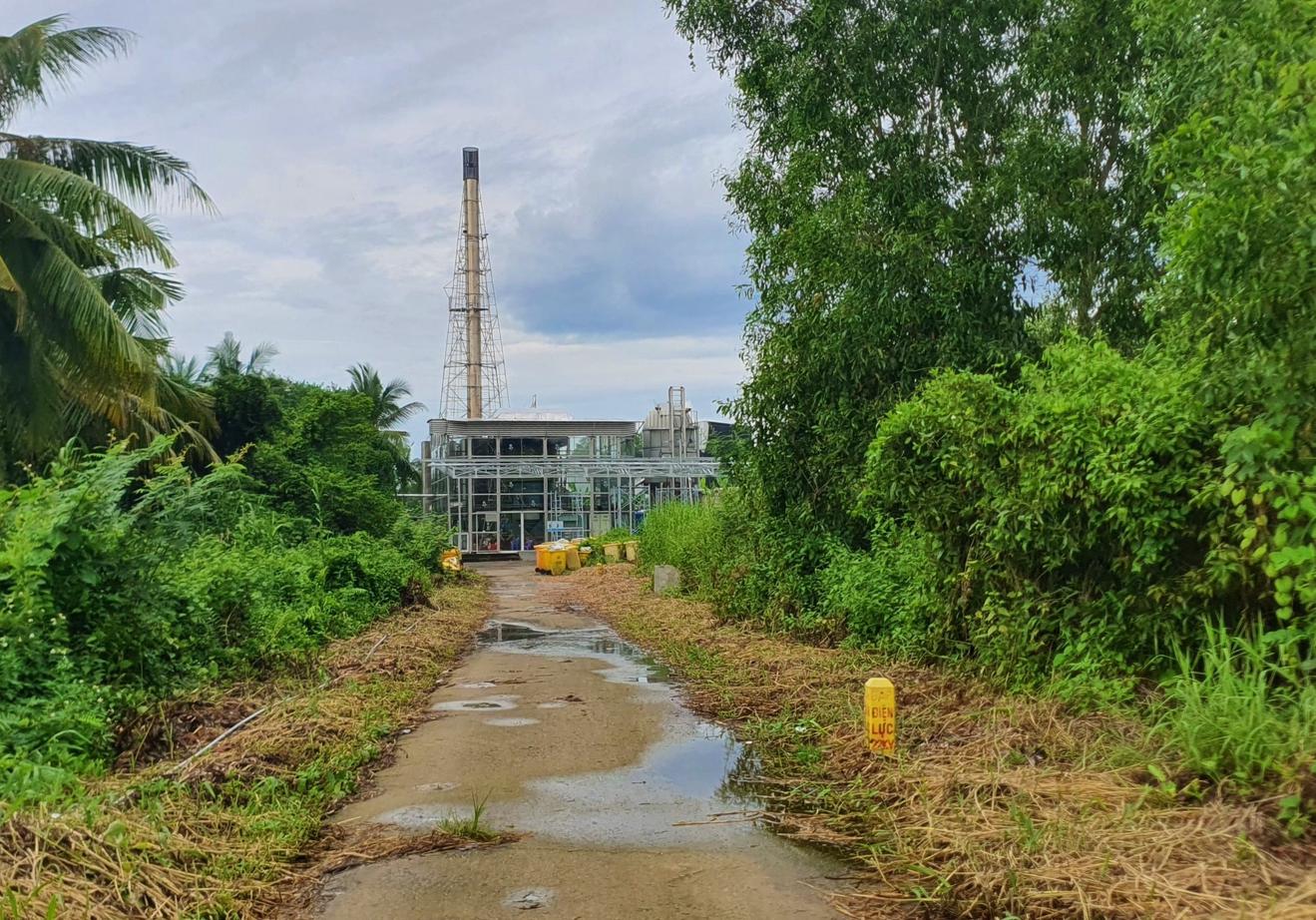

Lò đốt rác có mặt sau nằm sát với nhiều nhà dân... Ảnh: Nhóm PV
Báo cáo về kết quả thực hiện công tác phòng, chống tham nhũng, tiêu cực 6 tháng đầu năm của UBND tỉnh An Giang cho biết, trong đầu tư hạng mục nhà bao che lò đốt rác, lò đốt rác (gói thầu 51.1E) thuộc dự án Bệnh viện Đa khoa Kiên Giang có nhiều tồn tại, hạn chế trong việc chuẩn bị đầu tư; tổ chức thực hiện; kết thúc xây dựng, mua sắm, lắp đặt thiết bị, thanh toán vốn có dấu hiệu lãng phí trong thực hiện đầu tư, nghiệm thu, quản lý sử dụng vốn và có nguy cơ gây thất thoát (tạm tính) với số tiền hơn 4,8 tỷ đồng.
Số tiền tạm tính hơn 4,8 tỷ đồng là số liệu của 6 bệnh viện thuê đốt rác thải y tế năm 2023 và năm 2024 gồm: Bệnh viện Đa khoa Kiên Giang là hơn 3,5 tỷ đồng; Bệnh viện Y dược cổ truyền Kiên Giang là gần 42 triệu đồng; Bệnh viện Sản Nhi Kiên Giang là hơn 800 triệu đồng; Bệnh viện Ung bướu Kiên Giang là hơn 320 triệu đồng; Trung tâm y tế huyện Châu Thành là hơn 140 triệu đồng; Bệnh viện Tâm thần là hơn 8 triệu đồng.
Tại cuộc họp giao ban báo chí định kỳ tháng 8/2025, đại diện Công an tỉnh An Giang đã thông tin về vụ việc này. Theo đó, Cơ quan Cảnh sát điều tra - Công an tỉnh đã tiếp nhận kiến nghị từ Thanh tra tỉnh vào ngày 19/3/2025. Cơ quan điều tra đã tiến hành giải quyết theo quy định của pháp luật. Ngày 21/7/2025, cơ quan điều tra đã ra quyết định tạm đình chỉ với lý do trưng cầu giám định nhưng chưa có kết quả.

Công ty Cổ phần Khoa học Công nghệ Petech là liên danh chính trong liên danh trúng gói thầu số 51.1E. Ảnh: Nhóm PV
Theo tìm hiểu, ngày 23/3/2021, ông Bùi Phước Châu, Phó Giám đốc Ban Quản lý Dự án Đầu tư xây dựng chuyên ngành dân dụng và công nghiệp tỉnh Kiên Giang (cũ) đã ký Quyết định số 32/QĐ-BQL về việc phê duyệt kết quả lựa chọn nhà thầu gói thầu số 51.1E: Nhà bao che lò đốt rác 1, 2 (nhà xử lý rác 1, 2) + thiết bị xử lý rác thải 1, 2 (lò đốt rác) thuộc dự án Bệnh viện Đa khoa Kiên Giang.
Đơn vị trúng thầu là Liên danh Petech - Havacons - Hmed (Liên danh Công ty Cổ phần Khoa học Công nghệ Petech - Công ty Cổ phần Đầu tư xây dựng Hải Vân - Công ty Cổ phần Đầu tư thiết bị y tế công nghệ cao HMED, trong đó, Công ty Cổ phần Khoa học Công nghệ Petech là liên danh chính).
Liên danh trúng thầu này cũng là nhà thầu duy nhất tham dự gói thầu trên. Hợp đồng triển khai gói thầu là hợp đồng trọn gói, thời gian thực hiện 89 ngày…
Tags
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Liên quan đến vụ việc đảng viên Vũ Thị Thái Hà suốt 3 năm ròng rã “cõng đơn” đi xin chuyển sinh hoạt Đảng nhưng bị gây “khó dễ”, mới đây, Ban Nội chính Thành ủy Hà Nội đã có văn bản chỉ đạo Bí thư Đảng ủy phường Đông Ngạc xem xét, giải quyết và báo cáo kết quả.
Trọng Tài
(Thanh tra) - Mỗi ngày có hàng chục lượt xe tải cơi nới thành thùng, có dấu hiệu quá khổ, quá tải vào sâu trong những con đường thôn chở keo tràm trên địa bàn xã Phúc Trạch, Lâm Trạch và Xuân Trạch (cũ) nay là xã Phong Nha khiến người dân vô cùng bất an.
Lê Hữu Chính
Hữu Anh
Đông Hà
Minh Tân
Hương Giang
Cảnh Nhật
Văn Thanh
Bình Yên
Bảo Anh
Chu Tuấn
Cảnh Nhật
Yến Nhi
Trí Vũ
Văn Thanh
B.S
