Ca khúc: Tự hào người làm báo Thanh tra

Theo dõi Báo Thanh tra trên

Nhà máy thủy điện Thác Mơ chính thức hòa lưới điện quốc gia

Thứ ba, 18/07/2017 - 11:04

(Thanh tra)- Tập đoàn Điện lực Việt Nam (EVN) cho biết, vào lúc 12 giờ 20 phút ngày 11/7, Nhà máy Thủy điện (NMTĐ) Thác Mơ mở rộng chính thức hòa đồng bộ thành công vào lưới điện quốc gia.

Lễ chào mừng phát điện lần đầu tổ máy. Ảnh Đ.L

Dự án NMTĐ Thác Mơ mở rộng khởi công từ ngày 1/7/2014, được xây dựng trên địa bàn huyện Bù Gia Mập và huyện Phước Long, tỉnh Bình Phước. Dự án NMTĐ Thác Mơ mở rộng có công suất 75 MW (1 tổ máy), do EVN làm chủ đầu tư. Sau khi Dự án hoàn thành nâng công suất của NMTĐ Thác Mơ lên 225 MW.

Sau 3 năm kể ngày khởi công công trình chính, với sự chỉ đạo sát sao của chủ đầu tư và quá trình nỗ lực làm việc hiệu quả, trách nhiệm của các đơn vị tư vấn, nhà thầu, dự án đã hoàn thành đúng tiến độ đề ra. Việc hòa đồng bộ kịp thời dự án NMTĐ Thác Mơ mở rộng đóng góp cho lưới điện Quốc gia sản lượng khoảng 52 triệu kWh mỗi năm. Tổng mức đầu tư là 1.558,924 tỷ đồng, trong đó 85% nguồn vốn vay ODA do Chính phủ Nhật Bản tài trợ, 15% vốn đối ứng trong nước.

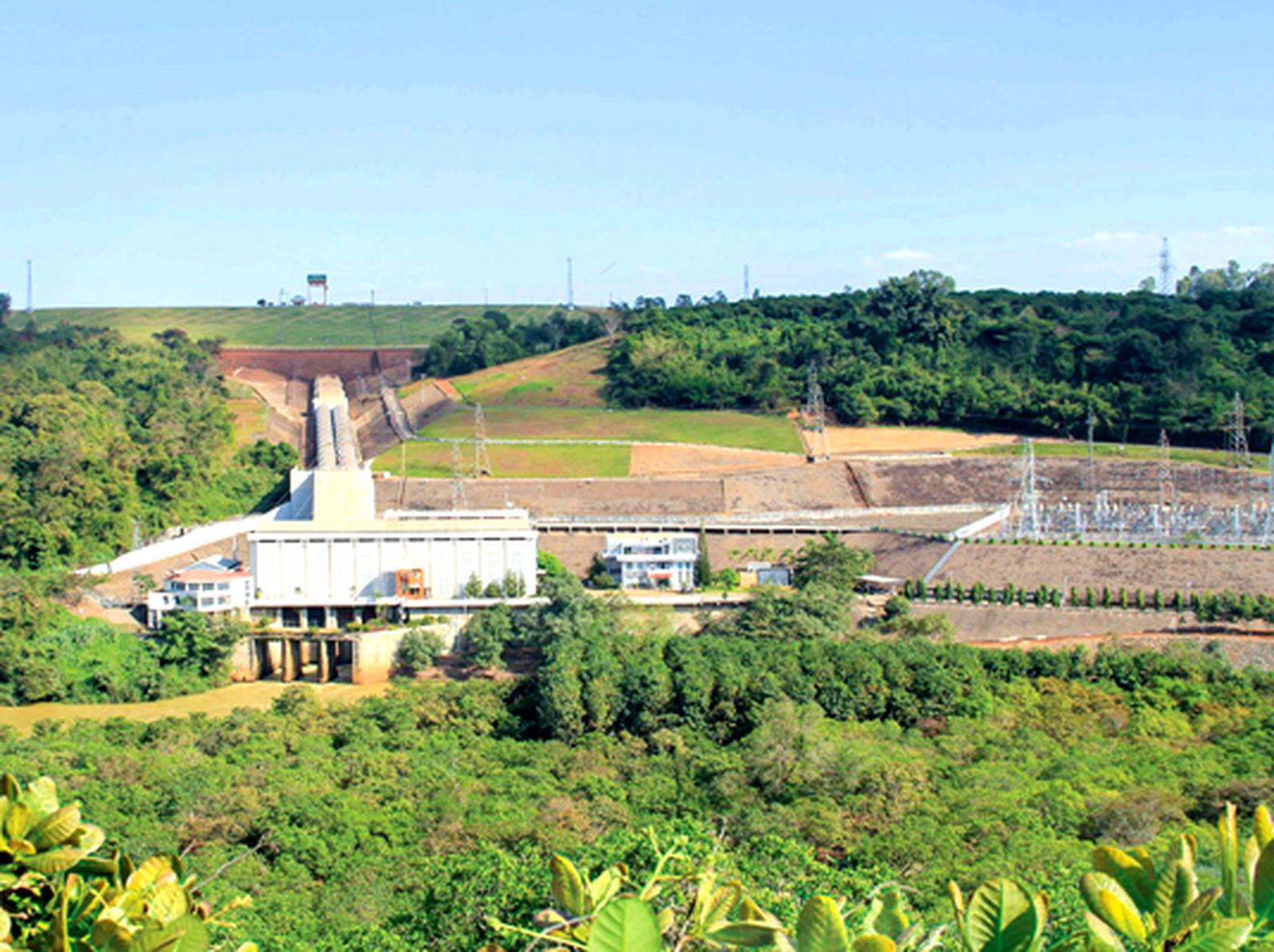

Toàn cảnh nhà máy Ảnh Đ.L

Một số mốc tiến độ chính của dự án đã đạt được theo quy định của hợp đồng: Khởi công công trình vào ngày 5-7-2014; hoàn thành mốc C10 – hoàn thành tuyến năng lượng đủ điều kiện để nạp nước tuyến năng lượng ngày 15-5-2017 – đáp ứng tiến độ và ngày 11/7/2017, hòa đồng bộ thành công vào lưới điện quốc gia. Bắt đầu chạy thử thách (dự kiến) từ ngày 15/7 và hoàn thành chạy thử thách ngày 14/8 tới.

Đức Long

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Tin cùng chuyên mục

Tin mới nhất

Xem thêm
