(Thanh tra) - Báo cáo kết quả thực hiện Kết luận số 161/KL-TTr của Ban Quản lý dự án (QLDA) đường Hồ Chí Minh cho thấy, Ban và các đơn vị liên quan đã và đang xử lý số tiền trên 9 tỷ đồng theo kiến nghị của Thanh tra Bộ Xây dựng.
Ban QLDA đường Hồ Chí Minh đã và đang xử lý số tiền trên 9 tỷ đồng theo kiến nghị của Thanh tra Bộ Xây dựng. Ảnh: TQ
Qua thanh tra việc chấp hành quy định pháp luật về hoạt động đầu tư xây dựng của Ban QLDA đường Hồ Chí Minh - Bộ Giao thông vận tải (GTVT, nay là Bộ Xây dựng) tại Dự án xây dựng đường cao tốc đoạn Hòa Liên - Túy Loan, Thanh tra Bộ Xây dựng đã chỉ ra nhiều vi phạm, tồn tại, đồng thời kiến nghị xử lý trên 9 tỷ đồng.
Với những vi phạm, tồn tại được chỉ ra trong Kết luận số 161/KL-TTr ngày 31/12/2024, Thanh tra Bộ Xây dựng đề nghị Bộ GTVT chỉ đạo Ban QLDA đường Hồ Chí Minh và các cơ quan, đơn vị, tổ chức có liên quan tổ chức kiểm điểm trách nhiệm do để xảy ra các vi phạm, tồn tại theo nội dung kết luận thanh tra.
Chỉ đạo các cơ quan chuyên môn phối hợp với Ban QLDA đường Hồ Chí Minh kiểm tra, rà soát để bảo đảm việc lập, thẩm định, phê duyệt dự án đầu tư xây dựng có các thông số phù hợp với các quy hoạch đã được phê duyệt.
Chỉ đạo Ban QLDA đường Hồ Chí Minh và nhà đầu tư BT (xây dựng - chuyển giao) khẩn trương thực hiện việc nghiệm thu, quyết toán khối lượng tại điểm dừng kỹ thuật đối với hợp đồng BT Dự án ĐHCM đoạn La Sơn - Tuý Loan.
Chỉ đạo Ban QLDA đường Hồ Chí Minh và các đơn vị có liên quan tập trung thực hiện giải phóng mặt bằng đối với các dự án còn vướng mắc, bảo đảm tiến độ thực hiện dự án.
Đối với Ban QLDA đường Hồ Chí Minh, Thanh tra Bộ Xây dựng yêu cầu tổ chức xem xét kiểm điểm trách nhiệm đối với các tổ chức, cá nhân có liên quan do để xảy ra các sai sót, tồn tại đã nêu trong kết luận thanh tra.
Xử lý về tài chính, đối với số tiền trên 3,6 tỷ đồng do lập, phê duyệt dự toán sai tăng, yêu cầu chủ đầu tư căn cứ vào nội dung hợp đồng đã ký với nhà thầu xây dựng và quy định pháp luật, để rà soát, xử lý làm cơ sở thanh, quyết toán công trình, tránh gây thất thoát vốn đầu tư xây dựng.

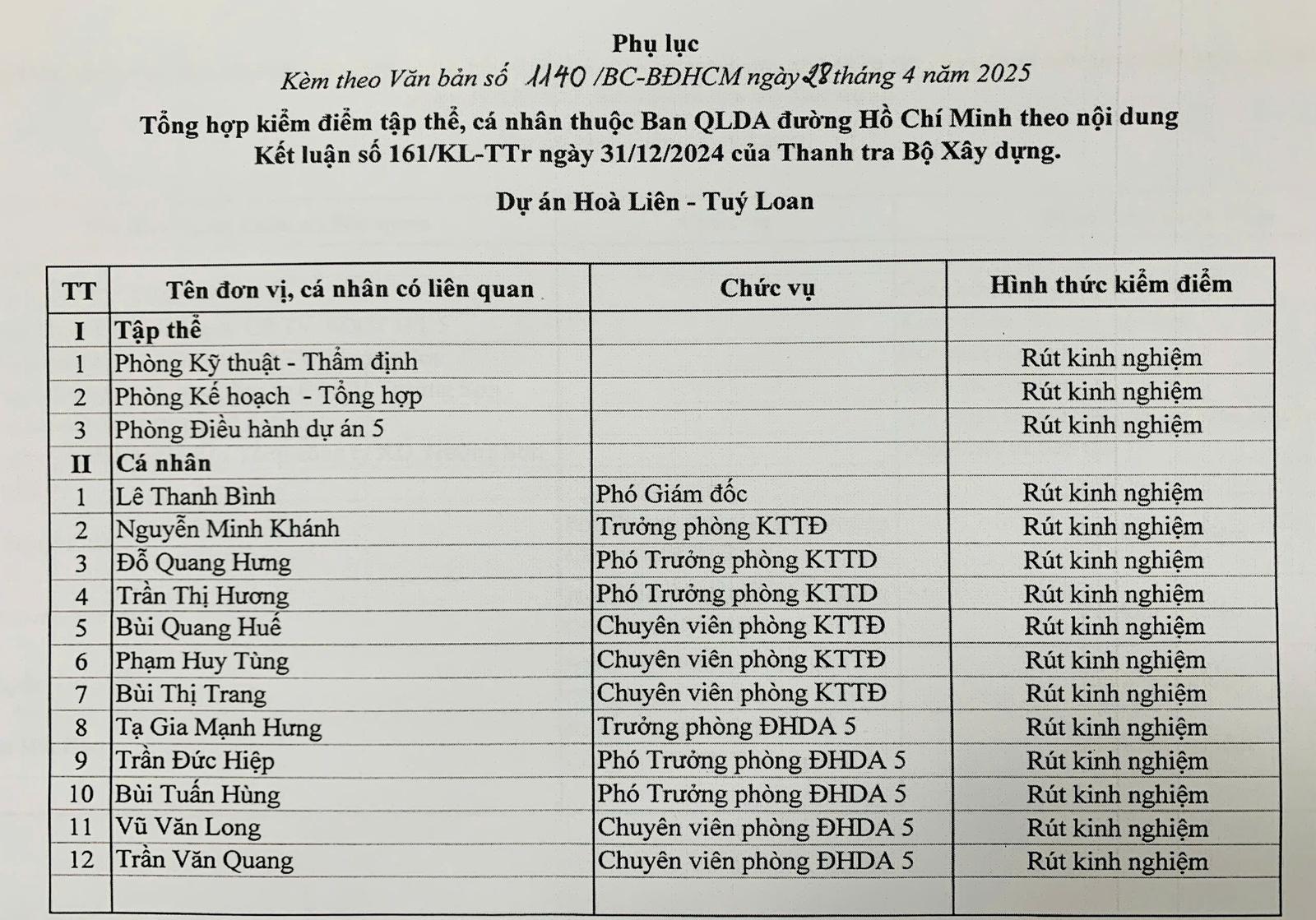

Bảng tổng hợp kết quả kiểm điểm trách nhiệm của tập thể, cá nhân của Ban QLDA đường Hồ Chí Minh theo nội dung Kết luận số 161/KL-TTr. Ảnh: TQ
Giảm trừ giá trị hợp đồng với số tiền trên 4,8 tỷ đồng do trùng khối lượng với Dự án xây dựng khu tái định cư Tân Ninh mở rộng giai đoạn 2.
Số tiền trên 553,6 triệu đồng do nghiệm thu trùng khối lượng, Ban QLDA đường Hồ Chí Minh có trách nhiệm thực hiện giảm trừ thanh toán trong đợt thanh toán tiếp theo.
Số tiền trên 28,6 triệu đồng do nghiệm thu, thanh toán sai (năm 2023), Ban QLDA đường Hồ Chí Minh có trách nhiệm thu hồi và nộp về tài khoản tạm giữ của Thanh tra Bộ Xây dựng.
Trao đổi với Phóng viên (PV) về kết quả thực hiện Kết luận số 161/KL-TTr của Ban QLDA đường Hồ Chí Minh và các đơn vị liên quan, ông Phạm Huy Thông, Chánh Văn phòng, người phát ngôn của Ban QLDA đường Hồ Chí Minh cho biết, ngày 28/4/2025, Ban QLDA đường Hồ Chí Minh đã có Báo cáo số 1140/BC-BĐHCM gửi Thanh tra Bộ Xây dựng.
Báo cáo số 1140/BC-BĐHCM cho thấy, ngày 15/1/2025, Ban QLDA đường Hồ Chí Minh đã ban hành Kế hoạch số 127/KH-BĐHCM về triển khai thực hiện Kết luận số 161/KL-TTr ngày 31/12/2024 của Thanh tra Bộ Xây dựng về việc chấp hành quy định pháp luật về hoạt động đầu tư xây dựng của Ban QLDA đường Hồ Chí Minh.
Ban QLDA đường Hồ Chí Minh đã tổ chức xem xét kiểm điểm trách nhiệm đối với tổ chức, cá nhân có liên quan do để xảy ra các sai sót, tồn tại đã nêu trong Kết luận thanh tra số 161/KL-TTr.
Đối với các đơn vị tư vấn thiết kế, tư vấn giám sát, tư vấn thẩm tra, các đơn vị thi công Ban QLDA đường Hồ Chí Minh đã có Văn bản số 502/BĐHCM-VP ngày 27/2/2025 đôn đốc thực hiện.
Đối với các phòng nghiệp vụ thuộc Ban QLDA đường Hồ Chí Minh, Ban QLDA đã có Văn bản số 503/BĐHCM-VP ngày 27/2/2025 đôn đốc thực hiện.
Xử lý về tài chính, đối với số tiền trên 3,6 tỷ đồng do lập, phê duyệt dự toán sai tăng, yêu cầu chủ đầu tư căn cứ vào nội dung hợp đồng đã ký với nhà thầu xây dựng và quy định pháp luật, để rà soát, xử lý làm cơ sở thanh quyết toán công trình. Tránh gây thất thoát vốn đầu tư xây dựng. Hiện Ban QLDA đường Hồ Chí Minh đang triển khai thực hiện.
Đối với kiến nghị giảm trừ giá trị hợp đồng với số tiền trên 4,8 tỷ đồng do trùng khối lượng với Dự án xây dựng khu tái định cư Tân Ninh mở rộng giai đoạn 2. Hiện Ban QLDA đang triển khai thực hiện.
Đối với số tiền trên 553,6 triệu đồng do nghiệm thu trùng khối lượng, Ban QLDA đường Hồ Chí Minh đã giảm trừ trên 553,6 triệu đồng theo kiến nghị của Thanh tra Bộ Xây dựng vào đợt 9, đợt 10 năm 2024.
Đối với số tiền trên 28,6 triệu đồng do nghiệm thu, thanh toán sai (năm 2023), Ban QLDA đường Hồ Chí Minh đang triển khai thực hiện.
Đối với kiến nghị chấn chỉnh, khắc phục công tác quản lý dự án đầu tư xây dựng tại các dự án được thanh tra, Ban QLDA đường Hồ Chí Minh đã chỉ đạo nhà thầu tư vấn giám sát: kiểm tra, đôn đốc nhà thầu thi công xây dựng thực hiện các quy định về quản lý chất lượng thi công xây dựng.
Ngày 15/1/2025, Ban QLDA đường Hồ Chí Minh đã có Văn bản số 128/BĐHCM-KTTĐ về việc chấn chỉnh tư vấn giám sát không những đối với các dự án đã được kiểm toán, thanh tra mà còn cả các dự án chưa được thanh tra, kiểm toán.
Phối hợp với các đơn vị liên quan kiểm tra, rà soát khối lượng các công tác, hạng mục thi công theo hồ sơ thiết kế bản vẽ thi công được duyệt, thực tế thi công để làm cơ sở nghiệm thu, thanh toán, quyết toán.
Phòng Điều hành dự án 5 thuộc Ban QLDA đường Hồ Chí Minh và các đơn vị tư vấn giám sát, nhà thầu thi công thực hiện thường xuyên và liên tục.
Đối với các công tác, hạng mục tạm tính chưa được quy định trong hợp đồng về nội dung thanh toán, Ban QLDA đường Hồ Chí Minh đã kiểm tra, khẩn trương ký phụ lục hợp đồng bổ sung nội dung quy định điều kiện nghiệm thu, thanh toán để bảo đảm công tác nghiệm thu, thanh toán, quyết toán theo quy định của pháp luật và hợp đồng xây dựng đã ký.
Trao đổi với PV về kết quả thực hiện Kết luận số 161/KL-TTr của Ban QLDA đường Hồ Chí Minh và các đơn vị liên quan, ông Bùi Anh Tuấn, Trưởng phòng Thanh tra 2, Thanh tra Bộ Xây dựng cho biết, Thanh tra Bộ Xây dựng đã nhận được Báo cáo số 1140/BC-BĐHCM ngày 28/4/2025 của Ban QLDA đường Hồ Chí Minh về kết quả thực hiện Kết luận số 161/KL-TTr ngày 31/12/2024 của Thanh tra Bộ Xây dựng. Báo cáo cho thấy, Ban QLDA đường Hồ Chí Minh và các đơn vị liên quan đã nghiêm túc thực hiện các kiến nghị về xử lý trách nhiệm và kinh tế mà thanh tra Bộ Xây dựng đã nêu trong Kết luận số 161/KL-TTr.
“Do Dự án đang trong quá trình triển khai, nên các kiến nghị xử lý về kinh tế do lập, phê duyệt dự toán sai tăng; trùng khối lượng… sẽ được điều chỉnh, giảm trừ trong quá trình thực hiện Dự án”, ông Bùi Anh Tuấn cho biết.
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Ngày 27/11, Thanh tra TP Hồ Chí Minh có văn bản báo cáo kết quả rà soát, cập nhật và phân loại kết quả thanh tra chuyên đề các dự án có khó khăn, vướng mắc theo yêu cầu của Thanh tra Chính phủ tại Văn bản số 2849 ngày 14/11/2025.
Đan Quế
(Thanh tra) - Qua thanh tra việc chấp hành các quy định pháp luật về hàng không dân dụng của Việt Nam đối với Hãng Hàng không Sichuan Airlines hoạt động tại Cảng Hàng không quốc tế (HKQT) Nội Bài, Thanh tra Cục Hàng không Việt Nam (HKVN) đã chỉ ra một số tồn tại, hạn chế, đồng thời kiến nghị 19 nội dung.
Trần Quý
Thu Huyền
Đan Anh
Đan Quế
Nam Dũng
Minh Nguyệt
Chính Bình
Dương Nguyễn
Nguyễn Điểm
Quang Dân
Thanh Hoa
Hòa Bình
Trí Vũ
Trí Vũ
Cảnh Nhật
T.Vân
