Thứ tư, 07/08/2024 - 09:53
(Thanh tra) - Chiều ngày 5/8/2024, ông Lâm Văn Mẫn - Bí thư Tỉnh ủy, Trưởng Đoàn ĐBQH tỉnh Sóc Trăng; ông Trần Văn Lâu - Chủ tịch UBND tỉnh, cùng lãnh đạo các sở, ngành và địa phương liên quan đã có buổi làm việc với Tổng Công ty Điện lực miền Nam để giải quyết vướng mắc di dời lưới điện 110kV trung hạ thế phục vụ cho các dự án đầu tư đường giao thông trên địa bàn tỉnh.

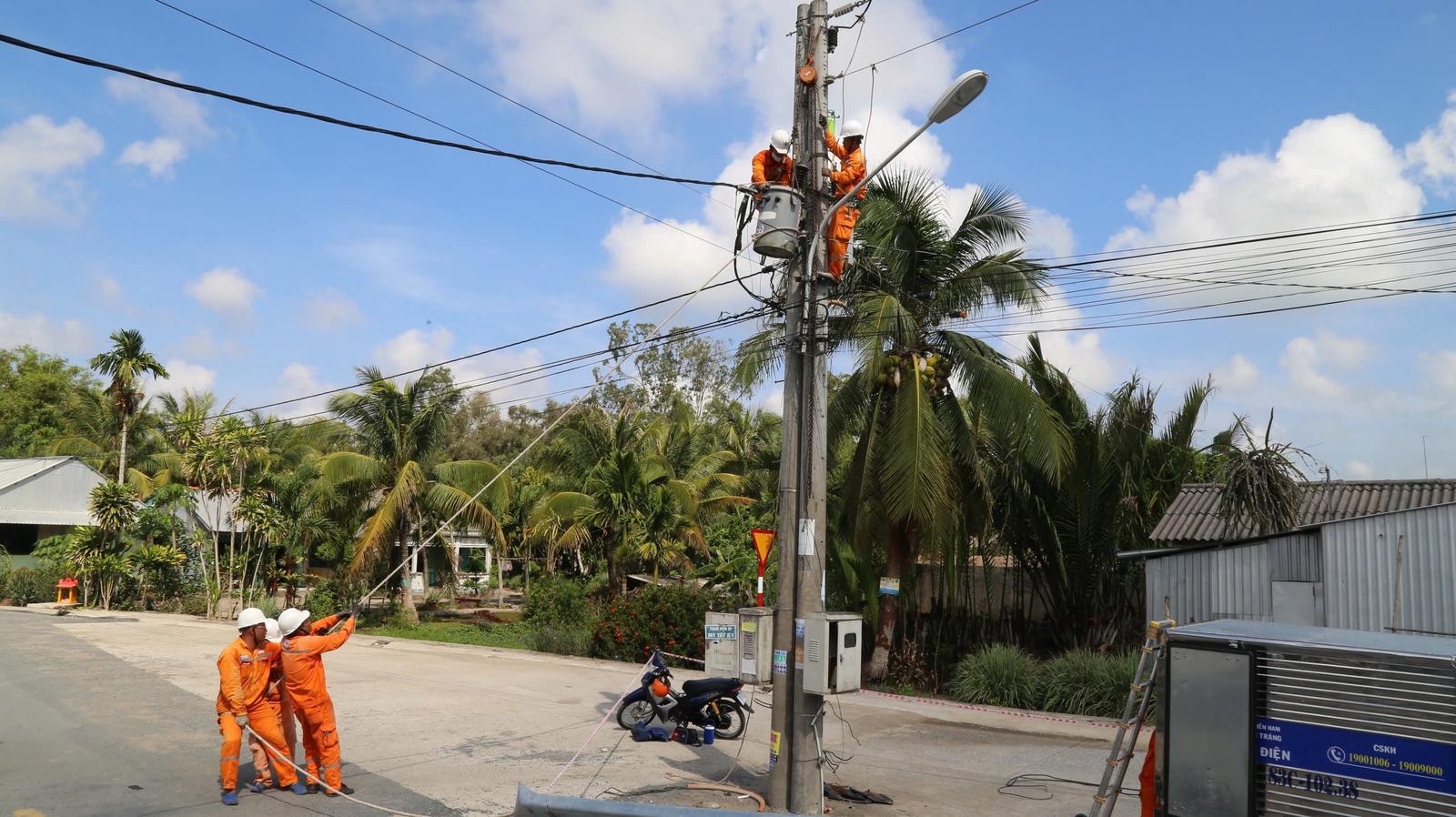

Đại diện EVNSPC nêu một số khó khăn vướng mắc trong đầu tư xây dựng các công trình điện trên địa bàn tỉnh Sóc Trăng. Ảnh: A.X
Tại buổi làm việc, ông Nguyễn Phước Đức - Tổng Giám đốc Tổng Công ty Điện lực miền Nam (EVNSPC) đã thông tin về tình hình cung cấp điện, công tác đầu tư xây dựng các công trình điện trên địa bàn tỉnh; Công ty Điện lực Sóc Trăng và các đơn vị cho ý kiến về các nội dung có liên quan đến di dời lưới điện; các sở, ngành thuộc tỉnh Sóc Trăng báo cáo, đề xuất về cơ sở pháp lý có liên quan đến việc bồi thường, hỗ trợ kinh phí di dời lưới điện.
Đại diện ngành Điện cho biết, việc thực hiện dự án đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1, đoạn đi qua địa bàn tỉnh Sóc Trăng ảnh hưởng 4 vị trí giao chéo đối với lưới điện 110 kV và 28 vị trí lưới điện 22 kV. Hiện nay, Công ty Điện lực Sóc Trăng đã triển khai lập phương án, dự toán chi tiết để di dời đối với từng khu vực bị ảnh hưởng. Trong thời gian chờ ý kiến của địa phương về việc bồi thường chi phí di dời, Công ty Điện lực Sóc Trăng đã triển khai thực hiện phương án tạm thời như cắt, cuốn lưới khoảng 10 vị trí để hỗ trợ đơn vị thi công.
Riêng các dự án giao thông khác đang triển khai trên địa bàn tỉnh Sóc Trăng có ảnh hưởng đến công trình điện trung hạ thế, từ khi tiếp nhận thông tin di dời, EVNSPC đã giao nhiệm vụ cho Công ty Điện lực Sóc Trăng phối hợp, làm việc với các các sở, ban, ngành của tỉnh thực hiện việc di dời.
Ngoài ra, EVNSPC cũng có các buổi làm việc với UBND tỉnh Sóc Trăng để báo cáo phương án thực hiện di dời lưới điện phục vụ xây dựng hạ tầng giao thông đường bộ. Hiện nay, đối với đường dây 110kV, chi phí di dời do chủ đầu tư xây dựng hạ tầng giao thông đường bộ đưa vào dự án và thực hiện di dời không còn vướng mắc. Tuy nhiên, đối với việc di dời đường dây trung hạ thế thì hiện nay còn gặp một số khó khăn như chưa có sự thống nhất về chi phí di dời, hành lang pháp lý chưa rõ ràng, cách thức triển khai thực hiện di dời tại các tỉnh thiếu sự thống nhất.
Từ những khó khăn trên, EVNSPC đề xuất lãnh đạo UBND tỉnh Sóc Trăng quan tâm, phối hợp cùng EVNSPC có kiến nghị đến Chính phủ, các bộ, ngành liên quan để có hướng dẫn làm rõ trách nhiệm chi phí di dời lưới điện khi thực hiện các dự án giao thông. Ngoài ra, EVNSPC đang triển khai đầu tư nhiều công trình lưới điện 110kV và trung hạ thế trên địa bàn tỉnh, do đó cũng đề nghị UBND tỉnh Sóc Tăng tiếp tục hỗ trợ EVNSPC đẩy nhanh tiến độ các dự án đang triển khai.
Sau khi nghe các đơn vị, sở, ngành địa phương trao đổi, làm rõ và đề xuất các giải pháp nhằm tháo gỡ khó khăn, vướng mắc, lãnh đạo tỉnh Sóc Trăng cơ bản thống nhất với một số kiến nghị của Tổng Công ty Điện lực miền Nam về việc tạm ứng chi phí để di dời lưới điện trung hạ thế để tránh ảnh hưởng đến tiến độ bàn giao mặt bằng thi công cho dự án, đảm bảo tiến độ dự án cao tốc Châu Đốc - Cần Thơ - Sóc Trăng theo chỉ đạo của Thủ tướng Chính phủ.
Đối với các dự án mở rộng hạ tầng giao thông trong thời gian tới, lãnh đạo UBND tỉnh cũng thống nhất đưa chi phí di dời lưới điện vào chi phí thực hiện dự án giao thông; đồng thời đề nghị các sở, ngành, địa phương liên quan cần phối hợp chặt chẽ với các đơn vị của EVN trong thực hiện nhiệm vụ thời gian tới.
Thay mặt lãnh đạo tỉnh, ông Trần Văn Lâu - Chủ tịch UBND tỉnh Sóc Trăng ghi nhận, cảm ơn Tổng Công ty Điện lực miền Nam, Công ty Điện lực Sóc Trăng đã hỗ trợ tỉnh trong thời gian qua, đồng thời khẳng định tỉnh sẽ luôn quan tâm, đồng hành và hỗ trợ ngành Điện trong việc đẩy nhanh các dự án điện đang triển khai trên địa bàn tỉnh, nhất là công tác thỏa thuận tuyến và phê duyệt đền bù giải phóng mặt bằng, chấp thuận chủ trương đầu tư dự án.
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Nhằm tăng cường an toàn, bảo mật đồng thời đảm bảo các giao dịch rút tiền, giao dịch thanh toán bằng phương tiện điện tử không bị gián đoạn sau ngày 01/01/2025, Ngân hàng TMCP Đại Chúng Việt Nam (PVcomBank) khuyến nghị khách hàng cần nhanh chóng cập nhật giấy tờ tùy thân còn hiệu lực và hoàn thành đối chiếu khớp đúng với thông tin sinh trắc học của chủ tài khoản/thẻ theo quy định của Ngân hàng Nhà nước (NHNN).
(Thanh tra) - Để hỗ trợ các doanh nghiệp thúc đẩy phát triển hoạt động giao thương, mở rộng quy mô kinh doanh và tối ưu hóa chi phí, Ngân hàng TMCP Đầu tư và Phát triển Việt Nam (BIDV) triển khai chương trình ưu đãi đặc biệt - Global Unlimited dành cho khách hàng doanh nghiệp chưa phát sinh doanh số chuyển tiền quốc tế tại BIDV trong vòng 01 năm gần nhất.
PV
21:09 22/11/2024PV
21:09 22/11/2024Bùi Bình
Uyên Uyên
Minh Huyền
Thái Hải
Trần Quý
Hoàng Nam
Hoàng Nam
Văn Thanh
Phương Anh
Phương Anh
Lê Phương
