Ban Quản lý dự án Đầu tư Xây dựng quận Hà Đông hồi âm chưa thỏa đáng vấn đề báo nêu

Công Thắng - Nguyễn Long

Thứ tư, 30/10/2024 - 13:46

(Thanh tra) - Sau khi Báo Thanh tra đăng tải các bài báo: “Hà Nội: Dự án tái định cư cho người dân hơn 10 năm không có điện, vì sao?” và “Cần làm rõ trách nhiệm khiến khu đất dịch vụ 2 Đồng Mai hơn 10 năm không có điện”, ngày 19/10/2024, chúng tôi đã nhận được văn bản phản hồi.

Dân cư về ở đông đúc trên khu đất dịch vụ 2 Đồng Mai, phường Đồng Mai, quận Hà Đông, Hà Nội nhưng khu dân cư này vẫn chưa được cấp điện sinh hoạt

10 năm không có điện cùng những lý do chưa thỏa đáng

Trong Văn bản số 2100/BQLDA, Ban Quản lý Dự án Đầu tư Xây dựng quận Hà Đông (Ban QLDA ĐTXD Hà Đông) có nêu: “Dự án Hệ thống điện cấp điện sinh hoạt và chiếu sáng các khu đất dịch vụ thuộc phường Đồng Mai được thực hiện song song với dự án hạ tầng, do vướng mặt bằng kéo dài dẫn đến tiến độ dự án bị chậm, mặt khác tình trạng mất cắp vật tư thiết bị điện tại dự án xảy ra nhiều lần dẫn đến khắc phục rất khó khăn, tỷ lệ xây dựng tại các khu này còn rất thấp, do không có dân sinh sống nhiều năm nên tình trạng mất thiết bị xảy ra thường xuyên.

Dự án đã thi công hoàn thành từ lâu và chưa có dân vào ở nên chưa đóng điện được, dẫn đến nhà thầu thi công và các chủ đầu tư phải bố trí bảo vệ. Tuy nhiên, thời gian quản lý bảo vệ tài sản kéo dài nên đến khi các hộ dân về ở thì thiết bị đã bị mất, hỏng, gỉ sét xuống cấp, đến khi có dân đến ở để đóng điện phải đảm bảo an toàn theo quy định buộc chủ đầu tư và nhà thầu thi công phải sửa chữa rất nhiều thời gian và các thủ tục liên quan đến dự án…”.

Đối chiếu với những tài liệu của người dân cung cấp, lý do nêu trên là không thỏa đáng, bởi đã từ lâu nhiều hộ dân được UBND quận Hà Đông giao đất, cấp giấy chứng nhận quyền sử dụng đất, cấp giấy phép xây dựng. Theo quy định, mặt bằng dự án cơ bản đã sạch, hạ tầng đã được thi công hoàn thiện, nên mới có việc giao đất để dân về xây nhà để ở. Còn trách nhiệm của Ban QLDA ĐTXD Hà Đông phải hoàn thiện việc làm thủ tục với cơ quan điện lực để cấp điện cho người dân sử dụng, nhưng việc này đã không diễn ra. Do đó, không thể lấy lý do vì vướng mặt bằng nên người dân sống trong khu đất dịch vụ chưa có điện suốt 10 năm qua.

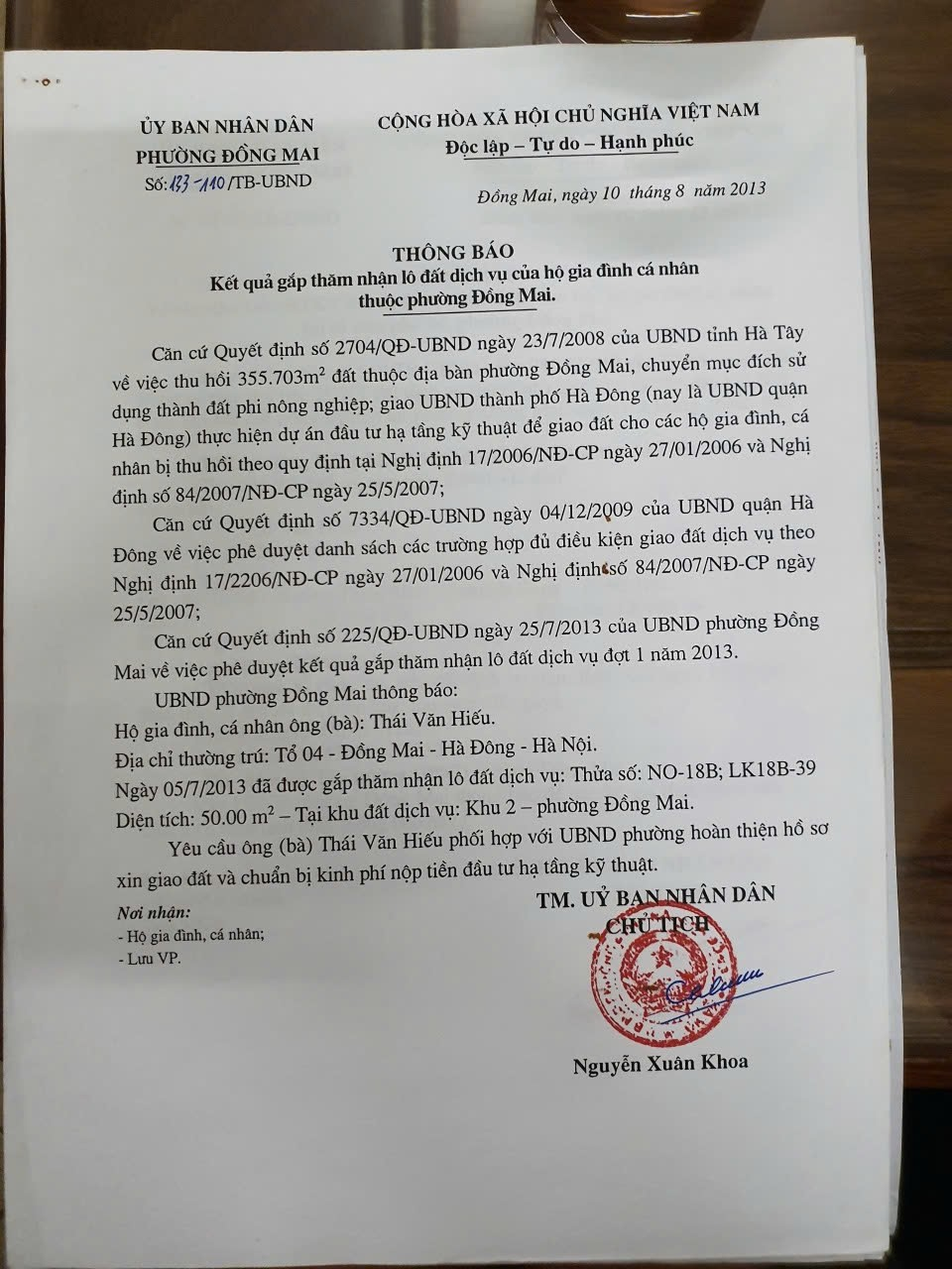

Phiếu gắp thăm giao đất dịch vụ 2 Đồng Mai cho người dân được thực hiện từ năm 2013, nhưng Ban QLDA ĐTXD quận Hà Đông lại cho rằng dân mới phát sinh từ cuối năm 2023.

Trong Văn bản số 2100/BQLDA, Ban QLDA ĐTXD Hà Đông cũng khẳng định hạ tầng được hoàn thiện từ lâu; hệ thống điện cấp điện sinh hoạt được thực hiện song song với dự án hạ tầng. Khi người dân đến nhận đất ở đã thực hiện ngay trách nhiệm đóng tiền hạ tầng. Do đó, việc lấy lý do vì dân về ở ít nên chưa đóng điện, dẫn đến bị mất cắp thiết bị… là không thỏa đáng,

Cũng trong văn bản nêu trên, Ban QLDA ĐTXD Hà Đông đã xác nhận: “Đến năm 2022, khoảng 100 hộ dân sau khi nhận đất và xây dựng nhà cửa, UBND quận Hà Đông đã chỉ đạo các đơn vị chủ đầu tư và Công ty Điện lực Hà Đông tiến hành khắc phục xong được 50% khối lượng toàn khu, đến tháng 6/2022 Công ty Điện lực Hà Đông đã nghiệm thu đóng điện tiếp nhận hồ sơ mua bán điện để tiến hành cung cấp điện cho nhân dân.

Cuối năm 2023 tiếp tục có các hộ dân về xây nhà và sinh sống (khoảng 50 hộ dân tiếp tục được nhận đất và xây dựng nhà ở). UBND quận Hà Đông đã chỉ đạo Ban QLDA ĐTXD Hà Đông và Công ty Điện lực Hà Đông khắc phục sửa chữa các thiết bị đã bị mất, hỏng, gỉ sét xuống cấp… đảm bảo đóng điện phục vụ cho nhân dân”.

Nội dung nêu trên là không đúng với phản ánh của người dân đến Báo Thanh tra, cụ thể: Ông Nguyễn Huy Lân đã đến ở tại khu đất này từ năm 2014, cùng hàng chục hộ dân khác như hộ ông Thách, bà Hồng, ông Hoàng, ông Lưu, ông Bình… là những người đã nhiều lần có đơn thư gửi tới UBND quận Hà Đông từ trước năm 2021, đề nghị được đấu nối điện phục vụ sinh hoạt mà chưa được giải quyết.

Đơn thư người dân liên tục nhiều năm gửi tới các cấp đề nghị giải quyết cấp điện, nhưng Ban QLDA ĐTXD quận Hà Đông trong văn bản số 2100/BQLDA vẫn cho rằng cuối năm 2023 mới phát sinh thêm 50 hộ dân nên mới khắc phục sửa chữa các thiết bị đã bị mất, hỏng, gỉ sét xuống cấp… đảm bảo đóng điện phục vụ cho nhân dân.

Riêng với trường hợp ông Trần Đình Thách, ông đã có đơn thư kiến nghị lên UBND quận Hà Đông và qua Cổng thông tin điện tử thành phố Hà Nội từ năm 2018, 2021 nhưng đến nay ông vẫn đang phải mang đơn tới các cơ quan chức năng, phản ánh việc chưa được cấp điện sinh hoạt suốt những năm qua. Do đó, việc Ban QLDA ĐTXD Hà Đông cho rằng những hộ chưa có điện là phát sinh vào cuối năm 2023 là điều không thỏa đáng.

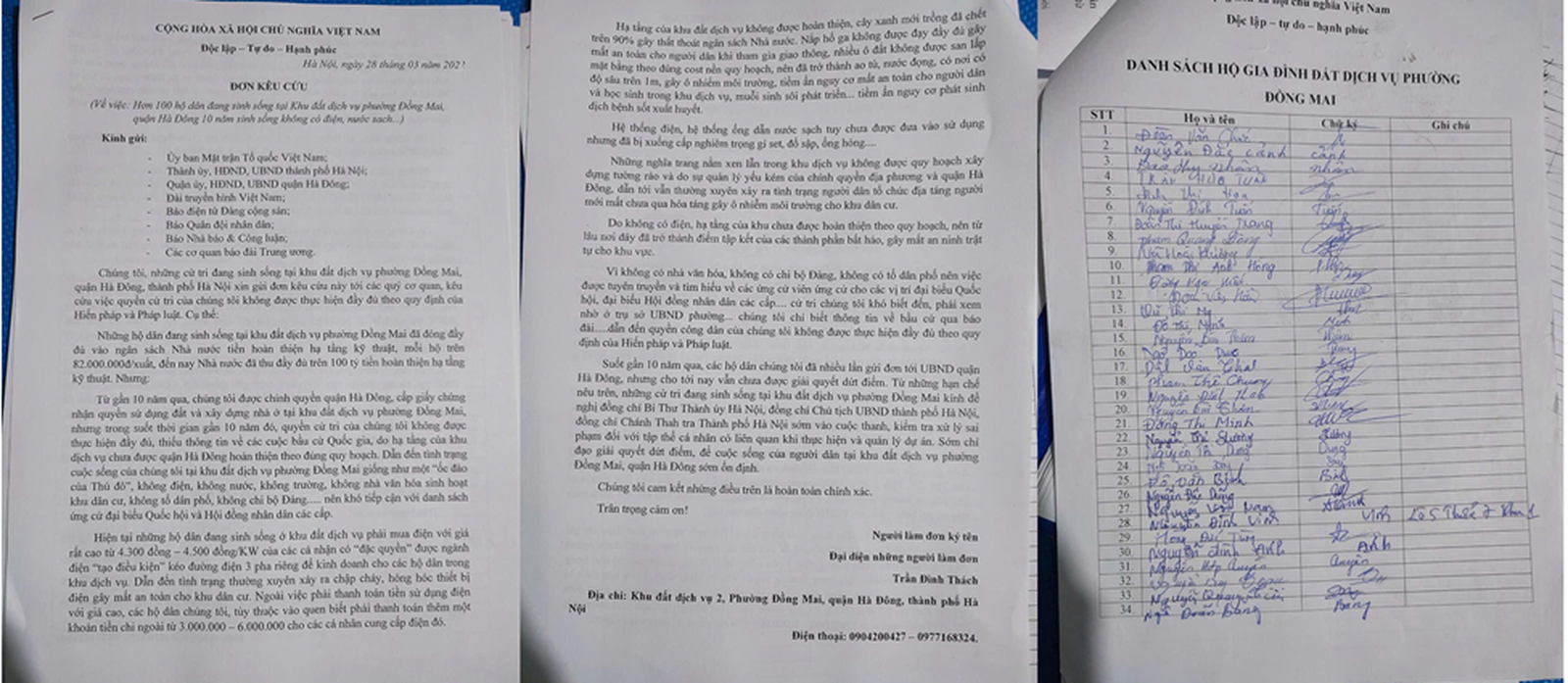

Hình ảnh ông Trần Đình Thách có đơn lên quận Hà Đông và qua Cổng thông tin điện tử thành phố Hà Nội từ năm 2018, 2021 nhưng BQLDA ĐTXD quận Hà Đông lại cho rằng những hộ chưa có điện là phát sinh vào cuối năm 2023.

Còn nhiều điều cần làm rõ

Được biết, ngày 28/10/2013 Ban QLDA ĐTXD Hà Đông đã có Tờ trình số 679/CV-BQLDA gửi Phòng Quản lý Đô thị quận Hà Đông về việc điều chỉnh quy hoạch cục bộ Khu 2 đất dịch vụ Đồng Mai, và ngày 30/10/2013 Phòng Quản lý Đô thị quận Hà Đông đã có Văn bản thẩm định số 328/QLĐT, tiếp đến ngày 05/11/2013 UBND quận Hà Đông ban hành Quyết định số 1916/UBND-DLĐT về việc điều chỉnh quy hoạch cục bộ Khu 2 đất dịch vụ Đồng Mai.

Mặt khác, trong văn bản Công ty Điện lực Hà Đông trả lời báo chí cho biết: Khu đất dịch vụ Đồng Mai 2 có các trạm biến áp T4 có công suất 2x560KVA; trạm T5 có công suất 750KVA; trạm biến áp T6 có công suất 750KVA, được đấu nối nguồn trung thế từ lộ 470E1.4 theo Thỏa thuận đấu nối số 290/BB-EVNHANOI ngày 13/01/2021 giữa Tổng Công ty Điện lực thành phố Hà Nội và Ban QLDA ĐTXD Hà Đông.

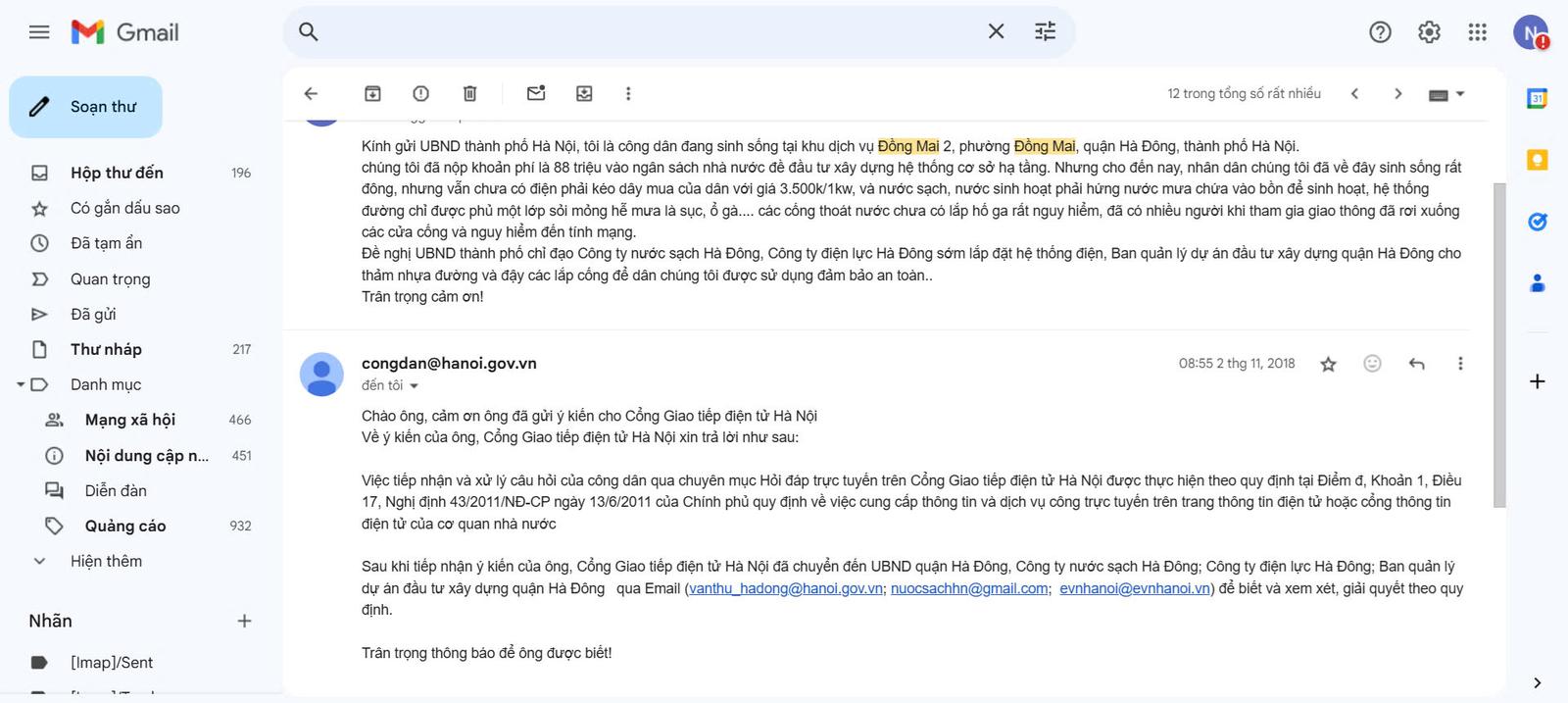

Trong văn bản nêu trên, Công ty Điện lực Hà Đông cũng khẳng định từ năm 2021, đã có 100 hộ dân ở khu đất dịch vụ 2 Đồng Mai có đơn thư, phản ánh với báo chí về việc đề nghị cấp điện cho dân để ổn định cuộc sống. Về hạ tầng lưới điện, Ban QLDA ĐTXD Hà Đông có trách nhiệm hoàn thiện hạ tầng, và bàn giao lại cho điện lực quản lý để cấp điện cho dân sử dụng. Tuy nhiên cho tới năm 2024, Ban QLDA ĐTXD Hà Đông chưa thực hiện việc đầu tư hệ thống lưới điện để thực hiện đấu nối đóng điện và cấp điện cho dân.

Từ những văn bản điều chỉnh quy hoạch và trả lời báo chí của Điện lực Hà Đông, có thể thấy, việc Ban QLDA ĐTXD Hà Đông chưa thực hiện việc đầu tư hoàn thiện hệ thống lưới điện, để Công ty Điện lực Hà Đông cấp điện cho người dân sử dụng là có cơ sở. Việc Ban QLDA ĐTXD Hà Đông trả lời Báo Thanh tra rằng, đã đầu tư hệ thống lưới điện từ lâu, nhưng do chưa có người ở nên bị mất cắp thiết bị, dẫn tới không thể đóng điện để cấp cho dân là… không thỏa đáng.

Do san lấp không đúng cos nền quy hoạch, nên các ô đất ở khu Đồng Mai đã biến thành ao tù nước đọng đang là điều đáng quan tâm.

Để làm rõ vấn đề hệ thống lưới điện khu đất dịch vụ 2 Đồng Mai hơn 10 năm không có điện để cấp cho người dân, dư luận đang cần làm rõ thông tin về dự án Hệ thống cấp điện sinh hoạt và chiếu sáng các khu đất dịch vụ thuộc phường Đồng Mai. Điều này có liên quan đến các nhà thầu là Công ty Cổ phần Đầu tư và Xây lắp Hà Đông, có mã số thuế 0104264790 do ông Nguyễn Hùng là Giám đốc; địa chỉ tại: Số 3 xóm Mới, phường Hà Cầu, quận Hà Đông, thành phố Hà Nội; và Công ty TNHH Cơ điện đo lường tự động hóa DKNEC, mã số thuế 0101028386; địa chỉ tại: Số 105 phố Hoàng Văn Thái, Khương Trung, Thanh Xuân, Hà Nội cùng với việc thanh quyết toán và giá trị gói thầu với 2 nhà thầu là Công ty Cổ phần Vinaconex 21 và Công ty Cổ phần xây dựng và Thương mại Sơn Tây.

Trong quá trình tìm hiểu vụ việc 10 năm không có điện tại khu đất dịch vụ Đồng Mai, chúng tôi tiếp tục ghi nhận được những ý kiến của người dân về những thông tin thi công dự án không đúng yêu cầu, không đúng thiết kế xảy ra tại dự án này. Báo Thanh tra sẽ tiếp tục thông tin tới bạn đọc.

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Tin cùng chuyên mục

Ban Quản lý dự án Đầu tư Xây dựng quận Hà Đông hồi âm chưa thỏa đáng vấn đề báo nêu

Ban Quản lý dự án Đầu tư Xây dựng quận Hà Đông hồi âm chưa thỏa đáng vấn đề báo nêu

(Thanh tra) - Sau khi Báo Thanh tra đăng tải các bài báo: “Hà Nội: Dự án tái định cư cho người dân hơn 10 năm không có điện, vì sao?” và “Cần làm rõ trách nhiệm khiến khu đất dịch vụ 2 Đồng Mai hơn 10 năm không có điện”, ngày 19/10/2024, chúng tôi đã nhận được văn bản phản hồi.

Công Thắng - Nguyễn Long

13:46 30/10/2024
Không chịu di dời, chủ cơ sở chế biến mực gây ô nhiễm khiếu kiện quyết định xử phạt

Không chịu di dời, chủ cơ sở chế biến mực gây ô nhiễm khiếu kiện quyết định xử phạt

(Thanh tra) - Ngày 2/1/2024, Báo Thanh tra đã đăng tải bài viết “Bình Định: Yêu cầu cơ sở chế biến mực Kim Trinh phải di dời trước tháng 6/2024”, theo Báo cáo số 531/BC-UBND về việc xử lý các cơ sở sản xuất chế biến thủy hải sản xen kẽ trong khu dân cư gây ô nhiễm môi trường trên địa bàn TP Quy Nhơn. Thế nhưng, đã quá thời hạn yêu cầu như trên nhưng cơ sở này vẫn chưa di dời và vẫn tiếp tục hoạt động sản xuất.

Bảo Trân

16:32 27/10/2024

Tin mới nhất

Xem thêm
