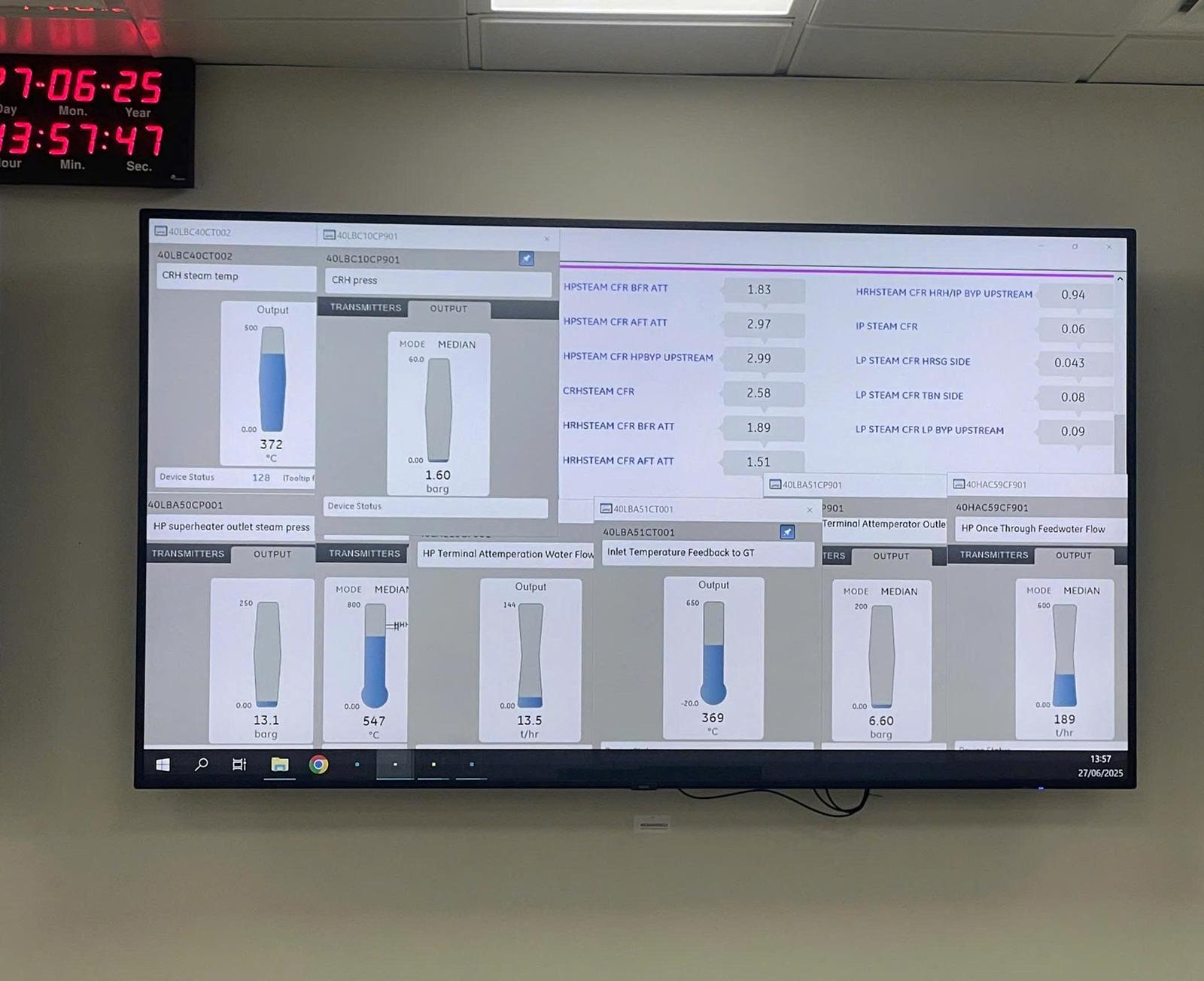

(Thanh tra) - Vào lúc 13 giờ 55 phút ngày 27/6/2025, Nhà máy điện Nhơn Trạch 4 – một trong hai tổ máy thuộc tổ hợp điện khí sử dụng LNG đầu tiên tại Việt Nam, đã chính thức hòa lưới điện quốc gia, với công suất bước đầu đạt 50 MW. Đây là lần đầu tiên nhà máy phát điện lên lưới, đánh dấu cột mốc quan trọng trong quá trình chạy thử nghiệm trước khi vận hành thương mại.
Lãnh đạo PVPower cùng các đại biểu chứng kiến thời điểm Nhà máy điện Nhơn Trạch 4 hòa lưới điện quốc gia
Trước đó, vào ngày 6/6/2025, Nhà máy Nhơn Trạch 4 đã thực hiện thành công đốt lửa lần đầu và chạy chế độ không tải ở tốc độ 3.000 vòng/phút, một bước đệm kỹ thuật quan trọng cho việc đưa tua-bin vào vận hành thử nghiệm có tải. Theo kế hoạch, sau khi hoàn tất các bước thử nghiệm và đánh giá kỹ thuật, nhà máy sẽ chính thức đi vào vận hành thương mại vào tháng 11/2025.
Tính đến cuối tháng 6/2025, tổ hợp Nhơn Trạch 3 và 4 đã hoàn thiện 99,7% khối lượng công việc tổng thể. Công tác mua sắm, lắp đặt thiết bị đã hoàn tất. Trong đó, Nhà máy Nhơn Trạch 3 đã hòa lưới điện quốc gia từ ngày 5/2/2025 và đang trong giai đoạn chạy thử nghiệm thu. Riêng trong tháng 4, tổ máy này đã vận hành ổn định 30 giờ ở chế độ công suất nền, sản sinh 812 MWh điện, một kết quả tích cực thể hiện hiệu quả của công nghệ và sự phối hợp vận hành giữa các đơn vị thi công và chủ đầu tư. Nhà máy Nhơn Trạch 3 dự kiến sẽ được đưa vào vận hành thương mại vào giữa tháng 8/2025.




Nhà máy điện Nhơn Trạch 4 chính thức hòa lưới điện quốc gia
Dự án tổ hợp Nhà máy điện Nhơn Trạch 3 và 4 do Tổng công ty Điện lực Dầu khí Việt Nam – CTCP (PV POWER) - Thành viên của Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) làm chủ đầu tư là công trình đầu tiên sử dụng khí thiên nhiên hóa lỏng (LNG) nhập khẩu để phát điện tại Việt Nam. Với tổng công suất gần 1.500 MW, khi hoàn thành và đưa vào vận hành, hai nhà máy không chỉ góp phần tăng cường nguồn điện cho hệ thống quốc gia trong bối cảnh phụ tải tăng cao, mà còn mở ra hướng phát triển mới cho ngành năng lượng, theo đúng định hướng phát triển điện khí LNG trong Quy hoạch điện VIII đã được Chính phủ phê duyệt.
Với nỗ lực thi công xuyên suốt, phối hợp nhịp nhàng giữa chủ đầu tư, nhà thầu, chuyên gia trong và ngoài nước, cùng sự hỗ trợ sát sao từ các cấp quản lý, dự án Nhơn Trạch 3 và 4 đang tiệm cận vạch đích đúng như kế hoạch đề ra. Việc đưa hai nhà máy vào vận hành thương mại từ cuối năm 2025 sẽ góp phần quan trọng vào việc đảm bảo an ninh năng lượng quốc gia, hướng tới mục tiêu chuyển dịch năng lượng bền vững, giảm phát thải khí nhà kính và phát triển kinh tế xanh.

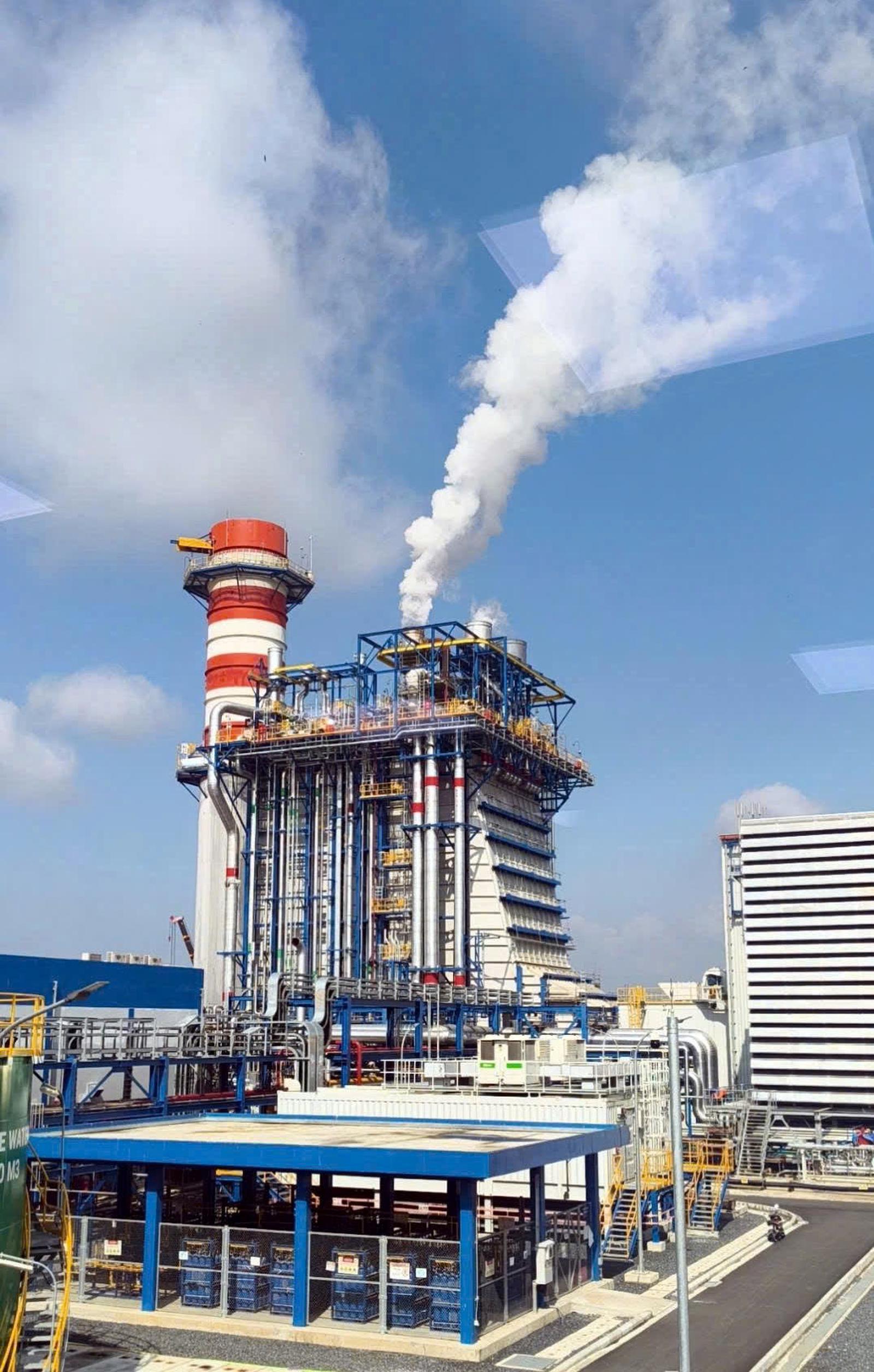

Nhà máy điện Nhơn Trạch 4
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Thông số trên được thể hiện tại Báo cáo “Mức độ trưởng thành Văn hoá doanh nghiệp và Đổi mới Sáng tạo 2025 & Xu hướng 2026” do Viện Phát triển Doanh nghiệp (VCCI) và Công ty cung cấp các giải pháp về văn hóa doanh nghiệp, trải nghiệm nhân viên và truyền thông nội bộ (Blue C) tổ chức công bố ngày 04/12.
Trần Quý
(Thanh tra) - Không chỉ là một tổ chức tài chính cung cấp những giải pháp toàn diện tới khách hàng, Ngân hàng TMCP Đại Chúng Việt Nam (PVcomBank) còn sẵn sàng đồng hành cùng người dân lan tỏa thêm nhiều thông điệp tích cực, truyền cảm hứng cho cộng đồng và xã hội.
Mai Lê
PV
PV
Theo EVNNPC
PV
Minh Anh
Hải Lương
Thu Huyền
Nam Dũng
Trung Hà
Mai Lê
Lan Anh
Trung Hà
Đạt Hải Lương
Thúy Nhài
