Quảng Trị: Yêu cầu đẩy nhanh tiến độ thực hiện dự án Khí thiên nhiên hóa lỏng Hải Lăng

Minh Tân

Thứ năm, 24/04/2025 - 12:44

(Thanh tra) - Dù UBND tỉnh đã chỉ đạo các đơn vị, địa phương phối hợp, đồng hành cùng nhà đầu tư, tuy nhiên việc thực hiện các tục pháp lý và các công tác liên quan dự án Khí thiên nhiên hóa lỏng (LNG) Hải Lăng giai đoạn 1 vẫn chưa đạt tiến độ đề ra.

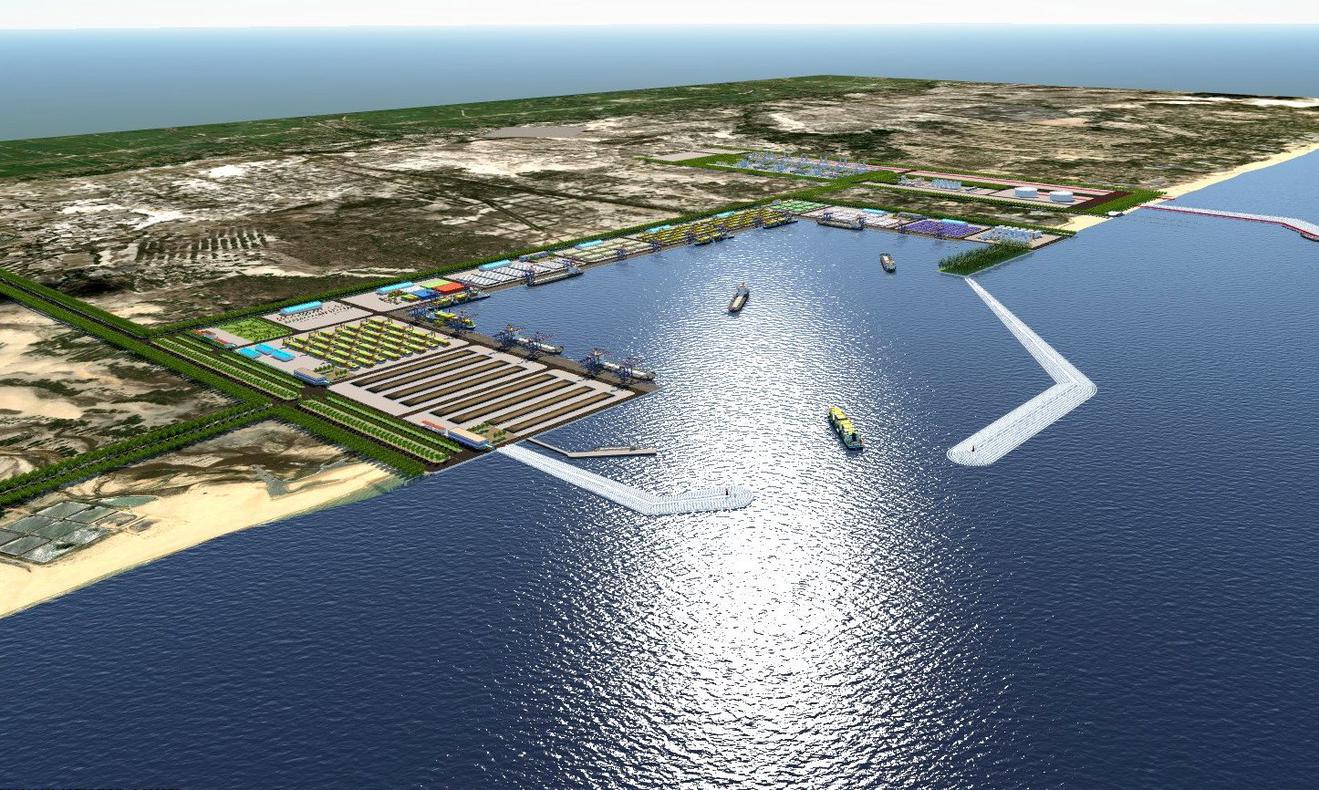

Phối cảnh dự án LNG Hải Lăng giai đoạn 1.

Dự án LNG Hải Lăng, giai đoạn 1 do liên danh nhà đầu tư: Tập đoàn T&T (Việt Nam) và Tổng Công ty Năng lượng Hanwha - HEC, Tổng Công ty Khí Hàn Quốc - KOGAS, Tổng Công ty Điện lực Nam Hàn Quốc - KOSPO thực hiện. Dự án được khởi công vào tháng 1/2022 tại Khu kinh tế Đông Nam tỉnh Quảng Trị.

Cho đến nay, dự án dã hoàn thành các thủ tục: Điều chỉnh cục bộ Quy hoạch chung và Điều chỉnh cục bộ Quy hoạch phân khu xây dựng Khu Kinh tế Đông Nam khu vực thực hiện dự án; Điều chỉnh Quy hoạch chi tiết tỷ lệ 1/500 dự án; Quy hoạch sử dụng đất; Báo cáo đánh giá tác động môi trường; Điều chỉnh chủ trương đầu tư dự án; Báo cáo định lượng rủi ro của dự án; Chấp thuận bổ sung bến chuyên dùng LNG, luồng chuyên dùng cho tàu đến phục vụ Nhà máy điện LNG Hải Lăng giai đoạn 1 vào Quy hoạch chi tiết nhóm cảng biển Trung Trung Bộ (Nhóm số 3)...

Đặc biệt, các nội dung liên quan đến hệ thống cảng biển chuyên dùng và hạ tầng kỹ thuật phục vụ thi công như đấu nối điện, cấp nước sạch, xử lý chất thải cũng đã được phê duyệt. Ban Chỉ đạo triển khai dự án đã chính thức được thành lập, thể hiện quyết tâm mạnh mẽ từ phía chính quyền và nhà đầu tư.

Tại buổi làm việc, đại diện phía liên danh nhà đầu báo cáo: Hiện nay, dự án đang trong giai đoạn phê duyệt báo cáo nghiên cứu khả thi (FS), thực hiện các thỏa thuận chuyên ngành, xin cấp phép khai thác và sử dụng nước biển, điều chỉnh kế hoạch sử dụng đất tại huyện Hải Lăng để phục vụ công tác giải phóng mặt bằng (GPMB).

Cụ thể, theo Thông báo số 169/ĐL-NĐ&ĐHN ngày 24/01/2025 của Cục Điện lực và Năng lượng tái tạo, Bộ Công Thương, hồ sơ FS đã được thẩm định. Các thành viên liên danh nhà đầu tư đang hoàn thiện thủ tục nội bộ để thống nhất phê duyệt, dự kiến hoàn thành trong tháng 4/2025.

Về các thỏa thuận kỹ thuật, liên danh nhà đầu tư đang tích cực làm việc với Công ty Mua bán điện và Trung tâm điều độ hệ thống điện quốc gia (NSMO) để hoàn tất các nội dung liên quan đến hệ thống đo đếm điện năng, viễn thông và hệ thống rơ-le bảo vệ… Dự kiến toàn bộ thỏa thuận sẽ được hoàn thiện trong quý II/2025.

Trong công tác GPMB, các bước đầu như thông báo và thu hồi đất, bàn giao mốc giới, kiểm kê rừng và tổ chức họp dân tại các xã liên quan đã được tiến hành. Tuy nhiên, một số hạng mục vẫn chưa thể thực hiện do nhà đầu tư chưa hoàn tất hồ sơ quy chủ, đo đạc sau điều chỉnh quy hoạch chi tiết.

Đặc biệt, vấn đề chuyển đổi mục đích sử dụng rừng và xử lý phần diện tích có lăng mộ, nhà bia trong khu vực dự án hiện vẫn chưa có cơ sở pháp lý đầy đủ để triển khai. Hội đồng GPMB huyện Hải Lăng chưa thể lập phương án bồi thường và hỗ trợ do chưa được bàn giao hồ sơ quy chủ từ phía nhà đầu tư.

UBND tỉnh đã yêu cầu UBND huyện Hải Lăng phối hợp chặt chẽ với các sở, ngành và Liên danh nhà đầu tư để xây dựng kế hoạch tổng thể về di dời, tái định cư, đồng thời siết chặt quản lý đất đai và quy hoạch trong vùng dự án.

Một yêu cầu quan trọng từ phía UBND tỉnh là việc Liên danh nhà đầu tư cần khẩn trương thành lập tổ chức kinh tế để làm đầu mối triển khai dự án tại Quảng Trị. Tuy chưa đủ cơ sở để thành lập do dự án đang trong quá trình hoàn tất FS, nhưng Liên danh đã thống nhất mở Văn phòng Dự án tại Quảng Trị, dự kiến đi vào hoạt động trong tháng 5/2025, nhằm đảm bảo phối hợp thường xuyên với các cơ quan chức năng và địa phương.

Quyền Chủ tịch UBND tỉnh Quảng Trị Hà Sỹ Đồng yêu cầu liên danh nhà đầu tư đẩy nhanh tiến độ thực hiện dự án. Ảnh: Minh Tân

Kết luận buổi làm việc, Quyền Chủ tịch UBND tỉnh Quảng Trị Hà Sỹ Đồng nhấn mạnh: Tỉnh Quảng Trị xác định đây là dự án động lực, địa phương đã nỗ lực hỗ trợ nhà đầu tư thực hiện các thủ tục để triển khai dự án, nhằm đưa vào vận hành trước năm 2030, góp phần đảm bảo mục tiêu về an ninh năng lượng. Thời gian qua, tỉnh đã nỗ lực hết sức trong việc đồng hành, hỗ trợ liên danh nhà đầu tư triển khai dự án đúng theo tiến độ đã cam kết. Tuy nhiên, đến thời điểm này, tiến độ thực hiện dự án vẫn đang chậm đáng kể so với kế hoạch đề ra.

Trước tình hình đó, Quyền Chủ tịch UBND tỉnh Quảng Trị yêu cầu liên danh nhà đầu tư khẩn trương hoàn thiện và bàn giao hồ sơ đo đạc, xác lập quyền sử dụng đất phục vụ thu hồi đất sau khi hoàn tất việc điều chỉnh quy hoạch chi tiết và chủ trương đầu tư. Đây là cơ sở để UBND huyện Hải Lăng có thể ban hành lại thông báo thu hồi đất đúng theo quy định pháp luật.

Song song với đó, nhà đầu tư cũng được yêu cầu đẩy nhanh thủ tục chuyển đổi mục đích sử dụng rừng và phương án trồng rừng thay thế, trình các cấp có thẩm quyền xem xét, phê duyệt. Đồng thời, chậm nhất đến ngày 10/5/2025, nhà đầu tư phải phê duyệt FS, làm cơ sở để thành lập tổ chức kinh tế quản lý dự án tại Quảng Trị, qua đó triển khai công tác GPMB và bố trí nguồn vốn thực hiện.

Về phía các sở, ngành, Quyền Chủ tịch UBND tỉnh Quảng Trị giao Sở Công Thương tham mưu UBND tỉnh ban hành văn bản kiến nghị Bộ Công thương chỉ đạo các đơn vị liên quan rà soát, tháo gỡ vướng mắc liên quan đến hợp đồng mua bán điện, giá điện và thời gian huy động công suất.

Đồng thời, Ban Quản lý Khu kinh tế tỉnh được giao phối hợp với Sở Xây dựng hỗ trợ Liên danh nhà đầu tư làm việc với Công ty Cổ phần Liên doanh Cảng quốc tế Mỹ Thủy. Mục tiêu là thống nhất các nội dung liên quan đến đầu tư, khai thác tuyến luồng hàng hải và vùng quay trở tàu, đây là những yếu tố then chốt để tổng hợp, báo cáo UBND tỉnh trong thời gian tới.

Dự án Nhà máy điện LNG Hải Lăng giai đoạn 1 là một trong những công trình năng lượng trọng điểm, mang ý nghĩa chiến lược đối với khu vực Bắc Trung Bộ nói riêng và hệ thống điện quốc gia nói chung. Tiến độ của dự án không chỉ là sự phối hợp đồng bộ, kịp thời của các cấp chính quyền, cơ quan chức năng mà còn phụ thuộc vào quyết tâm của nhà đầu tư.

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Tin cùng chuyên mục

Kinh tế tuần hoàn – Hướng đi tất yếu cho một Côn Đảo xanh và phát triển bền vững

Kinh tế tuần hoàn – Hướng đi tất yếu cho một Côn Đảo xanh và phát triển bền vững

(Thanh tra) - Chính thức được UBND tỉnh Bà Rịa – Vũng Tàu phê duyệt vào tháng 3/2023, Đề án “Nghiên cứu và ứng dụng mô hình kinh tế tuần hoàn phục vụ phát triển kinh tế – xã hội bền vững huyện Côn Đảo giai đoạn 2022–2025, định hướng đến năm 2030” đã và đang tạo ra những chuyển biến tích cực trong tư duy quản trị và cách thức khai thác tài nguyên tại địa phương. Dù còn nhiều thách thức, song những kết quả bước đầu đã định hình nền móng quan trọng, mở đường cho hành trình phát triển hài hòa, bền vững trên huyện đảo giàu tiềm năng này.

Chu Tuấn

08:44 14/06/2025

Tin mới nhất

Xem thêm
