Theo dõi Báo Thanh tra trên
Thứ ba, 22/05/2018 - 20:30
(Thanh tra) - Mới đây, ngày 11/5/2018, Phó Thủ tướng Thường trực Trương Hòa Bình đã có kết luận về giải quyết khiếu nại kéo dài tại Dự án Cảng Tổng hợp và container Cái Mép Hạ (xã Phước Hòa, huyện Tân Thành, tỉnh Bà Rịa - Vũng Tàu), do Công ty Cổ phần Đóng tàu và Dịch vụ Dầu khí Vũng Tàu (VTSC) làm chủ đầu tư.

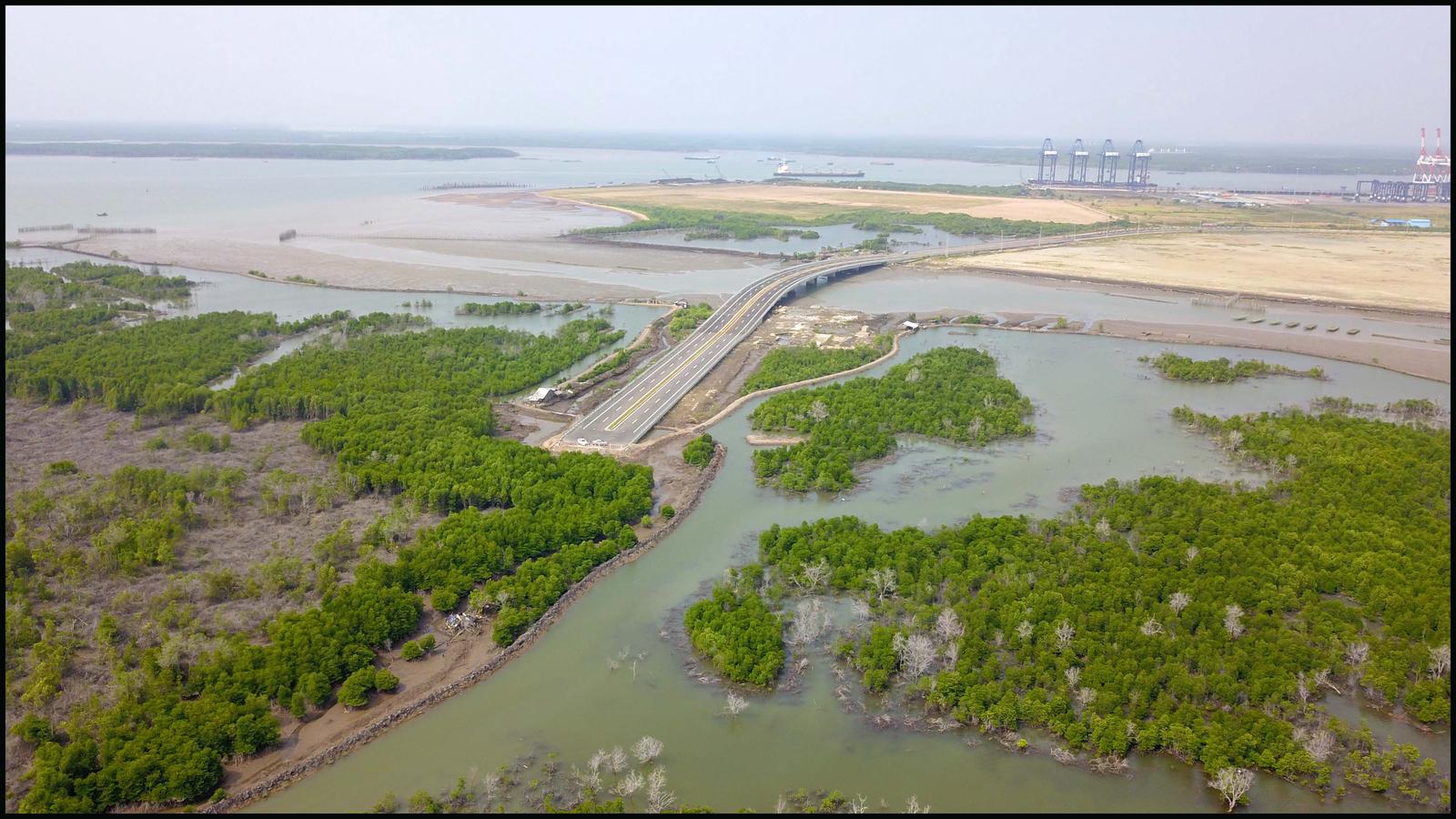

Dự án Cảng Tổng hợp và Container Cái Mép Hạ
Phó Thủ tướng Trương Hòa Bình cho rằng, việc các cơ quan chức năng tỉnh Bà Rịa - Vũng Tàu (BR-VT) chấm dứt hoạt động, thu hồi đất Dự án Cảng tổng hợp và container Cái Mép Hạ của VTSC khi chưa thực hiện thủ tục gia hạn là chưa phù hợp với quy định tại điểm I, Điều 64, Luật Đất đai năm 2013.
Việc UBND tỉnh BR-VT chủ trương giao dự án cho Công ty TNHH MTV Tổng Công ty Tân Cảng Sài Gòn khi chưa giải quyết dứt điểm việc khiếu nại, kiến nghị của VTSC dẫn đến hai dự án triển khai trên cùng một địa điểm.
Trước những vi phạm nêu trên, Phó Thủ tướng giao Bộ Kế hoạch và Đầu tư chủ trì, phối hợp UBND tỉnh BR-VT tiến hành rà soát, đánh giá toàn diện về quá trình triển khai thực hiện đầu tư dự án, năng lực của nhà đầu tư, việc giao và chấm dứt hoạt động của dự án nêu trên và đề xuất biện pháp giải quyết lên Thủ tướng Chính phủ trong tháng 6/2018.
Tiến độ làm cầu đường của tỉnh chậm trễ đã khiến dự án rơi vào bế tắc. Ảnh: TN
Dự án Cảng Tổng hợp và Container Cái Mép Hạ có diện tích đất sử dụng khoảng 86,6 ha, dự kiến tổng mức đầu tư trên 10.235 tỷ đồng, được tỉnh BR-VT thỏa thuận địa điểm và diện tích xây dựng năm 2006. Năm 2011, UBND tỉnh có quyết định giao đất. Dự án dự kiến đón nhận các tàu có tải trọng lên tới 160.000 tấn…
Tuy nhiên, từ khi có quyết định giao đất tới năm 2016, chủ đầu tư đã gặp nhiều khó khăn trong việc triển khai thực hiện dự án như công tác kiểm kê đền bù, xác định giá đất thuê bị kéo dài. Ngoài ra, những thay đổi về cách tính giá thuê đất đã dẫn tới việc tiền đóng thuê đất phát sinh vượt cả vốn điều lệ của doanh nghiệp, điều này đã khiến VTSC phải tìm các phương án để giải quyết việc đóng tiền sử dụng đất… khiến dự án chậm triển khai.
Năm 2010, UBND tỉnh BR-VT giao Sở Kế hoạch và Đầu tư thu hồi Giấy chứng nhận đầu tư dự án cấp năm 2010 cho chủ đầu tư… Giao huyện Tân Thành (nơi có dự án) thông báo việc chấm dứt hoạt động dự án nêu trên.
Theo VTSC, dự án chậm triển khai thực tế không phải do lỗi chủ đầu tư bởi năm 2014, UBND tỉnh mới có quyết định về giá thuê đất cho dự án nên công ty không thể khởi công, không thể có giấy chứng nhận quyền sử dụng đất để góp vốn liên doanh, trong thời gian chờ thủ tục này.
Bên cạnh đó, tiến độ làm cầu đường của tỉnh chậm trễ đã khiến dự án rơi vào bế tắc. Dự án đầu tư xây dựng công trình đường liên cảng Cái Mép - Thị Vải là công trình đầu tư bằng vốn ngân sách. Giai đoạn 1 song song với giai đoạn 1 của Dự án Cảng Cái Mép Hạ. Tuy nhiên, đến năm 2017, đường liên cảng mới được kết nối vào chân công trình dự án.
Trong thời gian chờ đợi đường liên cảng Cái Mép - Thị Vải đầu tư xây dựng, VTSC cũng đã gửi hơn 100 văn bản đến các sở, ngành và UBND tỉnh BR-VT để cùng nhau tìm giải pháp, hỗ trợ nhà đầu tư sớm triển khai dự án. Thế nhưng, UBND tỉnh lại ban hành các văn bản chỉ đạo thanh tra và thu hồi.
Trao đổi với PV Báo Thanh tra trước đó về việc thu hồi dự án, ông Nguyễn Văn Hải, Chánh Văn phòng UBND tỉnh BR-VT cho biết: Thanh tra tỉnh đang thanh tra lại toàn bộ quy trình từ cấp phép cho đến thu hồi dự án này. Khi có kết luận, chúng tôi sẽ báo cáo Thủ tướng để Thủ tướng có cơ sở quyết định.
Báo Thanh tra sẽ tiếp tục thông tin vụ việc.
Chu Tuấn - Cảnh Nhật
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Sở Nội vụ tỉnh Hà Tĩnh đã ban hành Kết luận thanh tra số 15/KL-TTr về việc thanh tra công vụ tại UBND huyện Thạch Hà và một số đơn vị trực thuộc. Trong đó nóng vấn đề tinh giản biên chế.
Lê Hữu Chính
10:35 15/12/2024(Thanh tra) - Qua công tác thanh tra việc chấp hành các quy định pháp luật chuyên ngành hàng không về bảo dưỡng tàu bay tại Công ty Cổ phần (CP) Dịch vụ kỹ thuật Hàng không (AESC), Thanh tra Cục Hàng không Việt Nam (HKVN) đã đưa ra nhiều kiến nghị.
Trần Quý
15:00 14/12/2024Lê Hữu Chính
14:40 14/12/2024Trần Quý
21:00 13/12/2024Nam Dũng
16:00 13/12/2024Phương Anh
22:22 12/12/2024Đông Hà
Nguyễn Điểm
Kim Thành
Nam Dũng
Ngọc Giàu
Bảo Trân
Hải Hà
Văn Thanh
Lê Hữu Chính
Đông Hà + Thanh Hoa
Thu Huyền
Đông Hà
