Theo dõi Báo Thanh tra trên
Thành Công
Thứ năm, 09/06/2022 - 11:00
(Thanh tra)- Ngày 8/6, Chủ tịch HĐTV Tập đoàn Dầu khí Việt Nam (Petrovietnam) Hoàng Quốc Vượng dẫn đầu đoàn công tác kiểm tra, đôn đốc tiến độ tại dự án NMNĐ Thái Bình 2.
Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng chỉ đạo tại buổi giao ban công trường NMNĐ Thái Bình 2 ngày 8/6/2022.
Tham gia đoàn có Thành viên HĐTV Petrovietnam Nguyễn Hùng Dũng, Phó Tổng Giám đốc Petrovietnam Phạm Tiến Dũng, cùng lãnh đạo các Ban/Văn phòng Tập đoàn. Về phía dự án có Trưởng Ban Quản lý dự án (QLDA) Phạm Xuân Trường, Tổng Giám đốc PETROCONs Phan Tử Giang - Tổng thầu dự án cùng lãnh đạo Ban QLDA, Tổng thầu cùng các nhà thầu.

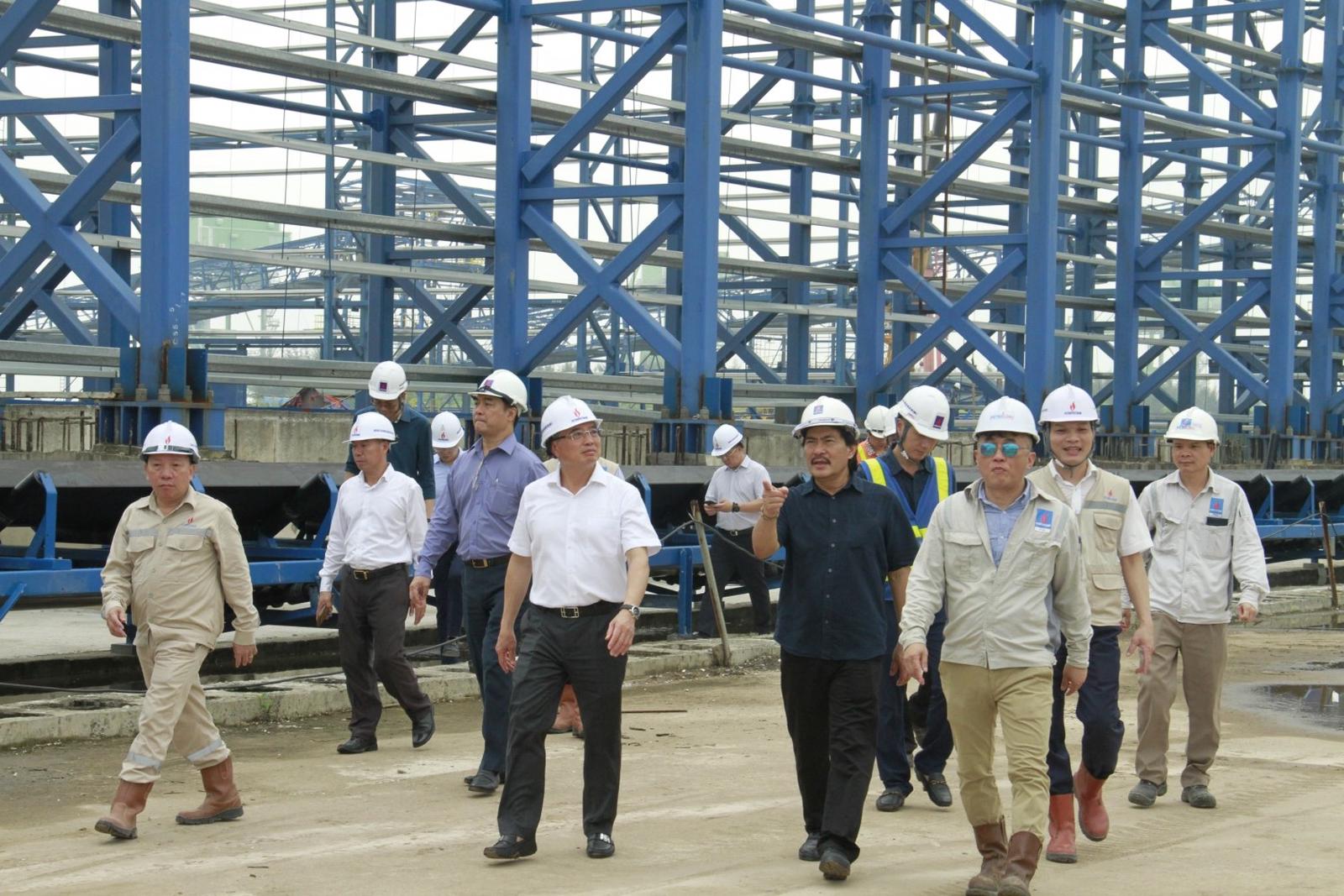

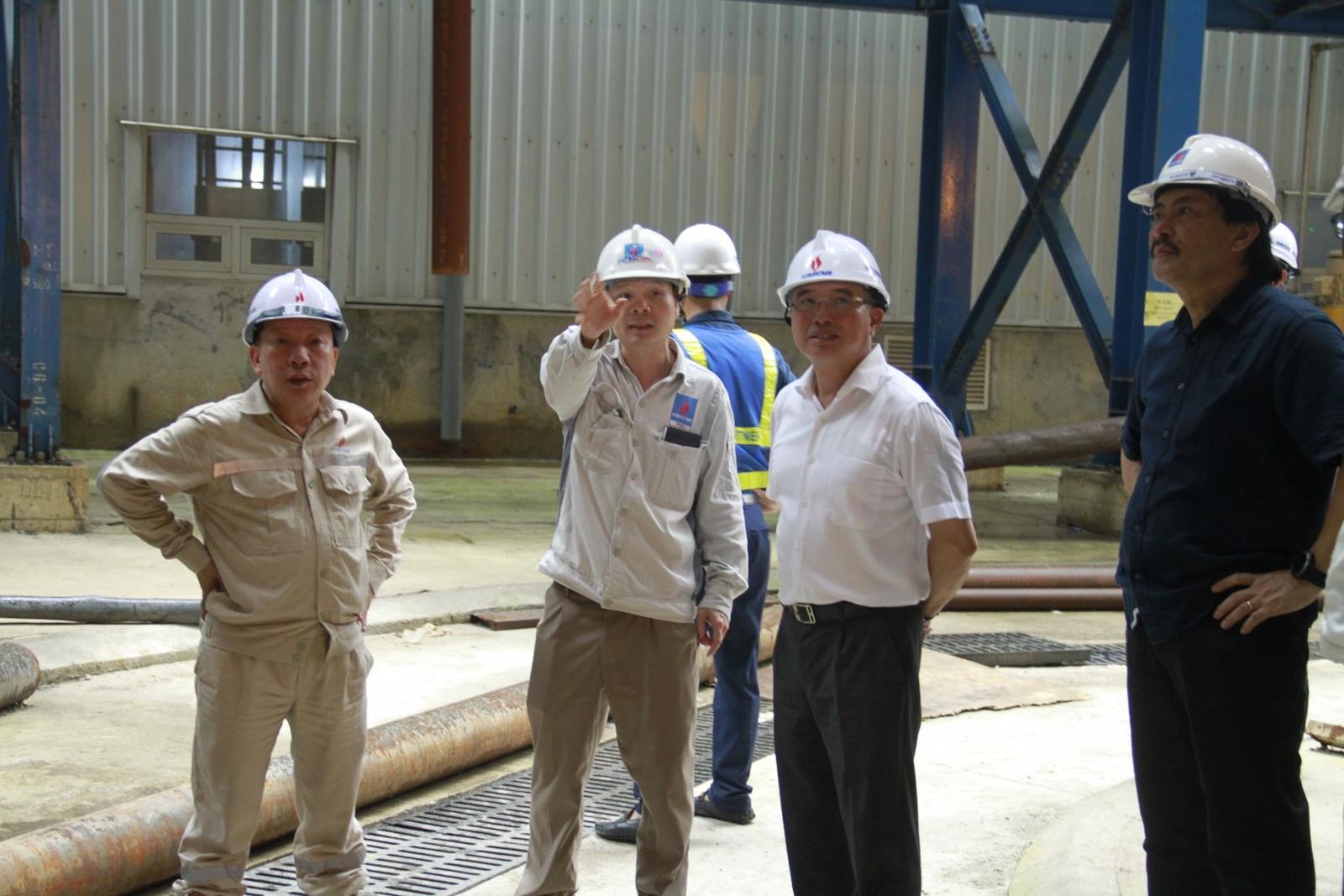

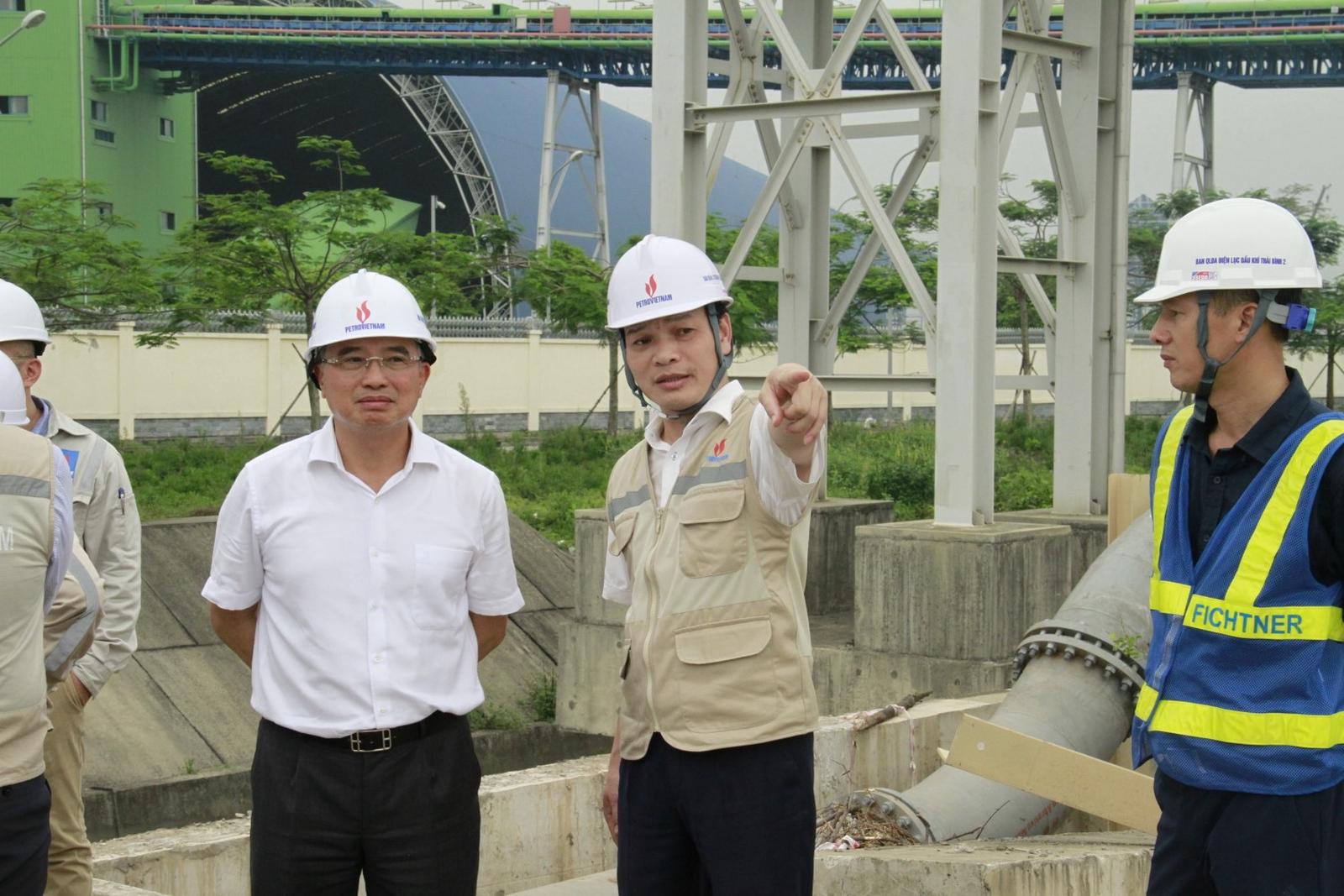

Đoàn công tác của Tập đoàn đã kiểm tra tiến độ thi công tại các hạng mục chính nằm trên đường găng của dự án như hệ thống thải tro xỉ, hệ thống cảng nhận than và hệ thống vận chuyển than chuẩn bị cho mốc tiến độ quan trọng của dự án là đốt than lần đầu theo kế hoạch vào ngày 16/6/2022. Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng cũng chủ trì giao ban công trường tại Ban QLDA.
Theo báo cáo mới nhất của Ban QLDA, tiến độ thiết kế đạt 99,9%; tiến độ mua sắm đạt 97,83%, tiến độ thi công đạt 95,48% và tiến độ chạy thử đạt 44,75%. Hiện tại dự án có khoảng 1.200 công nhân thi công trực tiếp tham gia công tác gia công chế tạo, lắp đặt, vận hành, chạy thử. Trên công trường có 33 đơn vị tham gia thi công và chạy thử gồm 25 nhà thầu thi công trong nước; 4 nhà thầu nước ngoài (Qingdao, SDC, ABB, BWBC); 4 đơn vị bảo dưỡng thiết bị (PVPS, PVCFC, NPS, PV Power HT).
Theo đánh giá của Ban QLDA , nhân lực thi công dự án đảm bảo và vượt so với kế hoạch huy động đã đề ra. Dự kiến nhân lực lắp đặt sẽ bắt đầu giảm từ cuối tháng 6 khi công tác gia công chế tạo hệ thống vận chuyển than, kéo cáp điện, lắp đặt đường ống thải xỉ giảm. Nhân sự cho chạy thử và vận hành sẽ tăng do sẽ tiến hành chạy thử đồng thời cả hai tổ máy. Nhân lực nhà thầu chạy thử Qingdao -Sotec sẽ tiếp tục huy động bổ sung nhân lực vận hành.
Đáng chú ý từ đầu năm 2022 đến nay, không có tai nạn, sự cố nghiêm trọng xảy ra trên công trường. Ban QLDA phối hợp với Tổng thầu PETROCONs thường xuyên thực hiện công tác kiểm tra, đôn đốc các nhà thầu tuân thủ các quy định về an toàn vệ sinh lao động, đến nay công tác an toàn tại dự án được đảm bảo.
Để thực hiện mốc đốt than lần đầu vào ngày 16/6/2022 cũng như 30 ngày đêm cao điểm của dự án từ ngày 16/5 đến 16/6/2022, hiện tại trên công trường đang thực hiện làm việc 3 ca/ngày, Phòng AT-SK-MT cũng tổ chức phân công nhiệm vụ, đảm bảo luôn luôn có giám sát an toàn viên thường trực đảm bảo công tác an toàn nhất khi triển khai thi công; PVChem đã tiến hành quan trắc môi trường quý I/2022; Hệ thống quan trắc online và truyền số liệu về Sở Tài nguyên và Môi trường đang được nhà thầu triển khai thực hiện.
Hiện nay, các hệ thống chính phục vụ mốc đốt than lần đầu gồm hệ thống lọc bụi tĩnh điện; hệ thống máy nghiền than đều hoàn thành 100%, đang khẩn trương tiến hành chạy thử đơn động và liên động. Các hệ thống như hệ thống khử Nox, hệ thống khử lưu huỳnh, hệ thống vận chuyển tro xỉ… đạt 80-90%. Hệ thống vận chuyển than và đá vôi, công tác gia công chế tạo KCT, thành phẩm đạt 69%, công tác lắp đặt kết cấu thép đạt 50%.
Đối với phần thiết bị (do nhà thầu FLSmith - Đức thực hiện), khoảng 3.000 tấn thiết bị đã về công trường đang được lưu kho bảo quản sẵn sàng lắp đặt. Một số vật tư thiết bị đã được Tổng thầu đưa về các xưởng chế tạo kết cấu thép để tổ hợp.
Về tình hình triển khai vận hành Tổ máy số 2, công tác thi công lắp đặt các hạng mục nhà máy chính Tổ máy số 2 đã hoàn thành. Các bên đang tổ chức kiểm tra bảo trì, bảo dưỡng hoàn thiện, chuẩn bị sẵn sàng cho chạy thử (đã ký hoàn thành lắp đặt cơ khí 18/18 hạng mục cho Tổ máy số 2). Các hạng mục dùng chung như hệ thống nước ngọt, xử lý nước, khí nén, sân phân phối 220kV, dầu HFO đã hoàn thành chạy thử.
Đáng chú ý, công tác súc rửa hóa chất lò hơi Tổ máy số 2 đã hoàn thành; Đã tiến hành giao nhận vật tư điện và DCS, PETROCONs/QHS - đã triển khai đóng điện và chạy thử; Hiện dự án đang triển khai công tác lắp đặt đường ống thông thổi hơi để có thể triển khai thông thổi ngay sau khi đốt lửa lần đầu và sấy đai đốt. Đồng thời các nhà thầu đang tiến hành bảo dưỡng turbine, van CRV, MSV và chuẩn bị công tác thông rửa dầu gối trục turbine - máy phát.
Về nhân lực vận hành nhà máy, toàn bộ 17 nhân lực biệt phái từ PV Power, 30 nhân lực phòng CBSX, 148 kỹ sư và công nhân tuyển mới đã có mặt trên công trường đã được bố trí đi vận hành theo chế độ 3 ca, 4 kíp, học tập OJT theo Liên danh nhà thầu chạy thử QHS và thực hiện công tác thi chức danh vận hành bắt đầu từ ngày 6/6/2022.
Nhân lực bảo dưỡng sửa chữa cũng có 18 nhân sự biệt phái hỗ trợ từ PVPS và 10 học viên kỹ sư tuyển mới được bố trí 2 ca 4 kíp thực hiện công tác bảo dưỡng sửa chữa phục vụ công tác chạy thử nhà máy.
Tại buổi giao ban công trường NMNĐ Thái Bình 2, Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng đã lắng nghe các báo cáo từ lãnh đạo Ban QLDA, Tổng thầu PETROCONs, các nhà thầu, các góp ý, nhận định từ Phó Tổng giám đốc Petrovietnam Phạm Tiến Dũng và Thành viên HĐTV Petrovietnam Nguyễn Hùng Dũng và lãnh đạo các Ban chuyên môn Tập đoàn. Chủ tịch HĐTV Hoàng Quốc Vượng một lần nữa lưu ý việc không được phép chủ quan, cần tập trung và nỗ lực tối đa, đẩy nhanh tiến độ dự án.
Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng nhấn mạnh, đây là giai đoạn cực kỳ khó khăn và thách thức đối với dự án, bởi vừa phải đẩy nhanh tiến độ vừa phải đảm bảo công tác an toàn và chất lượng vận hành chạy thử nhà máy. Chính vì vậy, toàn thể cán bộ công nhân viên phải nỗ lực hơn nữa, tìm ra và áp dụng nhanh nhất các giải pháp đẩy nhanh tiến độ dự án. Quyết tâm cao nhất thực hiện chất lượng, an toàn mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2 vào ngày 16/6/2022.
Có thế thấy rằng, mốc tiến độ “đốt than lần đầu” đánh dấu giai đoạn vận hành đồng bộ hầu hết các hệ thống chính cũng như hệ thống phụ trợ của NMNĐ Thái Bình 2, tiến hành căn chỉnh kỹ thuật, nâng công suất Tổ máy số 1 tiến tới vận hành tin cậy theo đúng công suất thiết kế 600MW để có thể vận hành thương mại vào tháng 11/2022.
