(Thanh tra) - Để bảo đảm nguồn điện chất lượng, an toàn, liên tục phục vụ khách hàng trong mùa nắng nóng 2023, Tổng Công ty Điện lực miền Trung (EVNCPC) yêu cầu các Công ty Điện lực thành viên triển khai các phương án để chủ động cấp điện trong mọi tình huống.

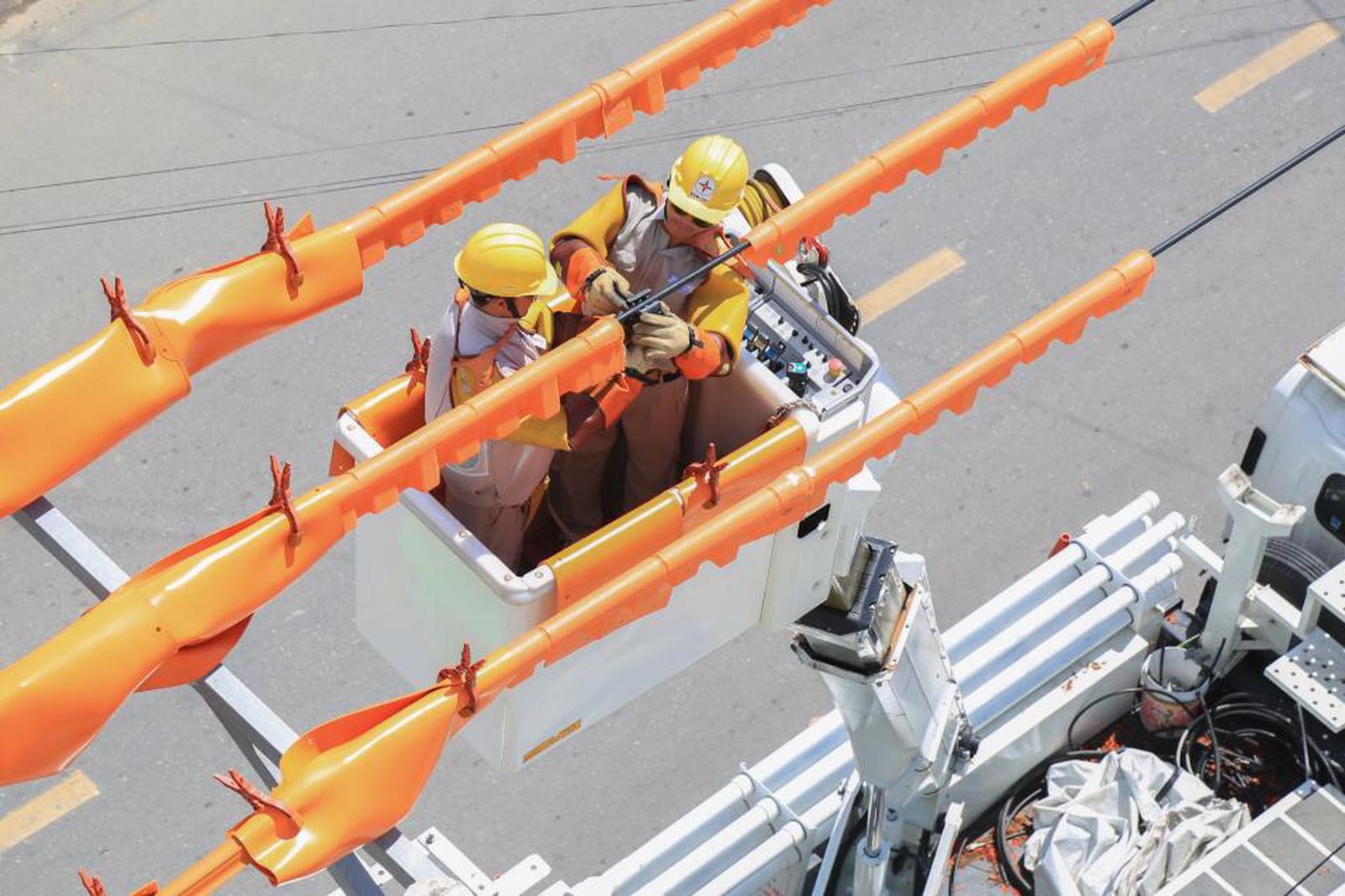

Sửa chữa lưới điện đang mang điện (hotline)
Ông Lê Hoàng Anh Dũng, Phó Tổng Giám đốc EVNCPC cho biết, mục tiêu của EVNCPC luôn là đảm bảo cung ứng điện an toàn, tin cậy cho phát triển kinh tế xã hội và đời sống nhân dân trên địa bàn 13 tỉnh, TP khu vực miền Trung và Tây Nguyên. Đặc biệt, bảo đảm nguồn lưới điện mùa nắng nóng càng được lưu tâm, chú trọng.
Vì vậy, ngay từ đầu năm, EVNCPC đã chỉ đạo các đơn vị lập và triển khai phương án đảm bảo cấp điện mùa khô năm 2023, trong đó lưu ý: Chuẩn bị các phương án điều hòa phụ tải, lưu ý ưu tiên cấp tải các khách hàng sử dụng điện quan trọng năm 2023 được UBND cấp tỉnh/TP phê duyệt; rà soát các hệ thống sa thải khẩn cấp, sa thải tần số thấp; cập nhật phương án khởi động đen các nhà máy thủy điện nhỏ đấu nối lưới điện trung áp (nếu có) và phương án khôi phục hệ thống điện phân phối thuộc quyền điều khiển.
Vệ sinh lưới điện bằng nước áp lực cao
Khi có công tác sửa chữa, bảo dưỡng, thi công các công trình lưới điện, các Công ty Điện lực cần rà soát kỹ phương án tổ chức thi công để bố trí thời gian cắt điện phù hợp và đảm bảo trả lưới, khôi phục cấp điện theo đúng thời gian thông báo, tuyệt đối không để xảy ra tình trạng trả lưới trễ, gây bức xúc cho khách hàng; hạn chế tối đa gián đoạn cung cấp điện khi sửa chữa, bảo dưỡng, thi công các công trình lưới điện bằng cách áp dụng công nghệ sửa chữa điện nóng và có giải pháp cấp điện dự phòng phù hợp; giám sát thường xuyên và xử lý san tải kịp thời các trường hợp quá tải đường dây, trạm biến áp phụ tải, aptomat hạ thế… do phụ tải tăng cao đột biến trong các ngày nắng nóng để vận hành an toàn thiết bị.

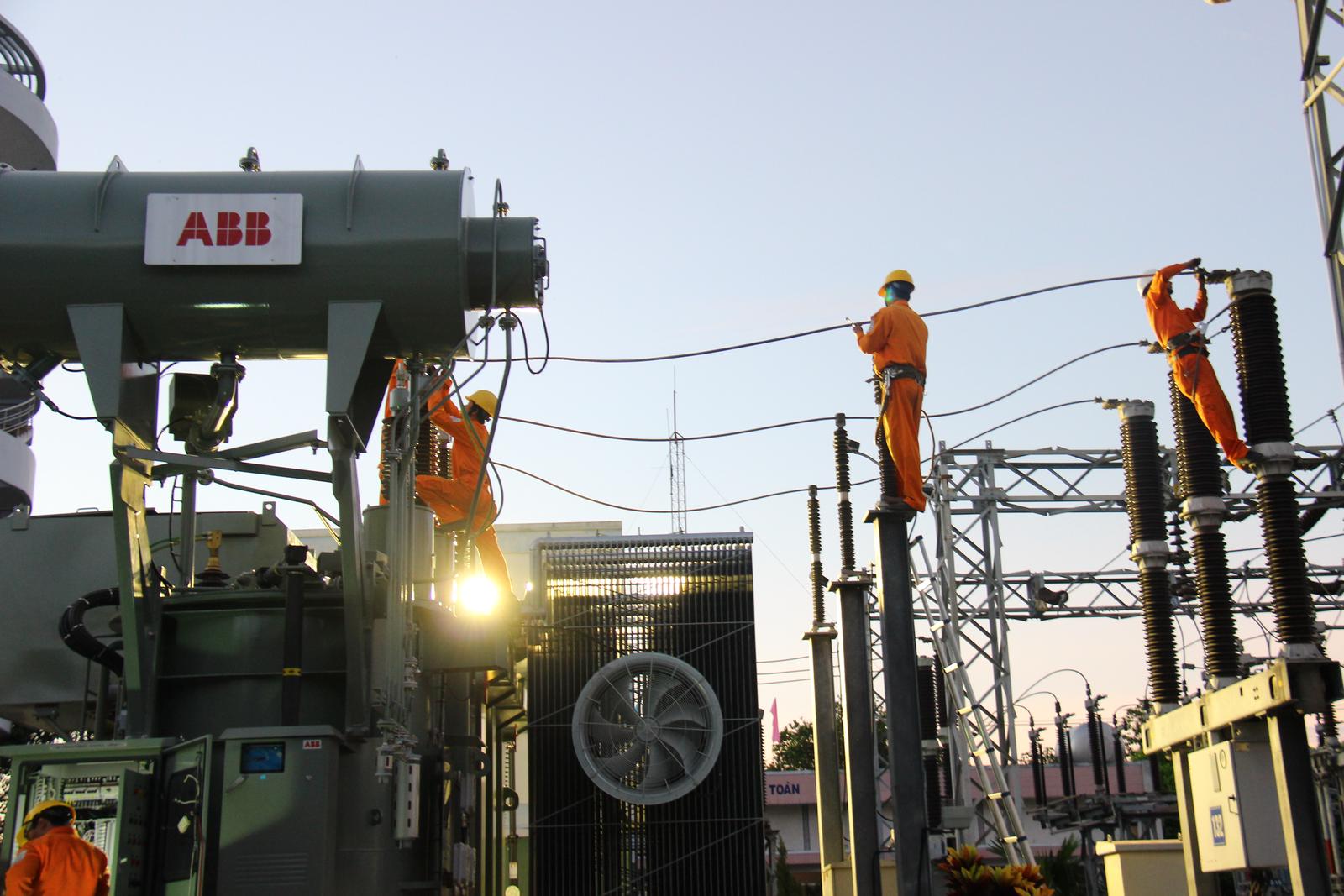

Bảo dưỡng máy biến áp
Các đơn vị tăng cường công tác kiểm tra định kỳ đường dây và trạm biến áp, tăng tần suất đo nhiệt độ tại các vị trí tiếp xúc, đặc biệt là các thiết bị mang tải cao để kịp thời phát hiện các điểm bất thường và xử lý ngăn ngừa sự cố.
“EVNCPC cũng yêu cầu các đơn vị có kế hoạch cắt điện sửa chữa lưới điện phù hợp trong mùa nắng nóng và ưu tiên cung cấp điện liên tục cho các trạm bơm phục vụ chống hạn, phòng mặn góp phần đảm bảo sản xuất và ổn định đời sống nhân dân”, ông Lê Hoàng Anh Dũng cho biết thêm.
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Khởi động chương trình khuyến mãi đợt 2, mobiGames mang tới đại tiệc Giáng Sinh ngập tràn quà tặng dành cho mọi người chơi.
T.Thanh
16:01 03/12/2024(Thanh tra) - Đúng 23h30 phút ngày 27/11, giai đoạn 1 dự án trạm biến áp 110 kV sân bay Long Thành và đường dây đấu nối đã được đóng điện thành công. Đây là dự án đặc biệt quan trọng, cung cấp điện cho dự án Cảng hàng không quốc tế Long Thành - công trình trọng điểm quốc gia.
Thu Huyền
14:56 03/12/2024Uyên Uyên
11:27 03/12/2024Vân Nhi
10:33 03/12/2024Vân Nhi
15:09 02/12/2024Uyên Vân
10:28 02/12/2024Nam Dũng
Lê Phương
Cảnh Nhật
Văn Thanh
Thu Huyền
Trần Kiên
Phương Anh
Phương Anh
Trung Hà
Trung Hà
Chính Bình
