Ca khúc: Tự hào người làm báo Thanh tra

Theo dõi Báo Thanh tra trên

Thanh Hoá: Nhiều vi phạm tại dự án nâng cấp, cải tạo Công viên Hội An

Hương Trà

Thứ năm, 27/02/2025 - 18:31

(Thanh tra) - Thanh tra tỉnh Thanh Hóa vừa vừa có kết luận thanh tra và chỉ rõ những vi phạm trong việc đầu tư xây dựng dự án nâng cấp, cải tạo Công viên Hội An do Ban Quản lý dự án đầu tư xây dựng TP Thanh Hóa làm chủ đầu tư.

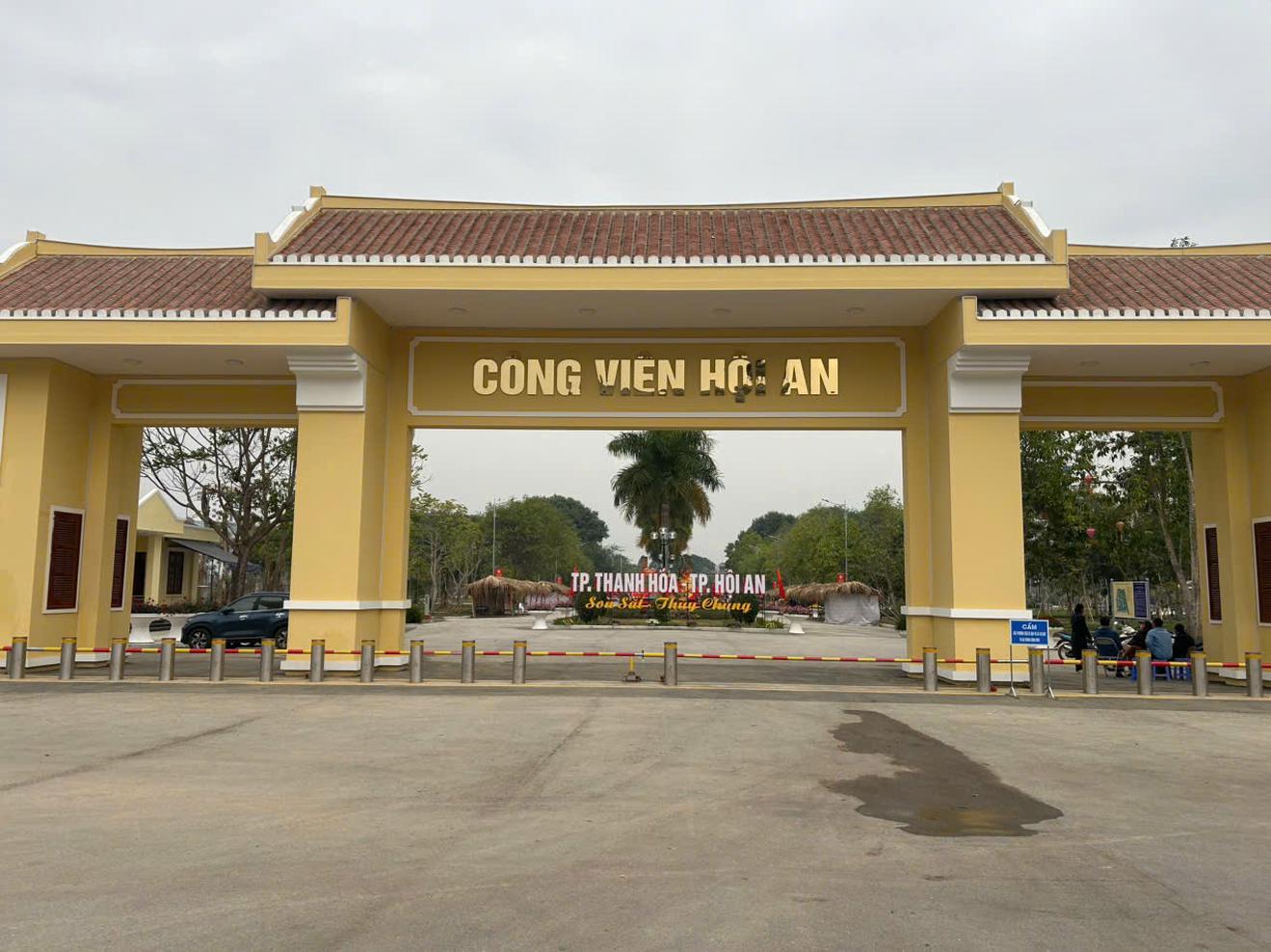

Công viên Hội An tại TP Thanh Hóa. Ảnh: Hương Trà

Theo Kết luận thanh tra số 268/KL-TTTH, ngày 26/2/2025 của Thanh tra tỉnh Thanh Hoá, thanh tra về việc đầu tư xây dựng dự án nâng cấp, cải tạo Công viên Hội An. Theo hồ sơ, dự án được HĐND TP Thanh Hóa chấp thuận chủ trương đầu tư năm 2023.

Tổng mức đầu tư dự án là hơn 176 tỷ đồng, từ nguồn vốn thu tiền sử dụng đất các dự án khai thác quỹ đất được điều tiết 100% về ngân sách thành phố theo cơ chế, chính sách đặc thù phát triển thành phố.

Qua kiểm tra, Thanh tra tỉnh Thanh Hoá đã chỉ ra nhiều khuyết điểm, vi phạm khi triển khai dự án này. Cụ thể như, hồ sơ thiết kế bản vẽ thi công hạng mục lắp đặt thiết bị thể dục thể thao nhưng trong bản vẽ thi công không thể hiện vị trí, phạm vi lắp đặt thiết bị.

Việc lập và thẩm định dự toán vẫn còn khuyết điểm vi phạm như loại bỏ thuế giá trị gia tăng đối với chi phí kiểm tra công tác nghiệm thu công trình xây dựng số tiền là gần 23 triệu đồng; chi phí thẩm tra phê duyệt quyết toán đang để hệ số 1 khi có chi phí kiểm toán độc lập, kiến nghị giảm trừ số tiền là hơn 164 triệu đồng...

Bên cạnh đó, việc công khai kết quả chỉ định thầu chậm; nội dung hợp đồng tư vấn thiết kế Gói thầu số 01 áp dụng hợp đồng trọn gói chưa quy định trách nhiệm của các bên trong việc xử lý, đền bù đối với việc tính toán sai số, khối lượng công việc theo quy định; Ban Quản lý dự án tự thực hiện gói thầu tư vấn giám sát thành phần hồ sơ chưa đảm bảo theo quy định.

Kết luận của Thanh tra tỉnh Thanh Hóa cũng chỉ rõ, UBND TP Thanh Hóa thực hiện công tác giải phóng mặt bằng còn chậm đối với khu vực Newway, chưa bàn giao mặt bằng sạch cho đơn vị thi công thực hiện dự án. Nội dung điều chỉnh, bổ sung đã được UBND TP Thanh Hóa thống nhất về mặt chủ trương, tuy nhiên hồ sơ thiết kế bản vẽ thi công, dự toán điều chỉnh bổ sung chưa hoàn thiện đầy đủ trình cấp có thẩm quyền thẩm định theo quy định.

Theo Thanh tra tỉnh Thanh Hóa, để xảy ra những khuyết điểm, vi phạm khi triển khai dự án trên trách nhiệm thuộc về UBND TP Thanh Hoá, Ban Quản lý dự án đầu tư xây dựng thành phố, đơn vị thi công, đơn vị thiết kế. Do đó, Thanh tra tỉnh Thanh Hóa kiến nghị đơn vị có liên quan tổ chức kiểm điểm đối với tập thể, cá nhân, đồng thời có biện pháp chấn chỉnh, khắc phục kịp thời những khuyết điểm, vi phạm...

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Tin cùng chuyên mục

Thanh tra Điện Biên chỉ rõ dấu hiệu lãng phí tại nhiều cơ sở nhà, đất dôi dư sau sắp xếp

Thanh tra Điện Biên chỉ rõ dấu hiệu lãng phí tại nhiều cơ sở nhà, đất dôi dư sau sắp xếp

(Thanh tra) - Hàng chục cơ sở nhà, đất dôi dư bị bỏ trống; nhiều cơ sở khác được cho mượn làm trụ sở tạm không đúng đối tượng hoặc sử dụng chưa hiệu quả. Đây là những tồn tại được Thanh tra tỉnh Điện Biên chỉ rõ qua cuộc thanh tra chuyên đề về cơ sở nhà, đất dôi dư sau sắp xếp tại một số sở, ngành và UBND xã.

Trần Kiên

08:31 22/07/2026
22 dự án tồn đọng kéo dài ở Gia Lai - Kỳ 2: Siết giám sát, dự án tiếp tục chậm có thể bị thu hồi

22 dự án tồn đọng kéo dài ở Gia Lai - Kỳ 2: Siết giám sát, dự án tiếp tục chậm có thể bị thu hồi

(Thanh tra) - Kết luận thanh tra của Thanh tra tỉnh Gia Lai xác định trách nhiệm của các cơ quan quản lý, chính quyền địa phương và một số nhà đầu tư; đồng thời kiến nghị những biện pháp xử lý, khắc phục đối với 22 dự án từng gặp khó khăn, vướng mắc, tồn đọng kéo dài.

17:17 21/07/2026

Tin mới nhất

Xem thêm
