Cà Mau tháo gỡ khó khăn cho dự án Khu đô thị cửa ngõ Đông Bắc theo đúng quy định

Kỳ II: Thanh tra tỉnh Cà Mau kiến nghị giải pháp gỡ vướng tại Dự án Khu tái định cư C1, C2

Chu Tuấn

Thứ tư, 24/06/2026 - 18:35

(Thanh tra) - Bên cạnh việc chỉ ra các hạn chế, vi phạm trong quá trình thực hiện dự án, Thanh tra tỉnh Cà Mau cũng đã phân tích rõ những khó khăn, vướng mắc cốt lõi khiến Dự án Khu tái định cư C1, C2 bị trì hoãn ở 10% khối lượng cuối cùng. Đồng thời, Thanh tra tỉnh đã đưa ra các giải pháp cụ thể để khơi thông dự án này.

Kết luận thanh tra của Thanh tra tỉnh Cà Mau đã kiến nghị nhiều giải pháp để tháo gỡ khó khăn, vướng mắc tại Dự án Khu tái định cư C1, C2. Trong ảnh là toàn cảnh buổi công bố kết luận thanh tra. Ảnh: M.Tuấn

Theo Kết luận thanh tra số 46/KL-TT ngày 9/6/2026 của Thanh tra tỉnh Cà Mau, Dự án Đầu tư xây dựng Khu tái định cư C1, C2 hiện đang đối mặt với một số khó khăn, vướng mắc cần sớm được giải quyết.

Theo đó, Khu C1, C2 ảnh hưởng 318 hộ gia đình, cá nhân. Trong đó, có 171 hộ gia đình, cá nhân được phê duyệt phương án, Ban Quản lý Dự án Khu đô thị Đông Bắc đã chi trả, chi trả tạm ứng, hoán đổi đất cho 130 hộ gia đình, cá nhân với tổng số tiền khoảng 27,684 tỷ đồng.

Cùng với đó, có 147 hộ chưa phê duyệt phương án nhưng Ban Quản lý Dự án Khu đô thị Đông Bắc đã chi trả tiền bồi thường, hỗ trợ, hoán đổi đất cho 75 hộ, với tổng số tiền đã chi trả và tạm ứng khoảng 8,783 tỷ đồng. Tổng số có 205 hộ đã nhận tiền, hoán đổi đất, có biên bản bàn giao mặt bằng, còn 113 chưa có văn bản đồng ý bàn giao mặt bằng.

Đối với phần đầu tư xây dựng kết cấu hạ tầng giao thông, tiến độ dự án hiện chỉ đạt khoảng 90%. Tuy nhiên, đến thời điểm thanh tra vẫn còn 24 hộ dân chưa thống nhất bàn giao mặt bằng. Nguyên nhân chính là do người dân không đồng ý với giá bồi thường và yêu cầu được nhận nền theo các biên bản hoán đổi đất đã ký trước đây.

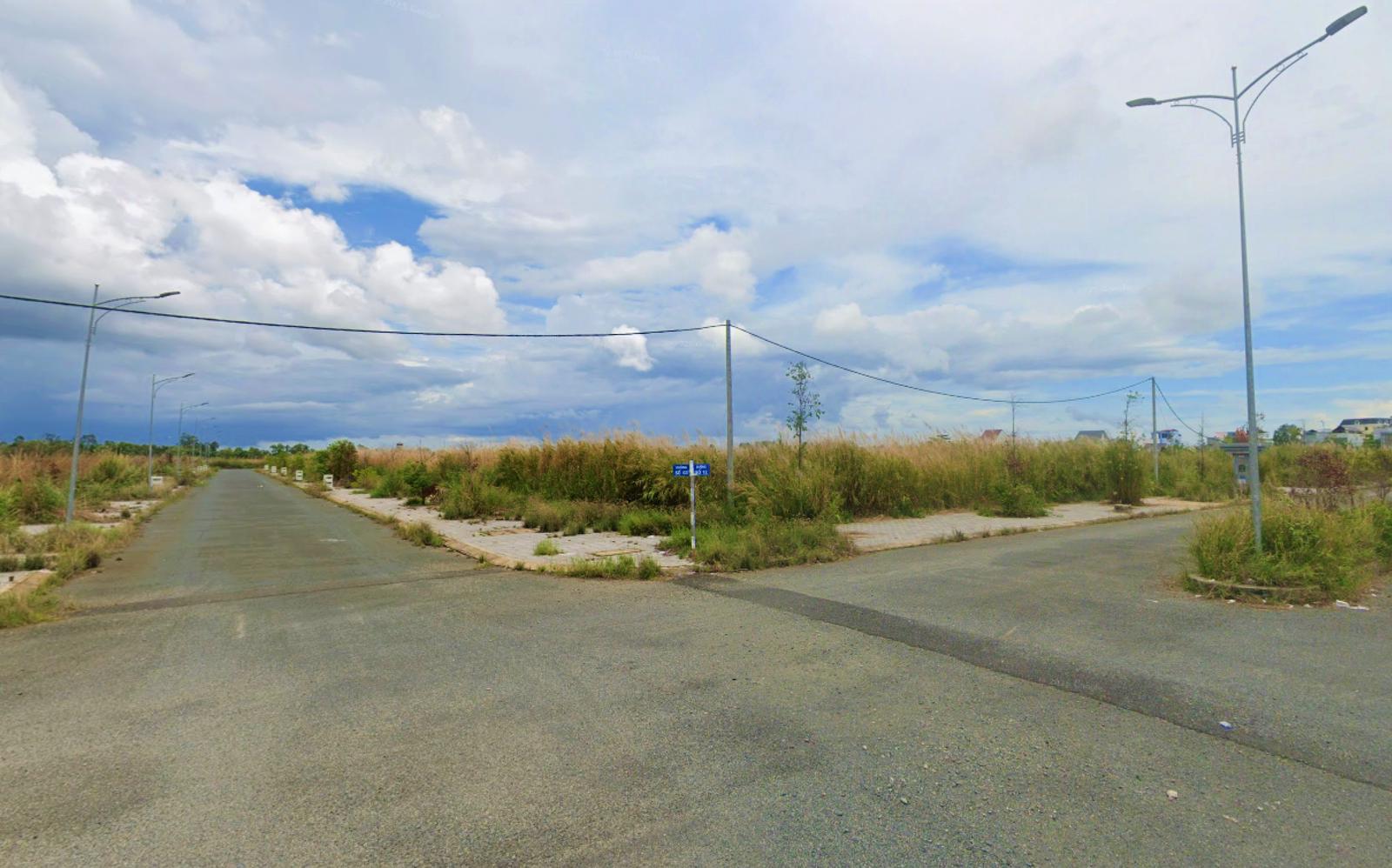

Thanh tra tỉnh Cà Mau kiến nghị Chủ tịch UBND tỉnh chỉ đạo Sở Nông nghiệp và Môi trường phối hợp với các ngành chức năng tham mưu thực hiện các giải pháp tháo gỡ khó khăn cho dự án. Trong ảnh là một góc của Dự án Khu tái định cư C1, C2. Ảnh chụp màn hình: C.T

Theo Biên bản làm việc ngày 26/3/2026 giữa Đoàn thanh tra với các đơn vị (Sở Xây dựng, Sở Nông nghiệp và Môi trường, Trung tâm Phát triển quỹ đất), các đơn vị đã thống nhất đề xuất giải pháp tháo gỡ khó khăn, vướng mắc cho dự án.

Theo đó, kiến nghị hủy bỏ quyết định phê duyệt phương án bồi thường (không hủy quyết định thu hồi đất) đối với 171 trường hợp đã được phê duyệt phương án có hồ sơ hoán đổi đất với Ban Quản lý Dự án Khu đô thị Đông Bắc.

Đồng thời, lập lại phương án bồi thường đối với 171 trường hợp trên theo quy định Luật Đất đai năm 2024 và các văn bản hướng dẫn liên quan.

Đối với các trường hợp đã có quyết định thu hồi đất nhưng chưa phê duyệt phương án bồi thường thì thực hiện các bước tiếp theo đúng quy định pháp luật hiện hành tại thời điểm giải quyết.

Thanh tra tỉnh Cà Mau cũng kiến nghị Chủ tịch UBND tỉnh chỉ đạo Sở Nông nghiệp và Môi trường phối hợp với các ngành chức năng tham mưu thực hiện các giải pháp tháo gỡ khó khăn cho dự án theo đúng quy định của pháp luật và đảm bảo quyền lợi cho người dân bị ảnh hưởng bởi dự án...

Ngoài ra, Thanh tra tỉnh cũng kiến nghị Chủ tịch UBND tỉnh chỉ đạo Ban Quản lý Dự án xây dựng công trình giao thông tỉnh Cà Mau tính toán thu hồi, nộp lại các chi phí phát sinh tăng do vướng giải phóng mặt bằng, giai đoạn 1 chưa triển khai thực hiện được nhưng thiết kế, thẩm định cho giai đoạn 2 thảm nhựa tại 3 nút giao (tại các vị trí trên đường số 5 giao với các đường Quản Lộ Phụng Hiệp; đường số 6 và đường số 8).

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Tin cùng chuyên mục

Quảng Trị: Thanh tra làm rõ "điểm nghẽn" khiến dự án du lịch ven biển chậm phát huy hiệu quả

Quảng Trị: Thanh tra làm rõ "điểm nghẽn" khiến dự án du lịch ven biển chậm phát huy hiệu quả

(Thanh tra) - Hoàn thành từ giữa năm 2024 nhưng đến thời điểm thanh tra, ba bãi tắm cộng đồng thuộc dự án du lịch ven biển ở Quảng Trị vẫn chưa được đưa vào khai thác. Kết luận thanh tra bổ sung đã làm rõ những "điểm nghẽn", đồng thời kiến nghị các giải pháp để sớm đưa các công trình vào vận hành, phát huy hiệu quả đầu tư.

Minh Tân

18:36 24/06/2026
Kỳ II: Thanh tra tỉnh Cà Mau kiến nghị giải pháp gỡ vướng tại Dự án Khu tái định cư C1, C2

Kỳ II: Thanh tra tỉnh Cà Mau kiến nghị giải pháp gỡ vướng tại Dự án Khu tái định cư C1, C2

(Thanh tra) - Bên cạnh việc chỉ ra các hạn chế, vi phạm trong quá trình thực hiện dự án, Thanh tra tỉnh Cà Mau cũng đã phân tích rõ những khó khăn, vướng mắc cốt lõi khiến Dự án Khu tái định cư C1, C2 bị trì hoãn ở 10% khối lượng cuối cùng. Đồng thời, Thanh tra tỉnh đã đưa ra các giải pháp cụ thể để khơi thông dự án này.

Chu Tuấn

18:35 24/06/2026

Tin mới nhất

Xem thêm
