Kiến nghị xử lý trên 3,8 tỷ đồng

Thứ hai, 19/01/2015 - 08:52

(Thanh tra)- Thanh tra Bộ Xây dựng vừa có kết luận thanh tra công tác quản lý đầu tư xây dựng của Khu Quản lý giao thông đô thị (QLGTĐT) số 3 thuộc Sở Giao thông Vận tải (GTVT) TP Hồ Chí Minh và 4 dự án (D.A): D.A xây dựng cầu Rạch Tra; D.A xây dựng cầu Phú Long; D.A xây dựng đường TTN15 kết nối ra đường Phan Văn Hớn và D.A sửa chữa, nâng cấp tỉnh lộ 9 do Khu QLGTĐT số 3 thuộc Sở GTVT TP Hồ Chí Minh làm chủ đầu tư.

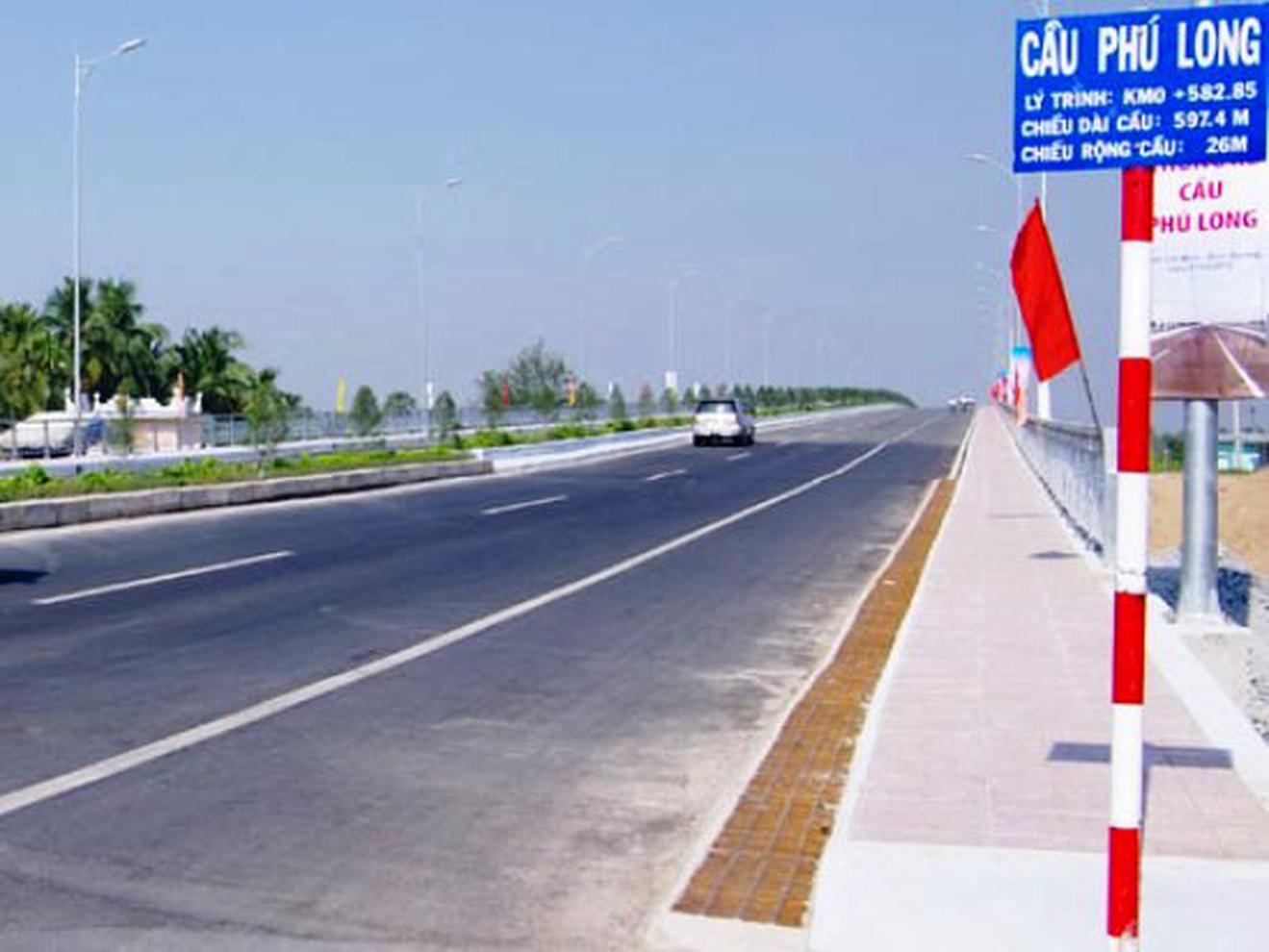

Đề nghị giảm trừ khi quyết toán đối với D.A cầu Phú Long trên 329 triệu đồng. Ảnh: Trần Quý

Đoàn thanh tra đã phát hiện một số sai sót, tồn tại: Không khảo sát cự ly vận chuyển vật liệu làm căn cứ tính giá vật liệu đến chân công trình; không khảo sát vị trí đất đổ thải; công tác tính toán khối lượng đưa vào dự toán còn một số sai sót (D.A cầu Phú Long); công tác lập, thẩm tra, thẩm định và phê duyệt dự toán còn một số sai sót làm tăng giá trị dự toán (giá gói thầu) của 4 D.A số tiền gần 2,4 tỷ đồng.

Công tác quản lý chất lượng thi công xây dựng công trình còn một số tồn tại: Không có biên bản nghiệm thu máy móc, thiết bị phục vụ thi công công trình; bó vỉa được đổ tại chỗ nhưng trong hồ sơ nghiệm thu, nhật ký thi công nội dung ghi thi công lắp đặt; một số văn bản chứng kiến thí nghiệm nén mẫu dầm cầu Vàm Thuận không có chữ ký của chủ đầu tư, tư vấn giám sát; nhật ký thi công nội dung ghi chép sơ sài, chưa phản ánh được tình hình thi công thực tế công trình.

Công tác nghiệm thu, thanh toán còn sai soát làm tăng giá trị thanh toán tại 4 D.A với số tiền là trên 1,4 tỷ đồng.

Thanh tra Bộ Xây dựng yêu cầu Sở GTVT TP Hồ Chí Minh chỉ đạo Khu QLGTĐT 3 rút kinh nghiệm đối với các sai phạm theo nội dung kết luận thanh tra.

Yêu cầu Khu QLGTĐT số 3 chỉ đạo các bộ phận rà soát các D.A, các gói thầu theo những tồn tại đã nêu trong kết luận thanh tra; tổ chức kiểm điểm, rút kinh nghiệm theo quy định hiện hành đối với các phòng ban và cá nhân có liên quan…

Thanh tra Bộ Xây dựng kiến nghị xử lý 3,8 tỷ đồng vi phạm nói trên. Trong đó, Khu QLGTĐT số 3 có trách nhiệm thu hồi và nộp số tiền gần 198 triệu đồng vào tài khoản tạm giữ của Thanh tra Bộ và có trách nhiệm giảm trừ số tiền gần 1,3 tỷ đồng khi thanh quyết toán công trình.

Trần Quý

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!

Tin cùng chuyên mục

TP Huế: Thanh tra chỉ rõ hàng loạt tồn tại tại Dự án Vinconstec - Huế kéo dài hơn 17 năm

TP Huế: Thanh tra chỉ rõ hàng loạt tồn tại tại Dự án Vinconstec - Huế kéo dài hơn 17 năm

(Thanh tra) - Thanh tra TP Huế vừa ban hành Kết luận thanh tra (KLTT) số 1465/KL-TTr ngày 16/6/2026, chỉ rõ hàng loạt bất cập, tồn tại trong quá trình triển khai Dự án Khu đô thị, du lịch nghỉ dưỡng Vinconstec - Huế, khiến dự án kéo dài hơn 17 năm vẫn chưa hoàn thành và nhiều lần phải thanh tra, kiểm tra.

Minh Tân

21:24 06/07/2026
Lâm Đồng: Thanh tra chỉ rõ tồn tại, kiến nghị tháo gỡ vướng mắc tại dự án Khu du lịch sinh thái thác Datanla

Lâm Đồng: Thanh tra chỉ rõ tồn tại, kiến nghị tháo gỡ vướng mắc tại dự án Khu du lịch sinh thái thác Datanla

(Thanh tra) - Thanh tra tỉnh Lâm Đồng vừa ban hành Kết luận thanh tra (57/KL-TTr ngày 10/06/2026) chuyên đề việc chấp hành pháp luật trong thực hiện dự án đầu tư đối với dự án có khó khăn, vướng mắc, tồn đọng kéo dài tại dự án Khu du lịch sinh thái thác Datanla và Bãi đậu xe dưới tán rừng.

21:23 06/07/2026

Tin mới nhất

Xem thêm
