Theo dõi Báo Thanh tra trên
Thứ năm, 20/07/2017 - 11:39
Theo Thanh tra Chính phủ, đến thời điểm thanh tra, trong 15 dự án đầu tư theo hình thức hợp đồng BT thuộc lĩnh vực giao thông, môi trường trên địa bàn thành phố Hà Nội chỉ có 1 dự án lựa chọn nhà đầu tư thông qua hình thức đấu thầu.

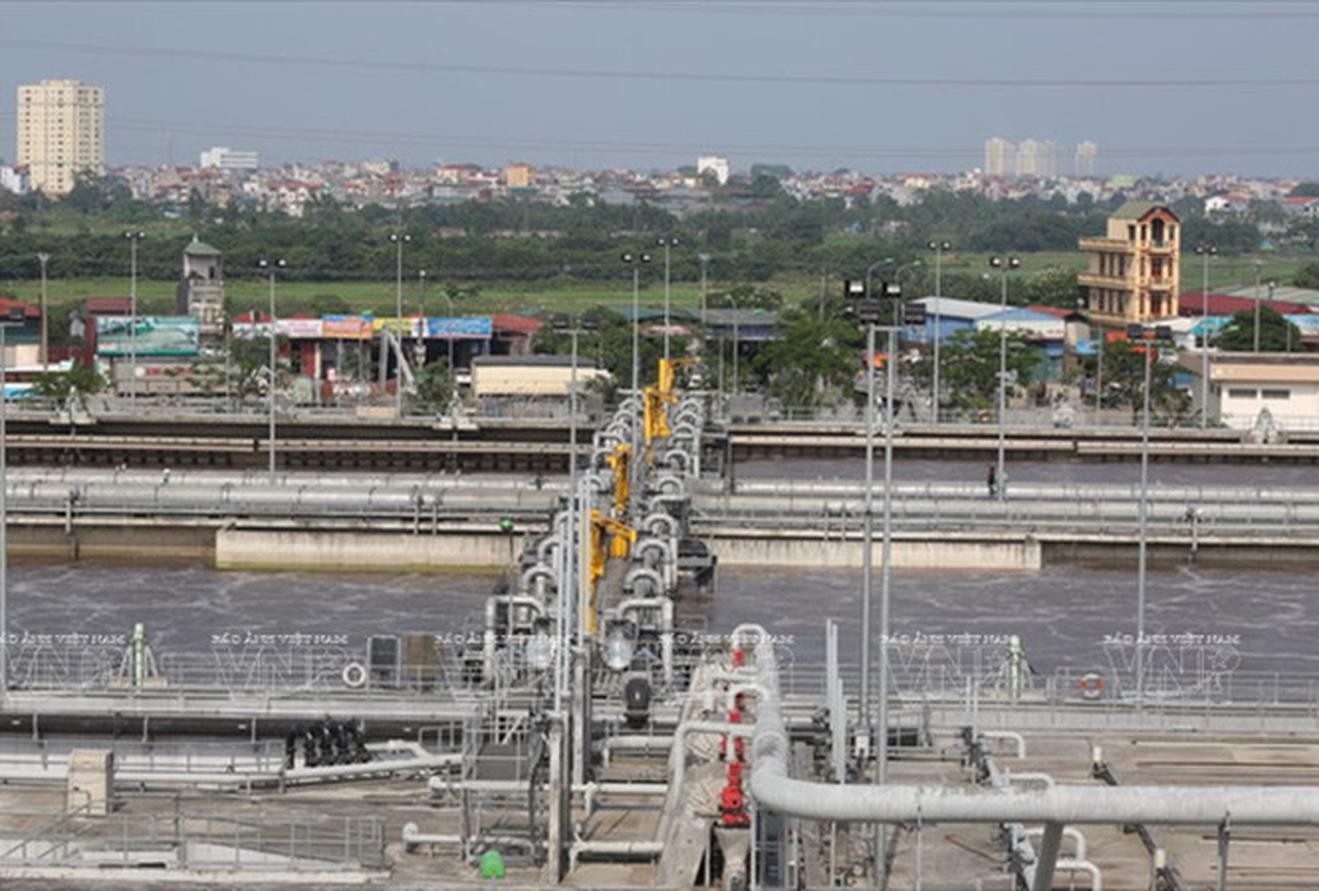

Thanh tra chính phủ đề nghị làm rõ khoản chi phí phát sinh ngoài dự toán nhà máy xử lý nước thải Yên Sở
Thiếu minh bạch, công bằng trong lựa chọn nhà thầu
Thanh tra Chính phủ vừa công bố kết luận thanh tra việc chấp hành quy định của pháp luật trong việc thực hiện một số dự án đầu tư theo hình thức hợp đồng BT, BOT trong lĩnh vực giao thông, môi trường thành phố Hà Nội.
Thanh tra Chính phủ chỉ rõ nhiều khuyết điểm vi phạm như UBND thành phố Hà Nội chưa thực hiện đúng quy định về việc lập, phê duyệt, công bố danh mục dự án đầu tư theo hình thức hợp đồng BT, BOT gây ảnh hưởng đến việc lựa chọn nhà đầu tư (không có đủ số lượng nhà đầu tư tham gia để thực hiện lựa chọn) để thực hiện chủ trương đầu tư, làm giảm hiệu quả đầu tư.
UBND thành phố Hà Nội chưa thực hiện đúng quy định về việc lập, phê duyệt công bố danh mục dự án đầu tư theo quy định dẫn đến các thông tin cần thiết về chủ trương đầu tư, các dự án, lĩnh vực cần kêu gọi đầu tư không được công bố rộng rãi để kêu gọi đa dạng các thành phần kinh tế tham gia, hạn chế số lượng các nhà đầu tư tiềm năng có thể tham gia vào các dự án, giảm tính minh bạch và cạnh tranh công bằng.
Theo Thanh tra Chính phủ, đến thời điểm thanh tra, trong 15 dự án đầu tư theo hình thức hợp đồng BT thuộc lĩnh vực giao thông, môi trường trên địa bàn thành phố Hà Nội chỉ có 1 dự án được lựa chọn nhà đầu tư thông qua hình thức đấu thầu (có sơ tuyển), 14 dự án còn lại, việc lựa chọn nhà đầu tư thông qua hình thức chỉ định thầu.
UBND thành phố Hà Nội không thực hiện đúng quy trình lựa chọn nhà đầu tư, thẩm định, đánh giá năng lực đối với một số nhà đầu tư không chính xác, thiếu chặt chẽ, lựa chọn ký hợp đồng để thực hiện dự án đối với một số nhà đầu tư không đảm bảo năng lực theo quy định.
Các dự án được kiểm tra khi trình xin chủ trương lựa chọn nhà đầu tư bằng hình thức chỉ định thầu đều có chung lý do cơ bản là do tính cấp bách, cấp thiết. Tuy nhiên, UBND thành phố Hà Nội không thực hiện đúng quy trình, quy định và không có tài liệu chứng minh, làm rõ thực trạng, mức độ chính xác của việc cấp bách, cấp thiết khi chỉ định Nhà đầu tư thực hiện các dự án này.
Một số nhà đầu tư tại thời điểm được thẩm định, đánh giá và lựa chọn để thực hiện dự án trong khi năng lực về tài chính hạn chế, không đảm bảo năng lực, cụ thể: Cty cổ phần Tasco đối với dự án đường Lê Đức Thọ - Xuân Phương...
Hầu hết các dự án đều bị chậm tiến độ so với yêu cầu, một phần do nguyên nhân năng lực về huy động vốn, bố trí vốn chủ sở hữu tham gia vào dự án của nhà đầu tư yếu kém, không đảm bảo theo tiến độ giải ngân cam kết như dự án đường Lê Đức Thọ - Xuân Phương, dự án đường trục phía Nam tỉnh Hà Tây cũ...
Thứ ba, một số nội dung đầu tư, tổng mức đầu tư, dự toán của một số dự án BT đã được UBND thành phố Hà Nội và các cơ quan trực thuộc thẩm định, phê duyệt chưa chính xác, chưa đúng chế độ quy định, làm sai tăng tổng vốn đầu tư dự án, ảnh hưởng đến việc tính toán, sắp xếp các phương án giao đất đối ứng để xác định tiền sử dụng đất.
Thanh tra Chính phủ điểm danh các dự án này gồm: Dự án nhà máy nước Yên Sở, dự án đường Lê Đức Thọ - Xuân Phương, dự án nút giao thông Long Biên, dự án đường liên tỉnh Hà Nội - Hưng Yên, dự án đường trục phía Nam tỉnh Hà Tây cũ.
Thứ tư, việc giám sát thực hiện hợp đồng của UBND thành phố Hà Nội và các cơ quan có liên quan còn chưa chặt chẽ. Hầu hết các dự án đều chậm tiến độ, kéo dài thời gian thực hiện phải gia hạn hợp đồng làm phát sinh tăng chi phí đầu tư và không hoàn thành đúng tiến độ để đảm bảo phục vụ các mục tiêu cấp bách, kịp thời như chủ trương đề ra ban đầu.
Quá trình thương thảo và ký kết hợp đồng BT kéo dài, phức tạp, nhiều nội dung không cụ thể, đồng nhất, có trường hợp ký hợp đồng BT sau khi dự án khởi công và chấp thuận đưa vào dự án đưa vào nội dung hợp đồng các hạng mục nhà đầu tư đã tự thi công và hoàn thành trước đó.
Xử lý cán bộ, giải quyết tình trạng đội vốn
Thanh tra Chính phủ kiến nghị Thủ tướng Chính phủ chỉ đạo UBND thành phố Hà Nội thực hiện việc xử lý trách nhiệm của lãnh đạo UBND thành phố Hà Nội liên quan đến khuyết điểm, vi phạm trong việc quyết định lựa chọn nhà đầu tư, thực hiện quy trình chỉ định nhà đầu tư. Đồng thời với đó, xử lý trách nhiệm của Bộ Kế hoạch và Đầu tư trong việc chậm cấp giấy chứng nhận đầu tư cho dự án đường Hà Nội – Hưng Yên trong giai đoạn thực hiện theo quy định của Nghị định số 78/2007/NĐ-CP.
Thanh tra Chính phủ kiến nghị UBND thành phố Hà Nội thực hiện việc xử lý trách nhiệm đối với các sở, ban, ngành chức năng, các cơ quan quản lý hợp đồng BT và các tổ chức, cá nhân thuộc UBND thành phố Hà Nội đã có khuyết điểm, vi phạm nêu trong kết luận thanh tra, liên quan đến quá trình tham mưu, quản lý, giám sát, thực hiện hợp đồng.
Chủ tịch UBND thành phố Hà Nội chỉ đạo các đơn vị quản lý hợp đồng rà soát, thực hiện xử lý trách nhiệm của các nhà thầu tư vấn có khuyết điểm, vi phạm tại các bước khảo sát, lập dự án đầu tư và tư vấn thẩm tra dự toán thiết kế sau thiết kế cơ sở và tư vấn thẩm tra tổng mức đầu tư để giảm trừ giá trị thanh toán hợp đồng tư vấn theo quy định.
Chỉ đạo Sở Xây dựng Hà Nội căn cứ vào các vi phạm của nhà đầu tư được nêu tại kết luận thanh tra để thực hiện xử phạt vi phạm hành chính đối với các công ty có sai phạm trong lĩnh vực đầu tư xây dựng dự án BT, dự án đối ứng.
Thanh tra Chính phủ cũng kiến nghị Thủ tướng Chính phủ chỉ đạo các cơ quan chức năng nghiên cứu, tham mưu để ban hành văn bản về cơ chế quản lý, giám sát đối với các dự án BT; xử lý về kinh tế khoản tiền hơn 1.600 tỉ đồng, gần 38 triệu USD.
Theo Hoàng Phong/TPO
