Ninh Bình chốt thời hạn gỡ vướng mặt bằng dự án điện hơn 1.770 tỷ đồng

Quang Dân

Thứ hai, 04/05/2026 - 17:36

(Thanh tra) - UBND tỉnh Ninh Bình yêu cầu các địa phương khẩn trương tháo gỡ vướng mắc, đẩy nhanh giải phóng mặt bằng Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín.

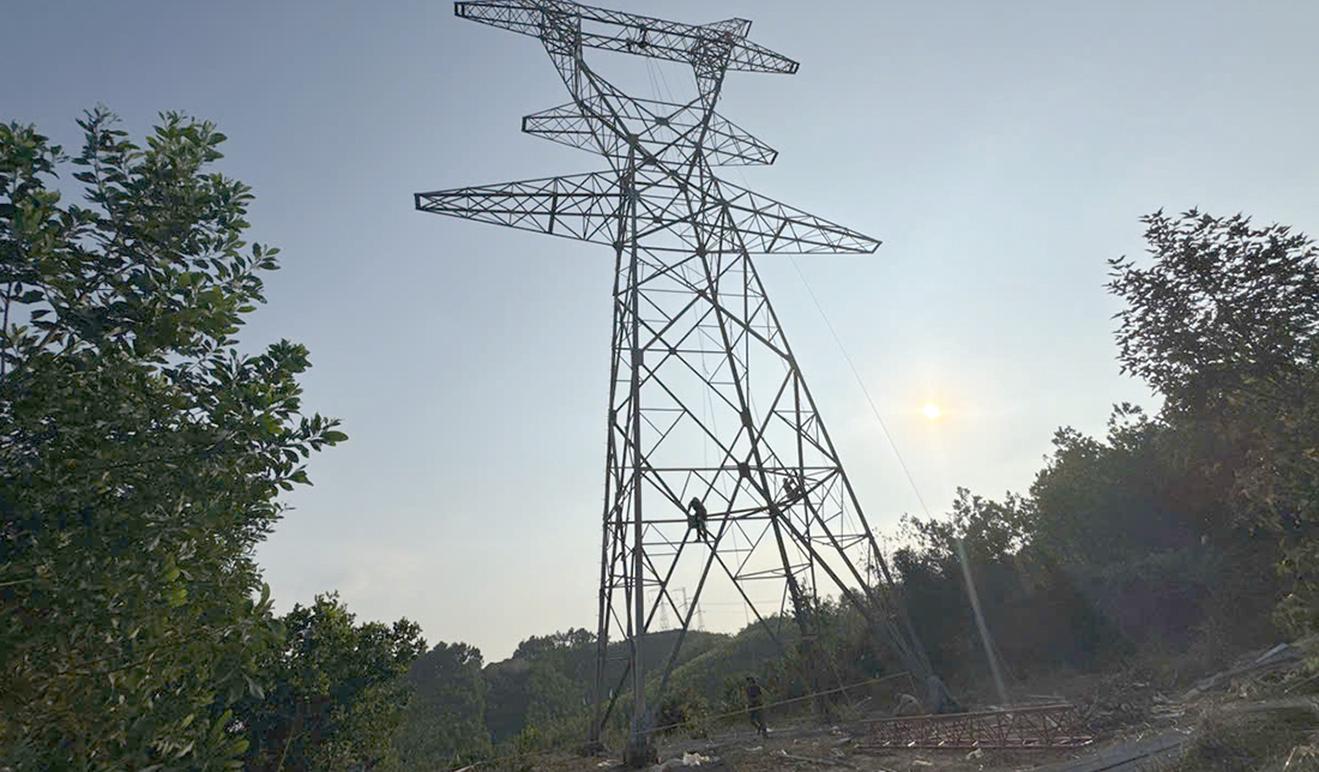

Thi công Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín vẫn gặp vướng mắc mặt bằng trên địa bàn tỉnh Ninh Bình. Ảnh: EVNNPT.

UBND tỉnh Ninh Bình vừa có thông báo kết luận buổi làm việc với Văn phòng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng về tình hình thực hiện một số dự án lưới điện trọng điểm trên địa bàn.

Trong đó, UBND tỉnh đã chỉ đạo cụ thể việc tháo gỡ các vướng mắc liên quan đến Dự án Đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín.

Bàn giao mặt bằng trước ngày 10/5

Theo đó, UBND tỉnh Ninh Bình giao UBND các phường Nguyễn Úy, Tam Chúc, Lý Thường Kiệt chủ động, khẩn trương thực hiện đầy đủ các nhiệm vụ theo thẩm quyền trong công tác giải phóng mặt bằng; đồng thời đẩy mạnh tuyên truyền, vận động người dân đồng thuận, bàn giao mặt bằng để triển khai dự án.

Sau khi hoàn tất đầy đủ các thủ tục theo quy định, đối với các trường hợp cố tình cản trở, UBND tỉnh yêu cầu UBND các xã, phường xem xét, khẩn trương thực hiện quy trình cưỡng chế, bảo vệ thi công theo đúng quy định.

UBND tỉnh Ninh Bình cũng yêu cầu UBND phường Lý Thường Kiệt khẩn trương giải quyết dứt điểm, bố trí tái định cư, tạm cư (nếu có) cho 7 hộ dân để bàn giao mặt bằng trước ngày 10/5/2026.

Bên cạnh đó, Trung tâm Phát triển quỹ đất tỉnh được yêu cầu tăng cường bố trí nhân sự, phối hợp với UBND các phường Tam Chúc, Kim Bảng, Lý Thường Kiệt, Nguyễn Úy và Tổng công ty Truyền tải điện Quốc gia, khẩn trương hoàn thiện phương án, thực hiện đầy đủ trình tự, thủ tục bồi thường, hỗ trợ, tái định cư, thu hồi đất theo quy định để bàn giao mặt bằng trước ngày 10/5/2026.

Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín được triển khai trên địa bàn tỉnh Ninh Bình với quy mô gồm 1 mạch đường dây 500kV từ Trạm biến áp 500kV Nho Quan đi Trạm biến áp 500kV Thường Tín và 2 mạch đường dây 220kV từ Trạm biến áp 500kV Nho Quan đi Trạm biến áp 220kV Phủ Lý.

Toàn dự án có 236 vị trí móng cột và 99 khoảng néo; riêng trên địa bàn tỉnh Ninh Bình có 131 vị trí móng cột và 71 khoảng néo hành lang. Tổng mức đầu tư hơn 1.770 tỷ đồng, sử dụng nguồn vốn của nhà đầu tư, vốn vay và các nguồn hợp pháp khác. Chủ đầu tư là Tổng công ty Truyền tải điện Quốc gia. Thời gian thực hiện từ năm 2018 đến năm 2026.

Dự án thuộc danh mục các công trình quan trọng quốc gia, trọng điểm ngành năng lượng theo các quyết định của Thủ tướng Chính phủ; đồng thời đã được Tập đoàn Điện lực Việt Nam phê duyệt báo cáo nghiên cứu khả thi.

Về tiến độ, toàn bộ 131/131 vị trí móng cột trên địa bàn tỉnh Ninh Bình đã được bàn giao mặt bằng để thi công. Hiện đã hoàn thành 130/131 vị trí móng cột, còn 1 vị trí đang tiếp tục triển khai. Công tác kéo dây cũng đang được tổ chức thi công đồng loạt trên toàn tuyến.

Còn 18 khoảng néo cần tháo gỡ

Mặc dù phần lớn các vị trí móng đã được bàn giao, hiện vẫn còn 18/71 khoảng néo hành lang chưa hoàn thành công tác bàn giao mặt bằng, tập trung tại các phường Tam Chúc, Nguyễn Úy và Lý Thường Kiệt, phải bàn giao mặt bằng trước ngày 10/5.

Cụ thể, tại phường Nguyễn Úy còn 1 khoảng néo (từ vị trí 118C đến 118D). Dù đã kiểm kê, các hộ dân vẫn chưa ký biên bản, đồng thời chưa lập, công khai và phê duyệt phương án bồi thường đối với 4 hộ có đất ở trong hành lang an toàn. Nguyên nhân là do các hộ đề nghị điều chỉnh tuyến để tránh khu dân cư và trường học. Ngoài ra, có 3 hộ xây dựng trái phép trên đất đa canh trong hành lang khoảng néo từ cột 131 đến cột 132, cần được phá dỡ, di dời để phục vụ đóng điện công trình.

Tại phường Lý Thường Kiệt còn 5 khoảng néo chưa bàn giao mặt bằng. Hiện đã kiểm kê, lập và công khai phương án bồi thường cho 8 hộ có đất ở trong hành lang an toàn nhưng chưa được phê duyệt. Đồng thời, chưa kiểm kê, lập, công khai và phê duyệt phương án bồi thường đối với các hộ có nhà cửa, công trình, cây cối trên đất không phải là đất ở; công tác tái định cư cho 7 hộ bị ảnh hưởng cũng chưa hoàn thành.

Trên địa bàn phường Tam Chúc còn 12 khoảng néo chưa bàn giao. Đã kiểm kê, lập và công khai phương án bồi thường cho 19 hộ có đất ở trong hành lang an toàn nhưng chưa được phê duyệt. Bên cạnh đó, công tác kiểm kê, lập và phê duyệt phương án bồi thường đối với các hộ có tài sản trên đất không phải là đất ở vẫn chưa hoàn thành.

Ngoài ra, các phường vẫn chưa hoàn thành công tác tái định cư cho các hộ bị ảnh hưởng.

Ý kiến bình luận:

Ý kiến của bạn sẽ được xét duyệt khi đăng. Xin vui lòng gõ tiếng Việt có dấu.

Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
