(Thanh tra) - Dự án Nhiệt điện Thái Bình 2 thuộc Tập đoàn Dầu khí Việt Nam (PVN) tiến độ tổng thể đến nay đã đạt 84,19% khối lượng thi công xây lắp, nhưng chưa thể đi vào vận hành theo kế hoạch do thiếu vốn trầm trọng.

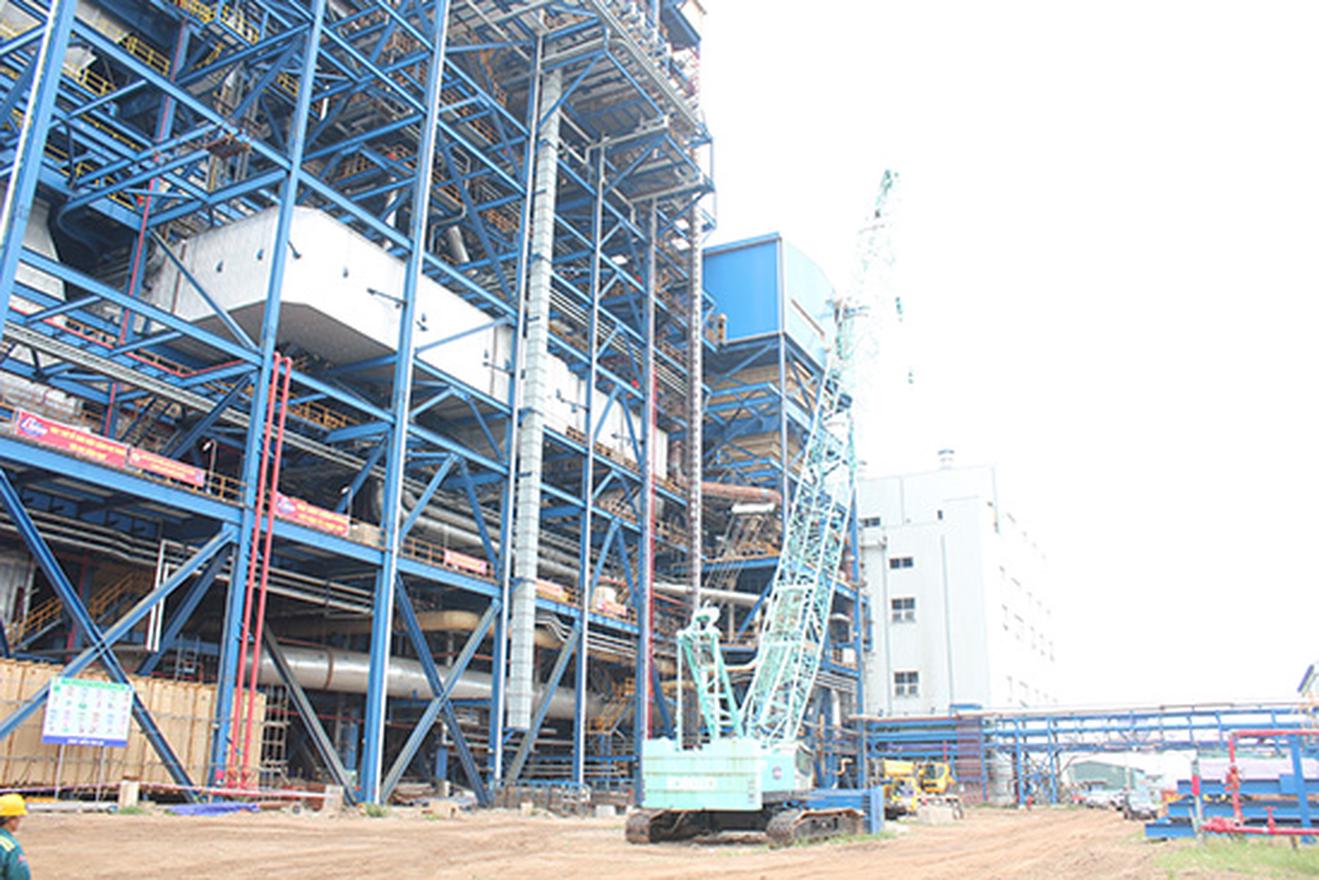

Nhà máy Nhiệt điện Thái Bình 2 đã đạt hơn 80% khối lượng xây lắp nhưng chưa rõ ngày hoàn công (ảnh: CTV)
Thiếu vốn ảnh hưởng rất lớn đến tiến độ dự án
Theo ông Nguyễn Ngọc Hải, Giám đốc Quản lý Dự án cho biết, Dự án Nhà máy Nhiệt điện Thái Bình 2 được khởi công từ năm 2011 do PVN là chủ đầu tư với quy mô công suất 2x600MW (2 tổ máy), cùng tổng mức đầu tư 41.799 tỷ đồng.
Đến nay, tiến độ tổng thể đạt 84,19%, trong đó thiết kế đạt 99,63%; ký các hợp đồng mua sắm đạt khoảng 95%; gia công, chế tạo và vận chuyển đạt 93,79%; thi công đạt 82,145%, chạy thử đạt 3,515%.
Trong thời gian tới, dự kiến phát điện Tổ máy số 1 vào tháng 6/2020 và Tổ máy số 2 vào tháng 10/2020.
Tuy nhiên, để hoàn thành theo tiến độ nêu trên, Dự án Nhà máy Nhiệt điện Thái Bình 2 đang gặp rất nhiều khó khăn.
Ông Hải chia sẻ, do dòng tiền chậm nên đã ảnh hưởng rất lớn tới tiến độ dự án. Nhân sự tại công trường cũng ngày càng giảm, từ chỗ có 800 người giờ chỉ còn 300-400 người. Nhiều cán bộ kỹ thuật bỏ đi.
Dự án còn gặp nhiều khó khăn về cơ chế tổng thầu trong nước, quá trình triển khai xảy ra nhiều bất cập…
Về phía đại diện Tổng thầu EPC, ông Nguyễn Đình Thế, Tổng Giám đốc Tổng Công ty CP Xây lắp dầu khí Việt Nam (PVC) cho biết, phần xây dựng bằng tiền Việt đã thực hiện được 80%.
Trong quá trình thực hiện đã phải dùng nguồn khác bù vào, trong đó có cả tiền Tổng thầu tự chi ra, thậm chí còn nhiều hơn tiền từ chủ đầu tư giải ngân.
Ông Trần Sỹ Thanh, Chủ tịch PVN đánh giá, Dự án có nhiều khó khăn, trong quá trình làm, Tổng thầu là PVC có nhiều sai phạm.
Bên cạnh đó, các tổ chức tài chính cắt tín dụng, dự án không thể vay được nữa.
Tuy nhiên, nếu thay tổng thầu của dự án thì còn nguy hiểm hơn. Hiện nay, PVN đã trực tiếp vào cuộc, chỉ đạo, vận hành mọi vấn đề từ con người, vốn… lên kế hoạch triển khai tiếp khi có tiền. “Làm gì cũng phải có tiền. Nếu không có quyết sách sớm thì dự án đóng cửa sớm... 32.000 tỷ đồng nằm đây. Đau xót và lo lắng vô cùng" - ông Thanh chia sẻ.
Thời gian xây dựng kéo dài sẽ dẫn đến thất thoát tài sản
Tại buổi làm việc với tại Ban Quản lý dự án Nhà máy Nhiệt điện Thái Bình 2, Bộ trưởng Trần Tuấn Anh đánh giá, hiện tại là thời điểm quan trọng với dự án Nhà máy Nhiệt điện Thái Bình 2 nói riêng và hệ thống điện quốc gia nói chung.
Do đó, Bộ trưởng Trần Tuấn Anh đề nghị, các bộ, ngành phải nhanh chóng gửi ý kiến để Bộ tổng hợp trình Thủ tướng, Thường trực Chính phủ vào cuối tháng 7 này dựa trên các đề xuất của PVN.
“Chúng ta phải quyết liệt, không kéo dài thời gian ngưng trệ của Dự án, tránh lãng phí thất thoát tài sản của Nhà nước” - Bộ trưởng Trần Tuấn Anh nhấn mạnh.
Bộ trưởng cũng đề nghị PVN cần chịu trách nhiệm các phương án để tổ chức quản lý, triển khai, đảm bảo chất lượng, tiến độ dự án, đảm bảo năng lực tổng thầu, quản trị dự án.
PVN phải có phương án ràng buộc trách nhiệm pháp lý của các nhà thầu khi nhà máy chạy thử và đi vào vận hành; đồng thời cơ cấu kiện toàn lại tổng thầu PVC, ràng buộc trách nhiệm của PVC với nguồn vốn tăng thêm…
Cục Điện lực và Năng lượng, tái tạo, Bộ Công Thương làm đầu mối đôn đốc đơn vị Bộ, ngành góp ý, chỉ đạo và trả lời chính thức về những nội dung trong văn bản đề xuất, báo cáo thường trực Chính phủ.
Bình An
Ý kiến bình luận:
Hiện chưa có bình luận nào, hãy trở thành người đầu tiên bình luận cho bài biết này!
(Thanh tra) - Chiều ngày 26/6/2026, tại phường Chánh Hiệp, TPHCM, Tập đoàn Becamex đã chính thức khởi công cụm 4 dự án nhà ở xã hội với tổng quy mô 6.229 căn hộ. Đây là hoạt động trọng điểm chào mừng kỷ niệm 50 năm ngày TP Sài Gòn - Gia Định chính thức vinh dự mang tên Chủ tịch Hồ Chí Minh (2/7/1976 – 2/7/2026). Điểm nổi bật của đợt khởi công này là việc Tập đoàn Becamex dành khoảng 1.000 căn hộ cho thuê, nhằm đa dạng hóa loại hình nhà ở và đáp ứng nhu cầu an cư thực tế của người lao động, công nhân có thu nhập thấp trên địa bàn TPHCM.
Chu Tuấn
(Thanh tra) - Sau khi mở rộng không gian phát triển, Đắk Lắk đang đứng trước cơ hội hình thành một cực tăng trưởng công nghiệp mới của khu vực Tây Nguyên và duyên hải Nam Trung Bộ. Tuy nhiên, trong bối cảnh các tiêu chuẩn xanh ngày càng trở thành điều kiện bắt buộc để tham gia chuỗi cung ứng toàn cầu, việc phát triển các khu công nghiệp (KCN), cụm công nghiệp (CCN) theo mô hình sinh thái được xem là hướng đi chiến lược để nâng cao năng lực cạnh tranh và thu hút dòng vốn đầu tư chất lượng cao.
Thanh Hoa
Song Việt
H.T
Bùi Bình
T.Vân
Huy Ngân Tuệ
Thiên Tâm
Minh Nguyệt
Hải Hà
Thanh Lương
Nhóm PV Bản tin Thanh tra
Trọng Tài
Phương Âu
